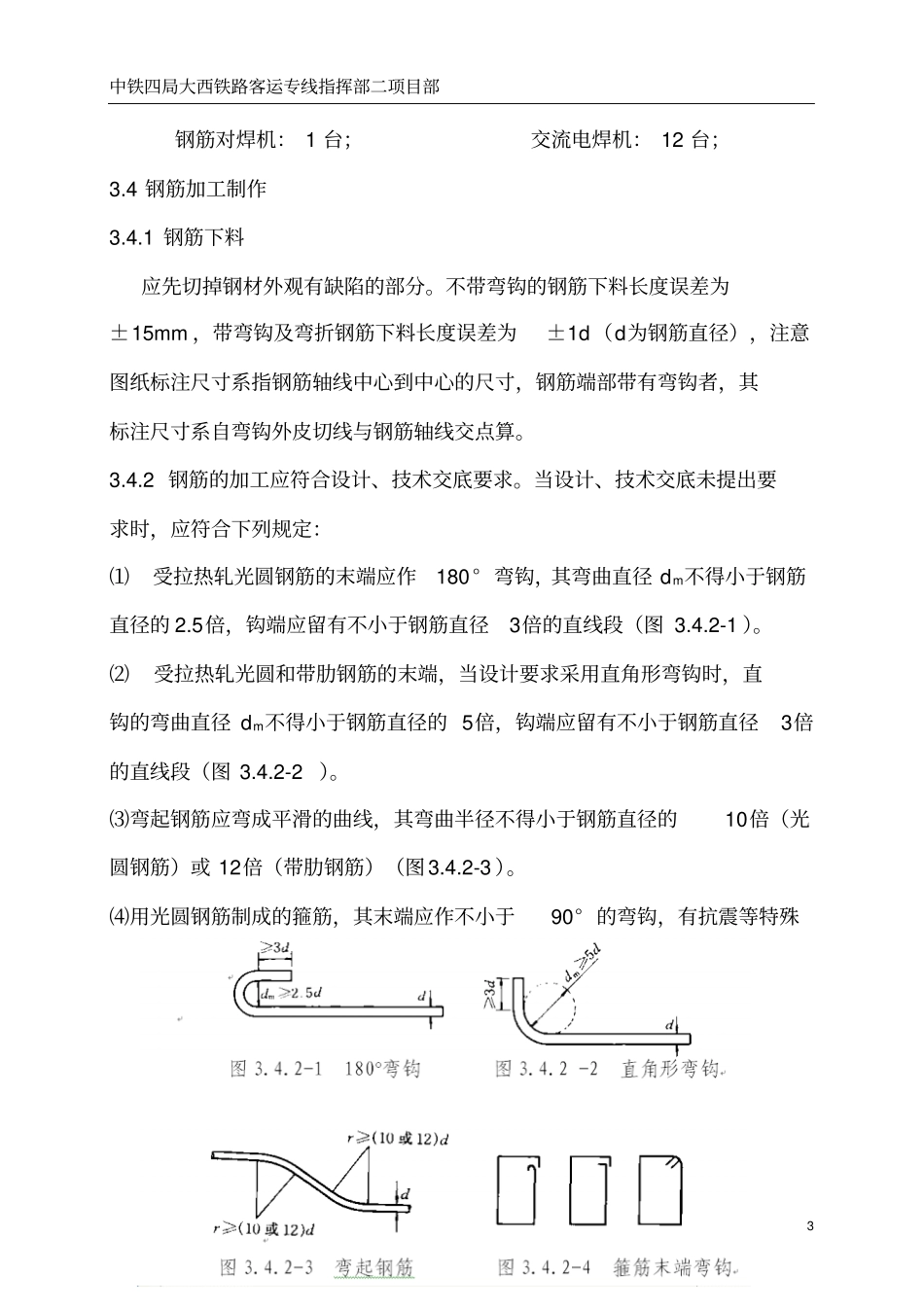

中铁四局大西铁路客运专线指挥部二项目部1钢筋制作与安装作业指导书1
目的:指导钢筋加工安装人员进行钢筋加工作业和现场安装作业,保证加工安装后的钢筋成品满足设计施工及验标要求2
适用范围:适用于钻孔桩钢筋笼、墩台身及连续梁钢筋加工安装作业
钢筋加工安装作业3
1人员从事钢筋加工安装的钢筋工、电焊工、起重工必须经过培训考核合格后,持特殊工种操作证上岗操作
1一般要求带肋钢筋应符合中国标准《钢筋混凝土用热轧带肋钢筋》(GB1499-91),光圆钢筋应符合中国标准《钢筋混凝土用热轧光圆钢筋》(GB13013-91)
2检验证明钢筋进场时钢筋生产厂家必须提供出厂合格证和质量检验报告,试验报告应由具有法律资格且能制约制造商的保证人(如政府质量监督部门)签字,且提供以下资料:——轧制钢筋的生产方法;——每炉或每批钢筋的鉴定(包括拉力试验、弯曲试验结果);——每炉或每批钢筋的物理化学性能
质量保证资料不齐全不予验收
3钢筋的保护与储存钢筋应储存于地面以上0
3m的平台、垫木或其它支承上,并应保护它不中铁四局大西铁路客运专线指挥部二项目部2受机械损伤及由于暴露而产生锈蚀和表面破损
当安装时,钢筋必须保证无灰尘、无有害的锈蚀、松散锈皮、油漆、油脂、油或其它杂质
钢筋必须无有害的缺陷,例如裂纹及剥离层
不同级别的钢筋要分别储存,并设以标志,以便于检查和使用
4识别标志在检验以前,每批钢筋应具有易识别的标签
标签上标明制造商试验号及批好,或者其它识别该批钢筋的证明
5试样及试验提供的钢筋必须有出厂质量合格证书,否则不得使用于工程中
当钢筋直径超过12mm时,应进行机械性能及可焊性性能试验
进场后的钢筋每批(同一规格、同一炉号,同牌号、同交货状态重量不超过60t)内任选截去端头50cm三根钢筋各截取一组试样,每组3个试件,一个试件用于拉力试验(屈
