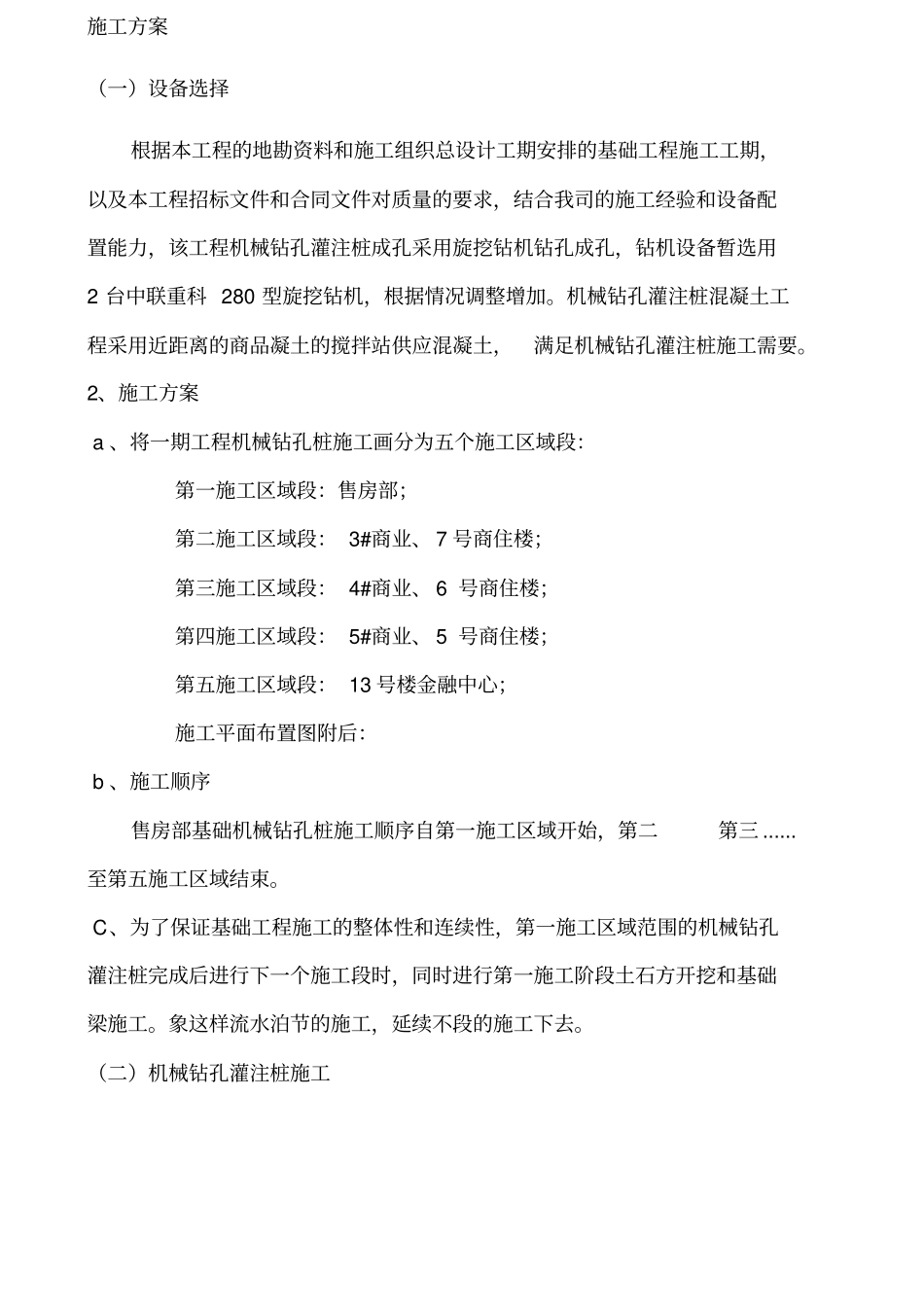

施工方案(一)设备选择根据本工程的地勘资料和施工组织总设计工期安排的基础工程施工工期,以及本工程招标文件和合同文件对质量的要求,结合我司的施工经验和设备配置能力,该工程机械钻孔灌注桩成孔采用旋挖钻机钻孔成孔,钻机设备暂选用2台中联重科280型旋挖钻机,根据情况调整增加
机械钻孔灌注桩混凝土工程采用近距离的商品凝土的搅拌站供应混凝土,满足机械钻孔灌注桩施工需要
2、施工方案a、将一期工程机械钻孔桩施工画分为五个施工区域段:第一施工区域段:售房部;第二施工区域段:3#商业、7号商住楼;第三施工区域段:4#商业、6号商住楼;第四施工区域段:5#商业、5号商住楼;第五施工区域段:13号楼金融中心;施工平面布置图附后:b、施工顺序售房部基础机械钻孔桩施工顺序自第一施工区域开始,第二第三
至第五施工区域结束
C、为了保证基础工程施工的整体性和连续性,第一施工区域范围的机械钻孔灌注桩完成后进行下一个施工段时,同时进行第一施工阶段土石方开挖和基础梁施工
象这样流水泊节的施工,延续不段的施工下去

(二)机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程2、机械钻孔灌注桩施工(1)施工准备A、技术准备工程开工前,组织相关施工人员熟悉施工图及相关技术规范、规程;由项目技术负责人对相关施工人员进行施工技术和安全技术交底;编制施工作业计划,并对施工作业人员进行交底

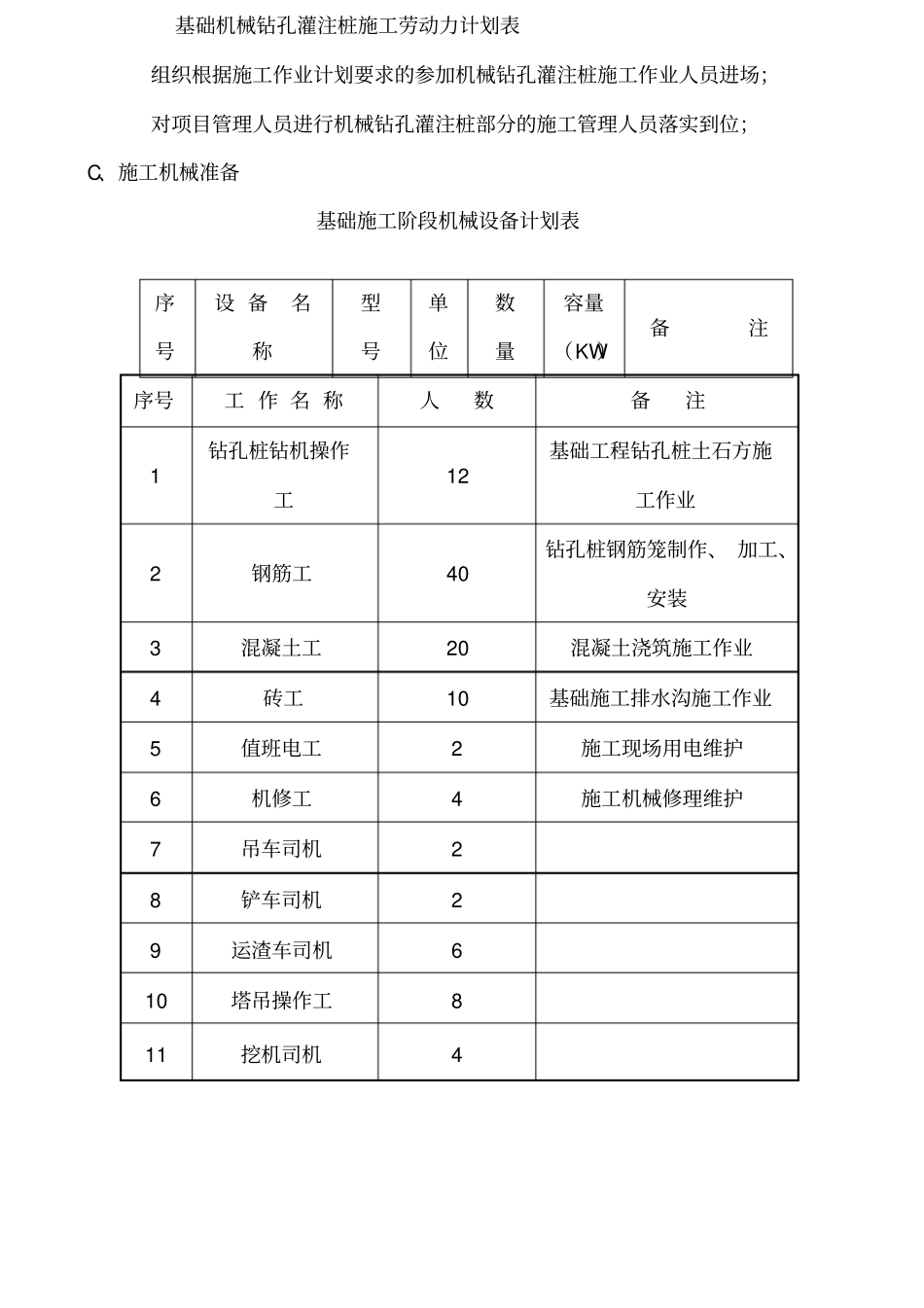

B、人员准备施工准备放样定位钻机定位钻进成孔制浆清孔选择钻进参泥浆循环下钢筋笼泥浆外运下导管运送钢筋混凝土灌制作钢筋检查拼接起拔护筒埋设护筒清除障碍运输混凝回填桩孔试块制作基础机械钻孔灌注桩施工劳动力计划表组织根据施工作业计划要求的参加机械钻孔灌注桩施工作业人员进场;对项目管理人员进行机械钻孔灌注桩部分的施工管理人员落实到位;C、施工机械准备基础施工阶段机械设备计划表序号工作名称人数备注1钻孔桩钻机操作工12基础工程钻孔桩土石方施
