-可编辑修改-铝板幕墙施工方案本项目铝板幕墙采用挂接开放式安装构造体系
这套安装构造体系幕墙与普通的直接把铝板上的小角码钉在幕墙龙骨上的安装方式有根本上的区别,这套安装构造体系的铝板四周处于活动状态,而普通的安装方式的铝板四周处于固定状态
本套体系主要有以下几个优点:因这套安装构造体系的铝板四周处于活动状态,所以能够消除铝板在热胀冷缩下所产生的应力
因这套安装构造体系的铝板四周处于活动状态,所以当夏季高温铝板热膨胀时,不会像普通安装方式的铝板幕墙那样铝板大量鼓包,凹凸不平,从而破坏了立面形象
出主梁以外,其他采用全螺栓连接骨架系统,防止在工地大面积烧焊破坏钢件防腐蚀面层和避免产生应力集中,同时,也提高了安装精度及安装速度
可视部位采用开放式不打胶,能有效的保证整体立面效果

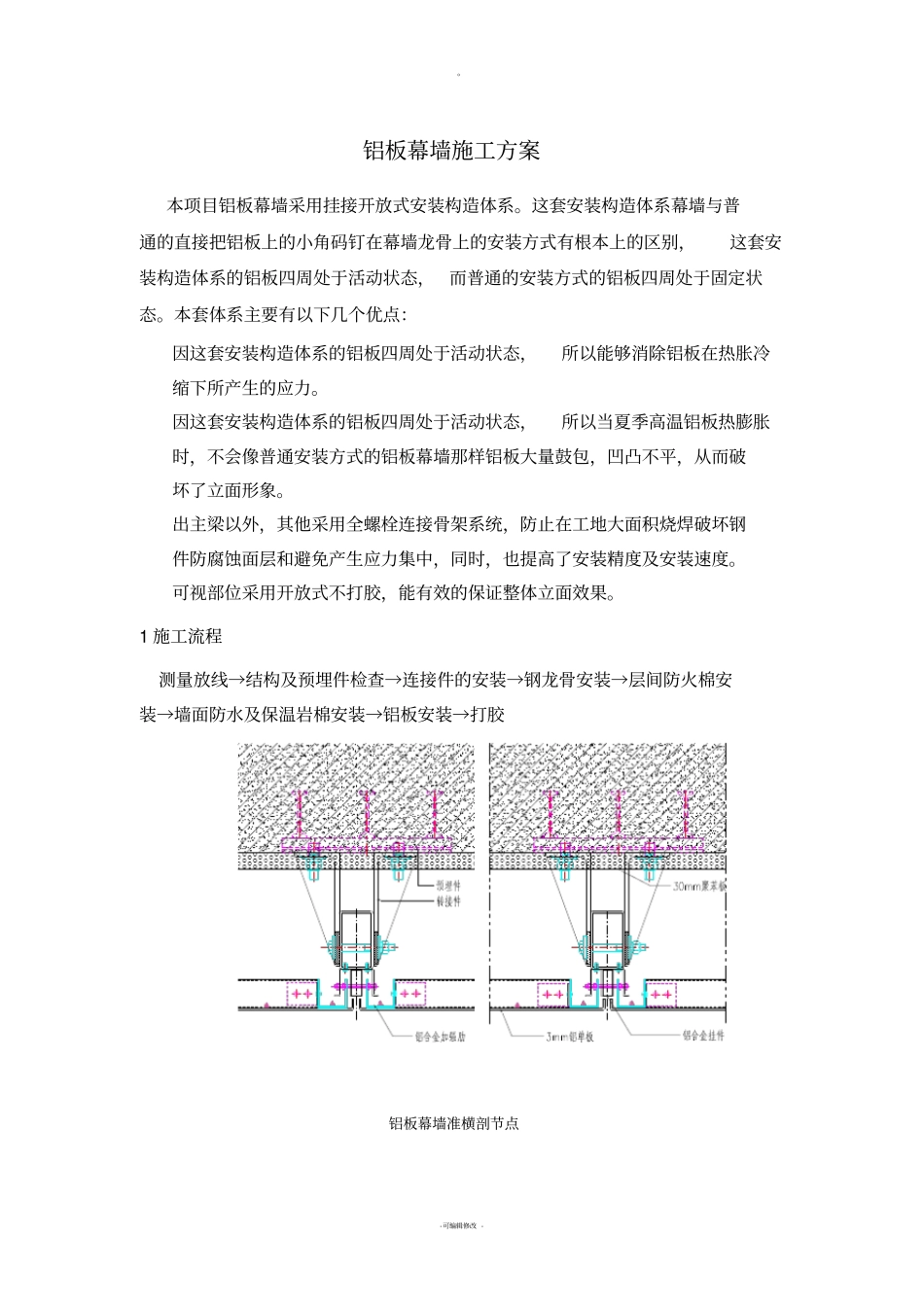

1施工流程测量放线→结构及预埋件检查→连接件的安装→钢龙骨安装→层间防火棉安装→墙面防水及保温岩棉安装→铝板安装→打胶铝板幕墙准横剖节点

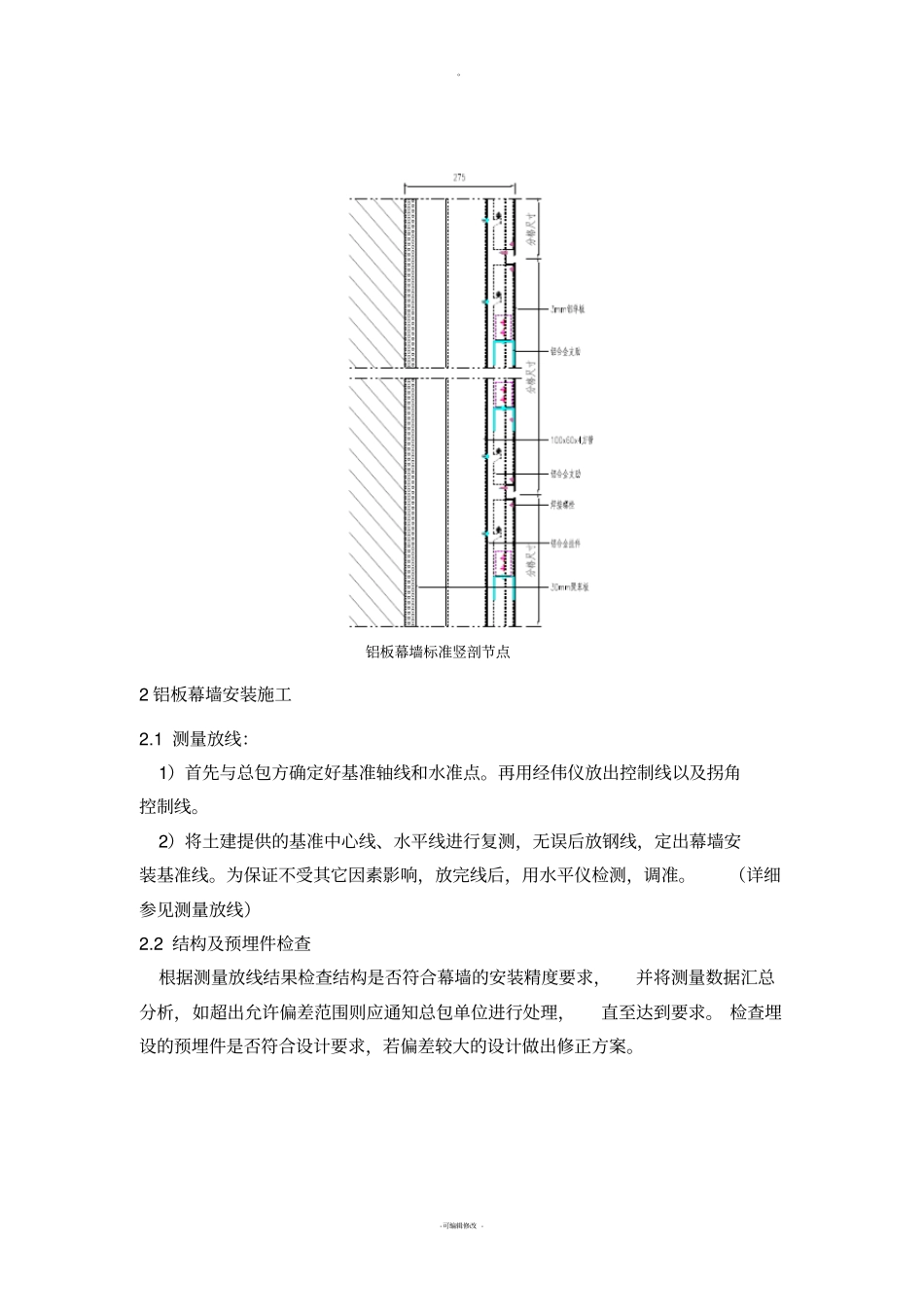

-可编辑修改-铝板幕墙标准竖剖节点2铝板幕墙安装施工2
1测量放线:1)首先与总包方确定好基准轴线和水准点
再用经伟仪放出控制线以及拐角控制线
2)将土建提供的基准中心线、水平线进行复测,无误后放钢线,定出幕墙安装基准线
为保证不受其它因素影响,放完线后,用水平仪检测,调准
(详细参见测量放线)2
2结构及预埋件检查根据测量放线结果检查结构是否符合幕墙的安装精度要求,并将测量数据汇总分析,如超出允许偏差范围则应通知总包单位进行处理,直至达到要求
检查埋设的预埋件是否符合设计要求,若偏差较大的设计做出修正方案
-可编辑修改-预埋件横向分格墨线纵向分格墨线2

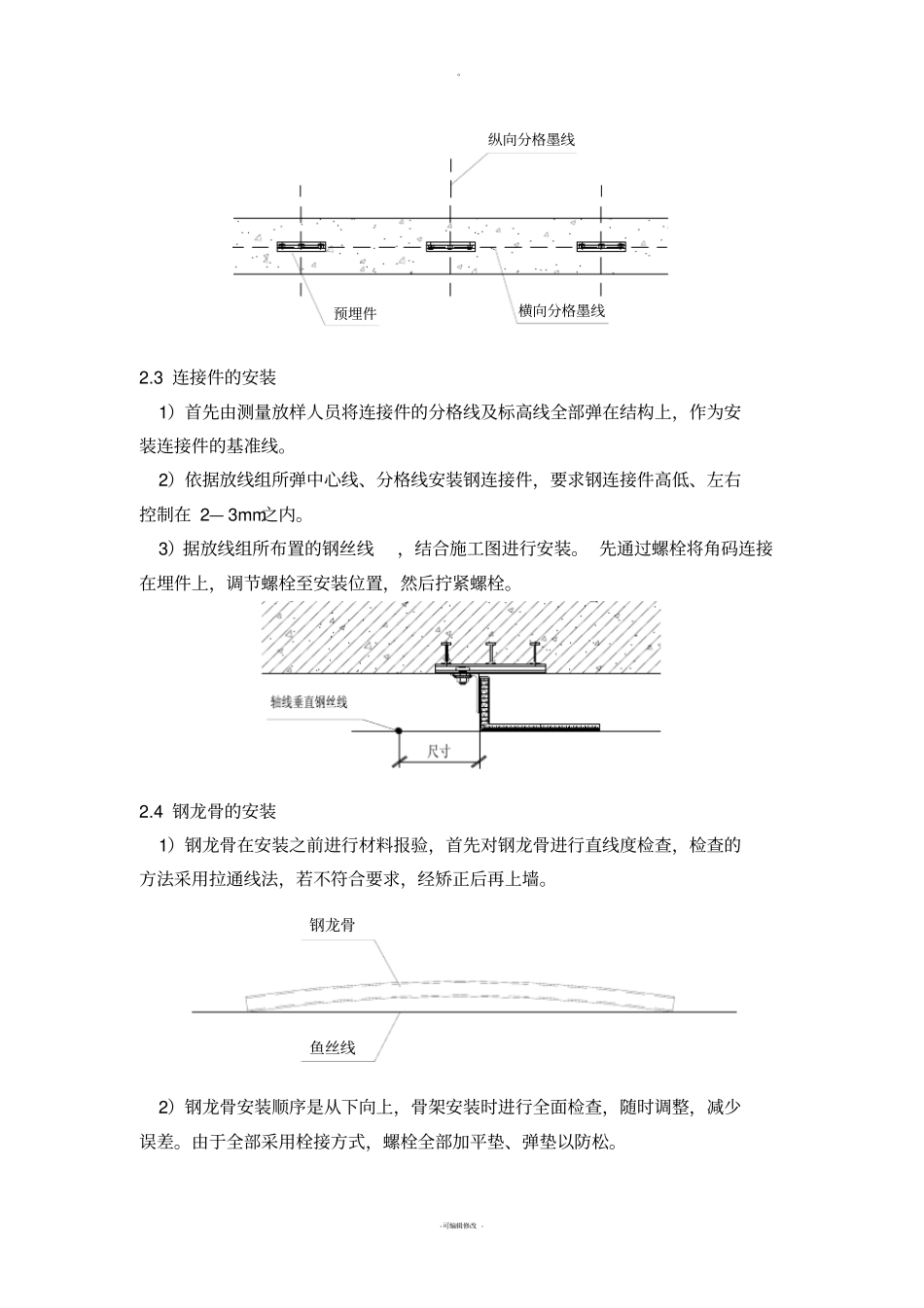

3连接件的安装1)首先由测量放样人员将连接件的分格线及标高线全部弹在结构上,作为安装连接件的基准线
2)依据放线组所弹中心线、分格线安装钢连接件,要求钢连接件高低、左右控制在2—3mm之内
3)据放线组所布置的钢丝
