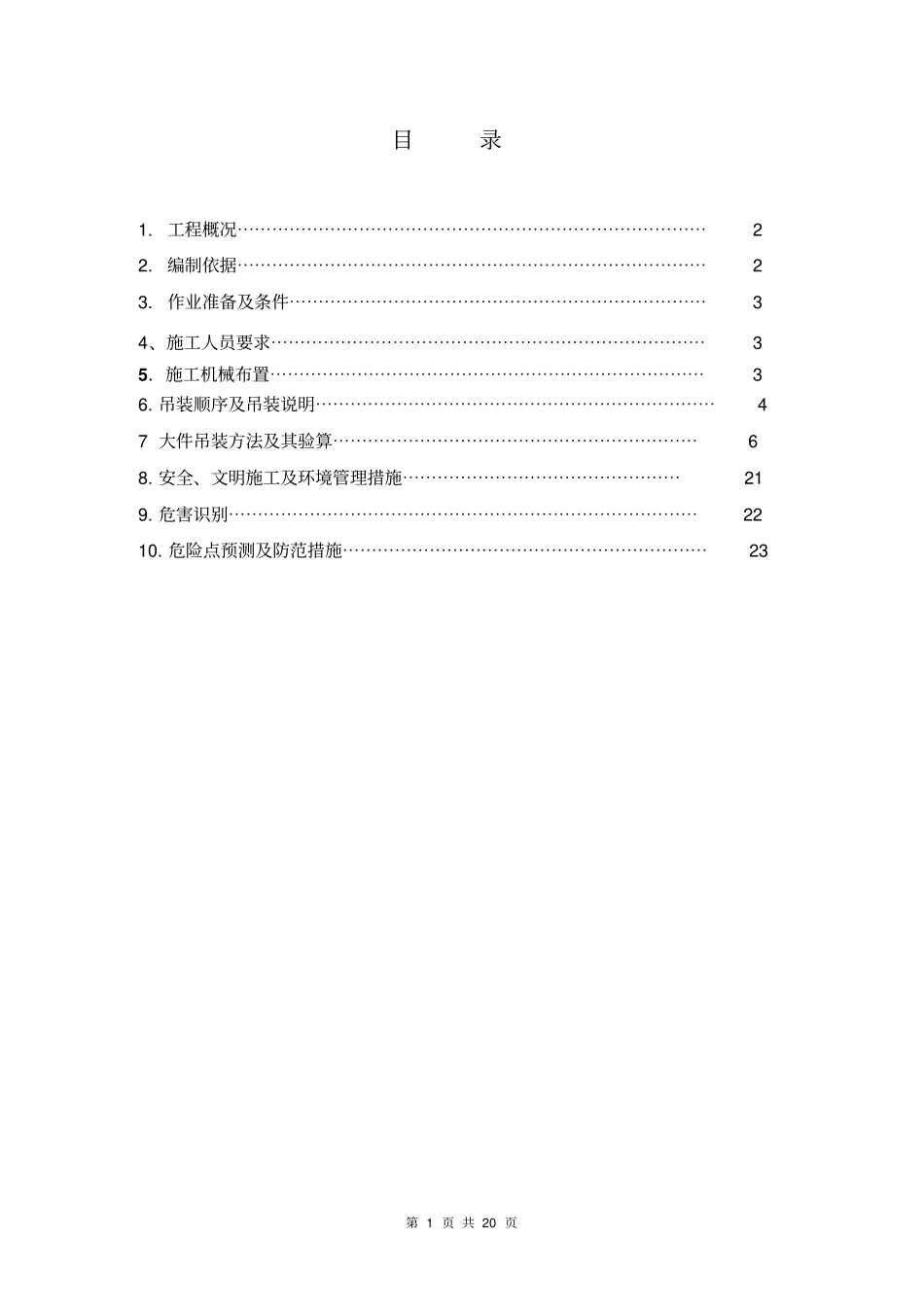

0A版次日期审核修改原因批准工程名称:中电投乌苏热电厂一期(2×300MW级机组)工程文件编号XDJ/QZ-04-001-2009文件类型吊装施工方案文件名称锅炉大件吊装方案编写:新疆电力建设公司项目部第1页共20页目录1
工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯22
编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯23
作业准备及条件⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯34、施工人员要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯35.施工机械布置⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯36
吊装顺序及吊装说明⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯47大件吊装方法及其验算⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯68
安全、文明施工及环境管理措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯219
危害识别⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2210
危险点预测及防范措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯23第2页共20页1工程概况中电投乌苏热电厂一期(2×300MW级机组)工程是中国电力投资集团公司在新疆乌苏市投资建设的大型热电联产项目

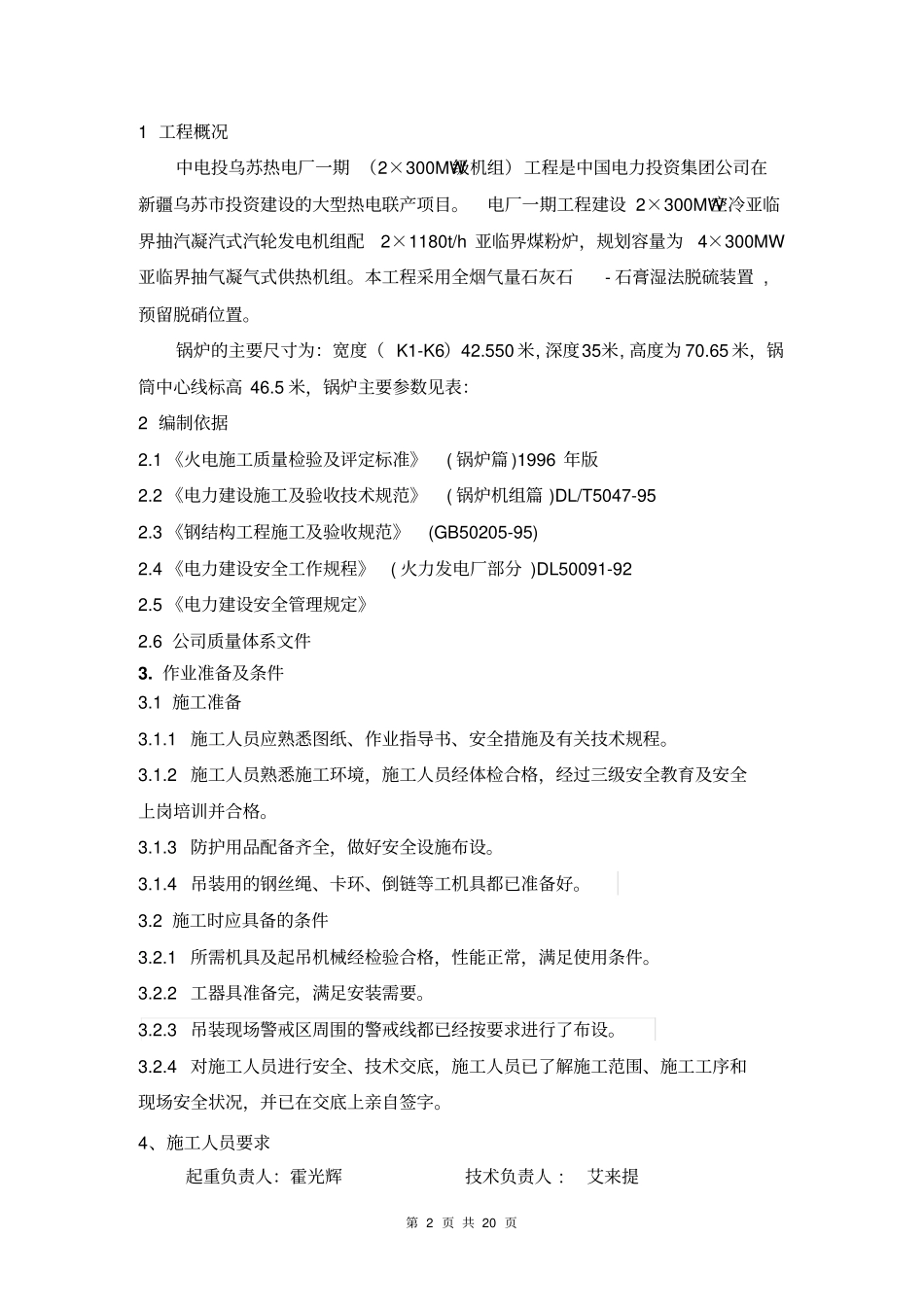

电厂一期工程建设2×300MW空冷亚临界抽汽凝汽式汽轮发电机组配2×1180t/h亚临界煤粉炉,规划容量为4×300MW亚临界抽气凝气式供热机组
本工程采用全烟气量石灰石-石膏湿法脱硫装置,预留脱硝位置
锅炉的主要尺寸为:宽度(K1-K6)42
550米,深度35米,高度为70
65米,锅筒中心线标高46
5米,锅炉主要参数见表:2编制依据2
1《火电施工质量检验及评定标准》(锅炉篇)1996年版2
2《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-952
3《钢结构工程施工及验收规范》(GB50205-95)2
4《电力建设安全工作规程》
