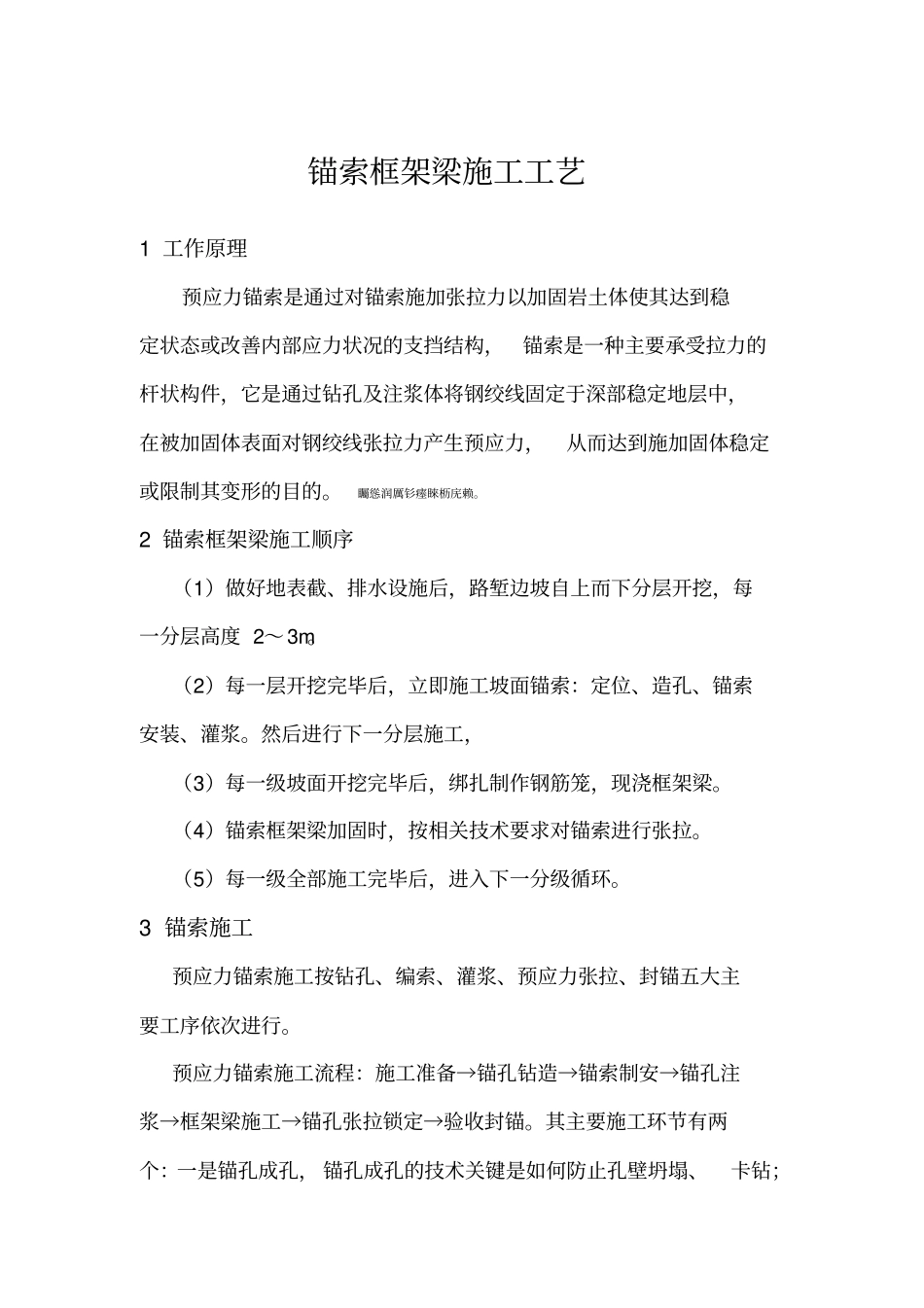

锚索框架梁施工工艺1工作原理预应力锚索是通过对锚索施加张拉力以加固岩土体使其达到稳定状态或改善内部应力状况的支挡结构,锚索是一种主要承受拉力的杆状构件,它是通过钻孔及注浆体将钢绞线固定于深部稳定地层中,在被加固体表面对钢绞线张拉力产生预应力,从而达到施加固体稳定或限制其变形的目的
矚慫润厲钐瘗睞枥庑赖
2锚索框架梁施工顺序(1)做好地表截、排水设施后,路堑边坡自上而下分层开挖,每一分层高度2~3m
(2)每一层开挖完毕后,立即施工坡面锚索:定位、造孔、锚索安装、灌浆
然后进行下一分层施工,(3)每一级坡面开挖完毕后,绑扎制作钢筋笼,现浇框架梁
(4)锚索框架梁加固时,按相关技术要求对锚索进行张拉
(5)每一级全部施工完毕后,进入下一分级循环
3锚索施工预应力锚索施工按钻孔、编索、灌浆、预应力张拉、封锚五大主要工序依次进行
预应力锚索施工流程:施工准备→锚孔钻造→锚索制安→锚孔注浆→框架梁施工→锚孔张拉锁定→验收封锚
其主要施工环节有两个:一是锚孔成孔,锚孔成孔的技术关键是如何防止孔壁坍塌、卡钻;1二是锚孔注浆,注浆的技术关键是如何将孔底的空气、岩(土)沉渣和地下水体排出孔外,保证注浆饱满密实
聞創沟燴鐺險爱氇谴净
锚索锚孔孔径为Φ130mm,锚索材料采用高强度低松弛Φ15
2的预应力钢绞线,钢绞线强度Rb=1860MPa,张拉控制应力为600KN;并采用与其配套的锚具系列,锚孔内灌注M35水泥(砂)浆,水泥采用PO42
5级普通硅酸盐水泥
残骛楼諍锩瀨濟溆塹籟

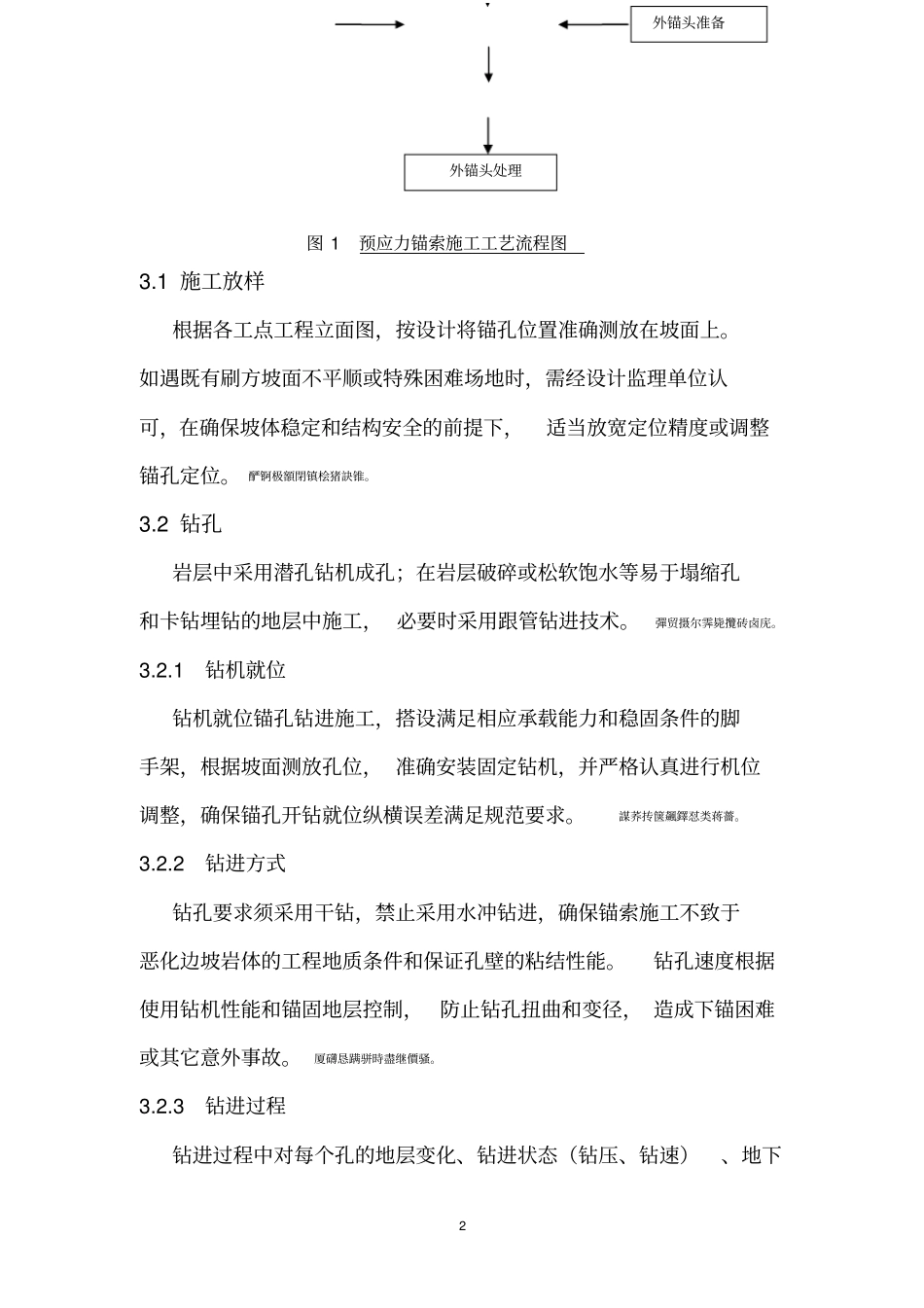

`施工准备造孔材料机具检测清孔内锚固段注浆下锚水泥沙浆待强张拉超张拉索定张拉段注浆检查复核,监理工程师确认锚索及导向帽准备检查复核,监理工程师确认检查复核,监理工程师确认检测,监理工程师确认检测,监理工程师确认锚索孔定位测量水泥沙浆准备2图1预应力锚索施工工艺流程图3
1施工放样根据各工点工程立面图,按设计将锚孔位置
