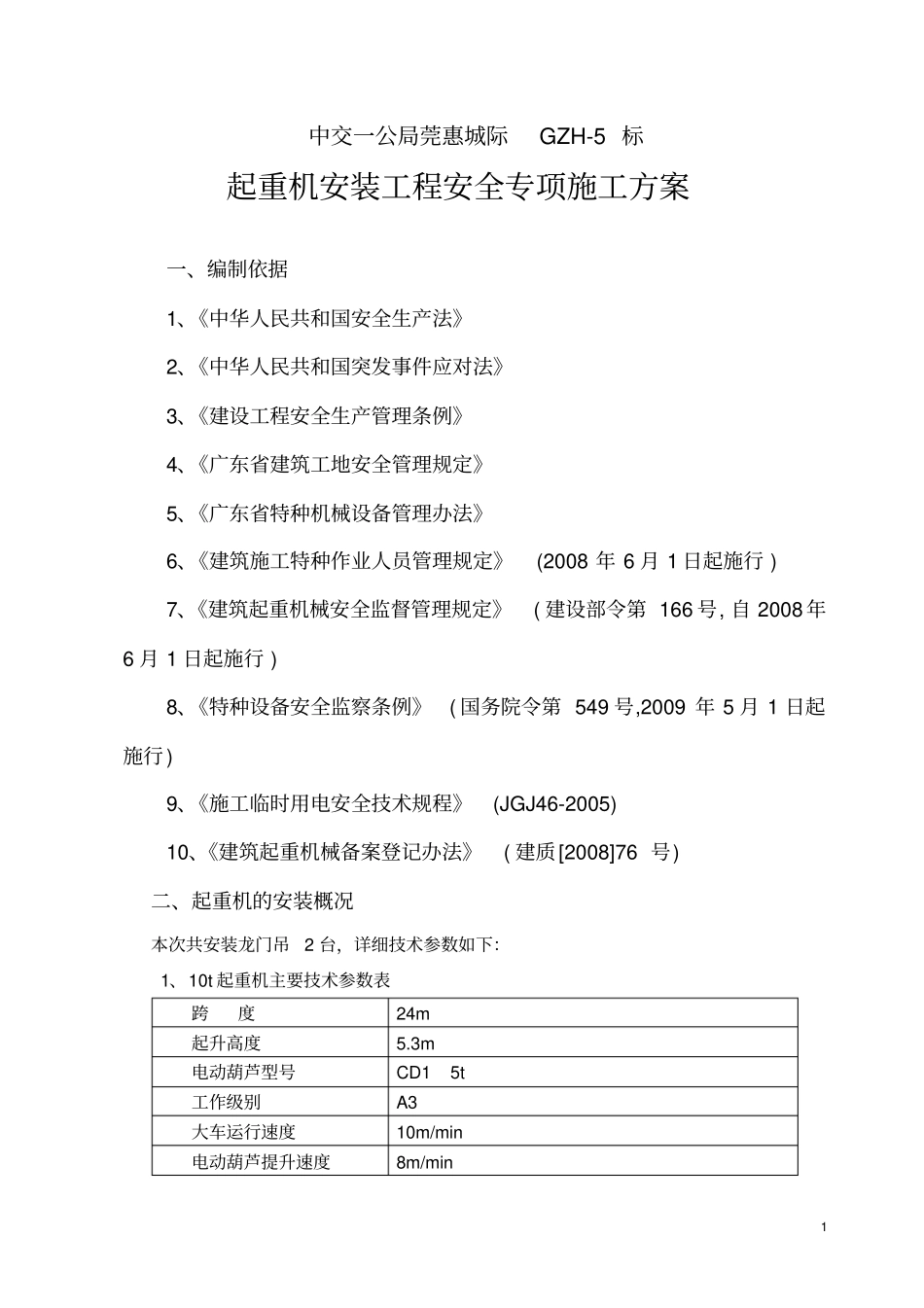

中交一公局莞惠城际GZH-5标起重机安装工程安全专项施工方案编制:审核:批准:河南省长城起重设备有限公司2010年1月1日1中交一公局莞惠城际GZH-5标起重机安装工程安全专项施工方案一、编制依据1、《中华人民共和国安全生产法》2、《中华人民共和国突发事件应对法》3、《建设工程安全生产管理条例》4、《广东省建筑工地安全管理规定》5、《广东省特种机械设备管理办法》6、《建筑施工特种作业人员管理规定》(2008年6月1日起施行)7、《建筑起重机械安全监督管理规定》(建设部令第166号,自2008年6月1日起施行)8、《特种设备安全监察条例》(国务院令第549号,2009年5月1日起施行)9、《施工临时用电安全技术规程》(JGJ46-2005)10、《建筑起重机械备案登记办法》(建质[2008]76号)二、起重机的安装概况本次共安装龙门吊2台,详细技术参数如下:1、10t起重机主要技术参数表跨度24m起升高度5

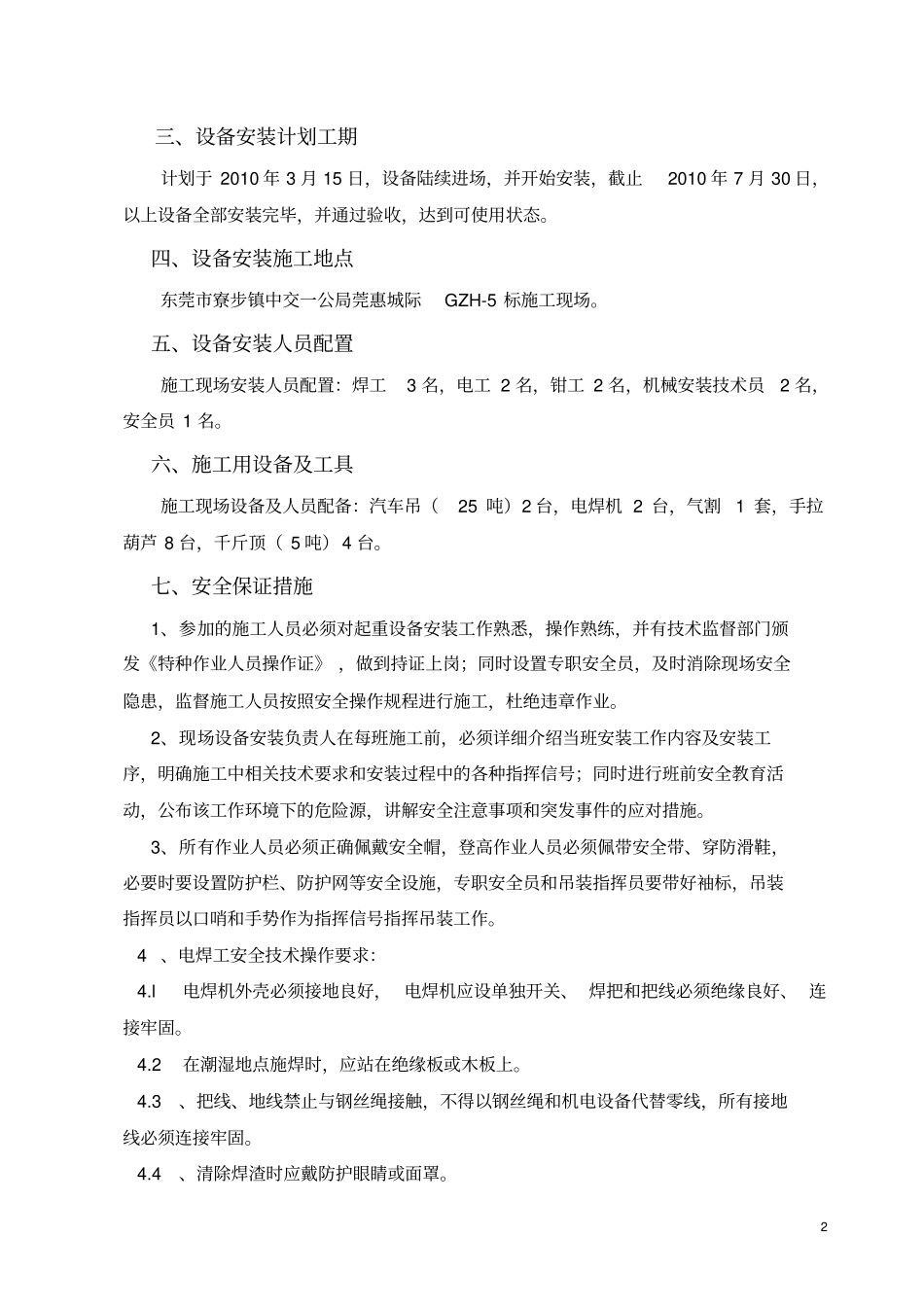

3m电动葫芦型号CD15t工作级别A3大车运行速度10m/min电动葫芦提升速度8m/min2三、设备安装计划工期计划于2010年3月15日,设备陆续进场,并开始安装,截止2010年7月30日,以上设备全部安装完毕,并通过验收,达到可使用状态
四、设备安装施工地点东莞市寮步镇中交一公局莞惠城际GZH-5标施工现场
五、设备安装人员配置施工现场安装人员配置:焊工3名,电工2名,钳工2名,机械安装技术员2名,安全员1名
六、施工用设备及工具施工现场设备及人员配备:汽车吊(25吨)2台,电焊机2台,气割1套,手拉葫芦8台,千斤顶(5吨)4台
七、安全保证措施1、参加的施工人员必须对起重设备安装工作熟悉,操作熟练,并有技术监督部门颁发《特种作业人员操作证》,做到持证上岗;同时设置专职安全员,及时消除现场安全隐患,监督施工人员按照安全操作规程进行施工,杜绝违章作业
2、现场设备安装
