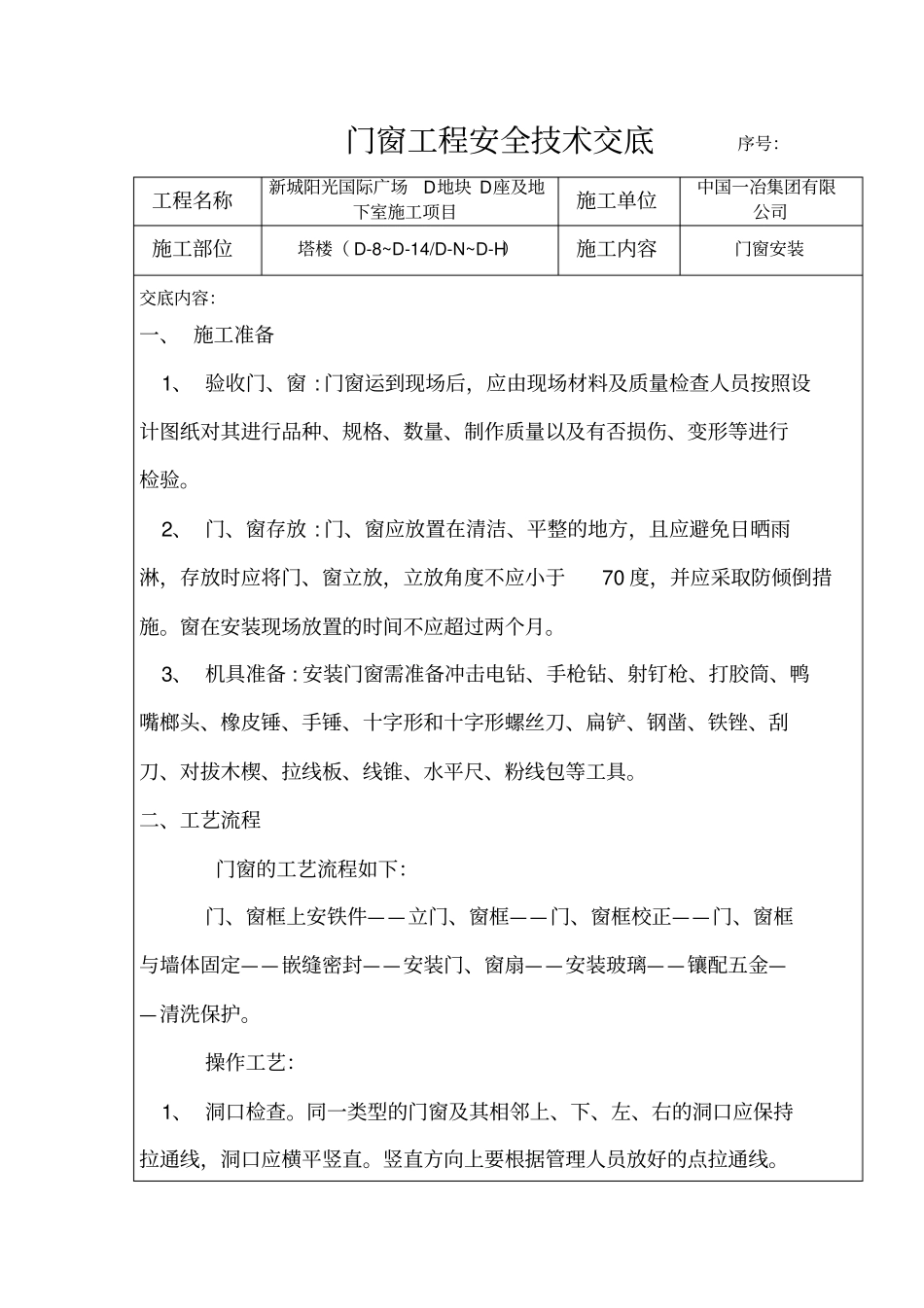

门窗工程安全技术交底序号:工程名称新城阳光国际广场D地块D座及地下室施工项目施工单位中国一冶集团有限公司施工部位塔楼(D-8~D-14/D-N~D-H)施工内容门窗安装交底内容:一、施工准备1、验收门、窗:门窗运到现场后,应由现场材料及质量检查人员按照设计图纸对其进行品种、规格、数量、制作质量以及有否损伤、变形等进行检验
2、门、窗存放:门、窗应放置在清洁、平整的地方,且应避免日晒雨淋,存放时应将门、窗立放,立放角度不应小于70度,并应采取防倾倒措施
窗在安装现场放置的时间不应超过两个月
3、机具准备:安装门窗需准备冲击电钻、手枪钻、射钉枪、打胶筒、鸭嘴榔头、橡皮锤、手锤、十字形和十字形螺丝刀、扁铲、钢凿、铁锉、刮刀、对拔木楔、拉线板、线锥、水平尺、粉线包等工具
二、工艺流程门窗的工艺流程如下:门、窗框上安铁件——立门、窗框——门、窗框校正——门、窗框与墙体固定——嵌缝密封——安装门、窗扇——安装玻璃——镶配五金——清洗保护
操作工艺:1、洞口检查
同一类型的门窗及其相邻上、下、左、右的洞口应保持拉通线,洞口应横平竖直
竖直方向上要根据管理人员放好的点拉通线

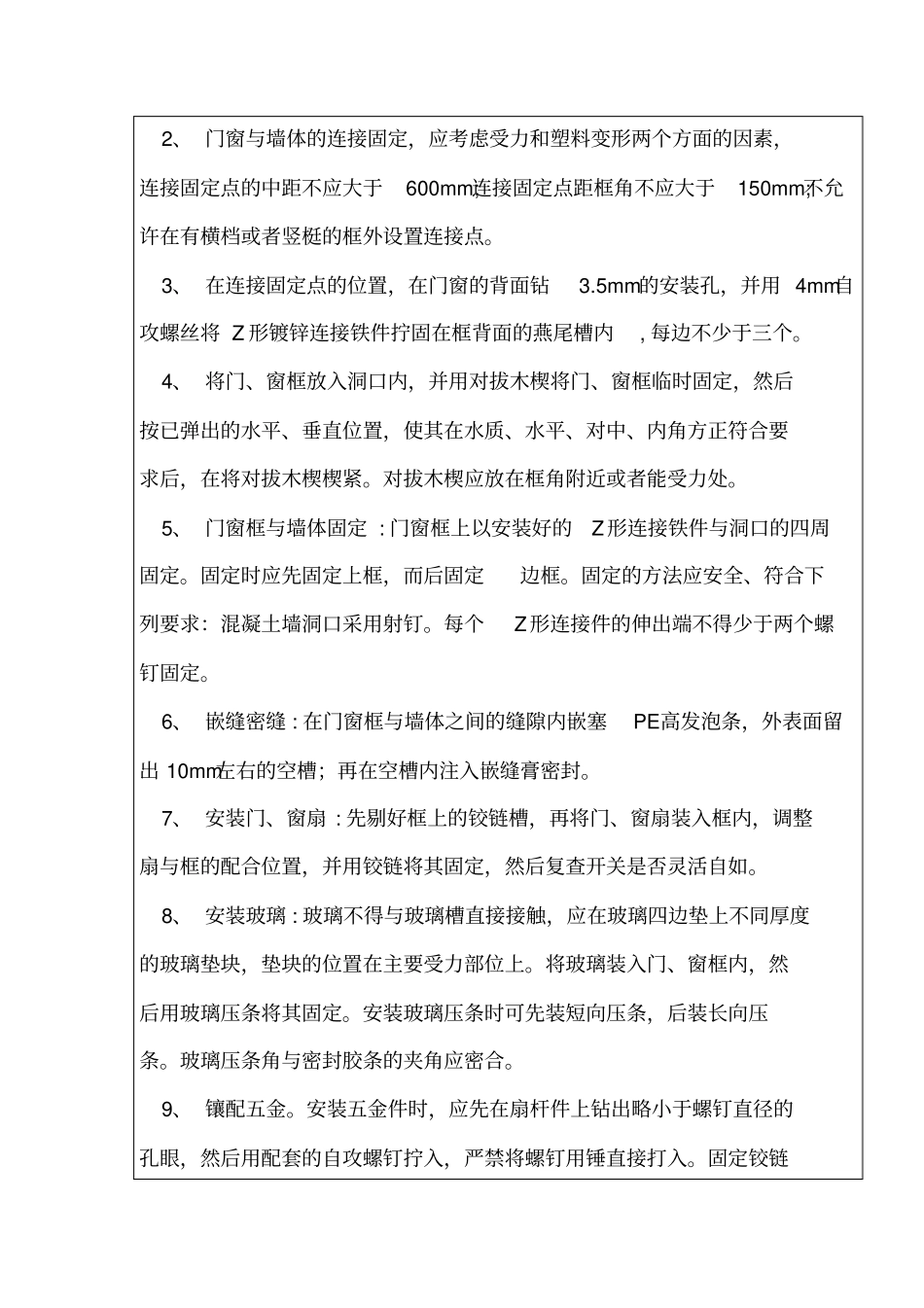

2、门窗与墙体的连接固定,应考虑受力和塑料变形两个方面的因素,连接固定点的中距不应大于600mm;连接固定点距框角不应大于150mm;不允许在有横档或者竖梃的框外设置连接点
3、在连接固定点的位置,在门窗的背面钻3
5mm的安装孔,并用4mm自攻螺丝将Z形镀锌连接铁件拧固在框背面的燕尾槽内,每边不少于三个
4、将门、窗框放入洞口内,并用对拔木楔将门、窗框临时固定,然后按已弹出的水平、垂直位置,使其在水质、水平、对中、内角方正符合要求后,在将对拔木楔楔紧
对拔木楔应放在框角附近或者能受力处
5、门窗框与墙体固定:门窗框上以安装好的Z形连接铁件与洞口的四周固定
固定时应先固定上框,而后固定边框

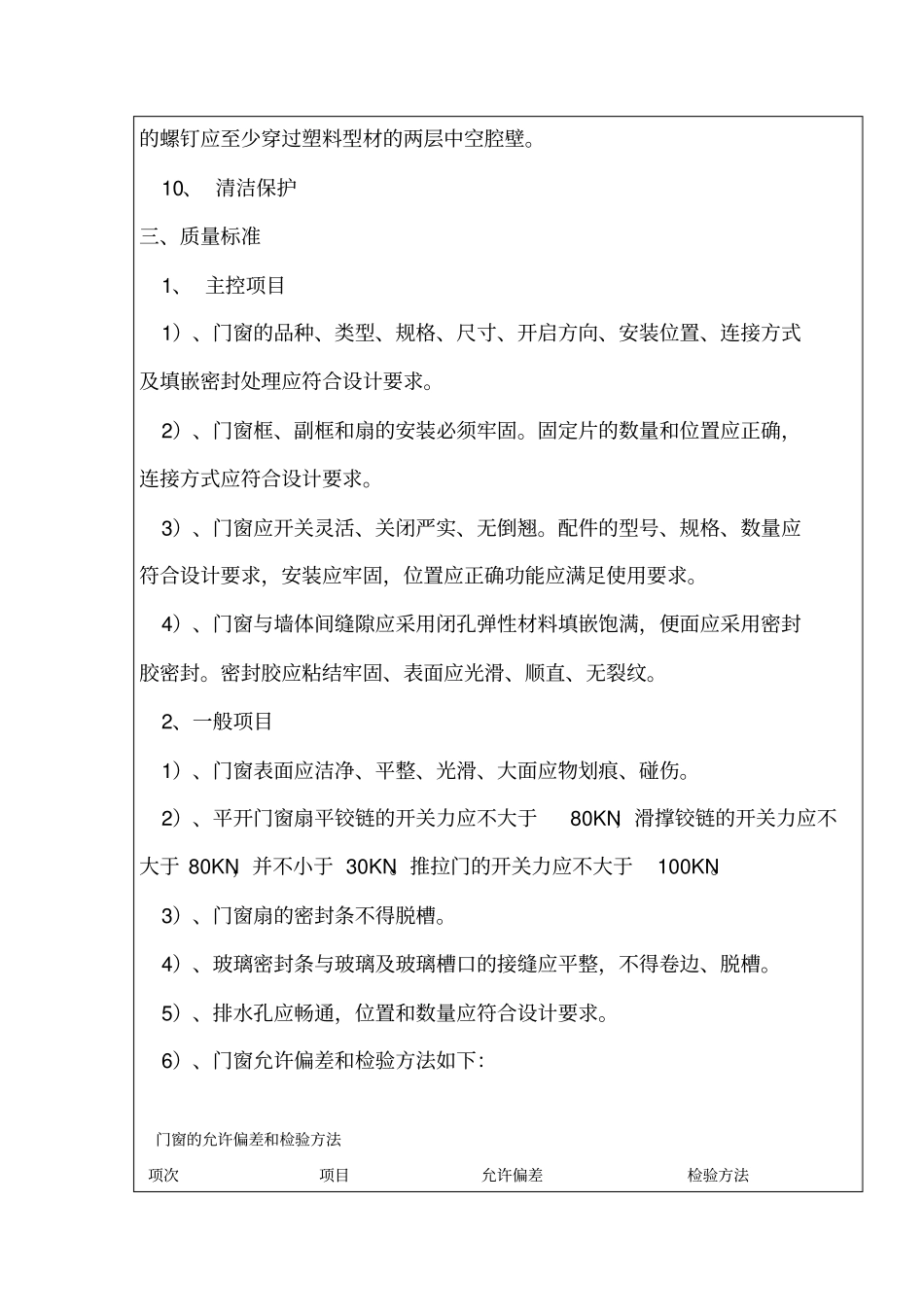

固定的方法应安全、符合下列要
