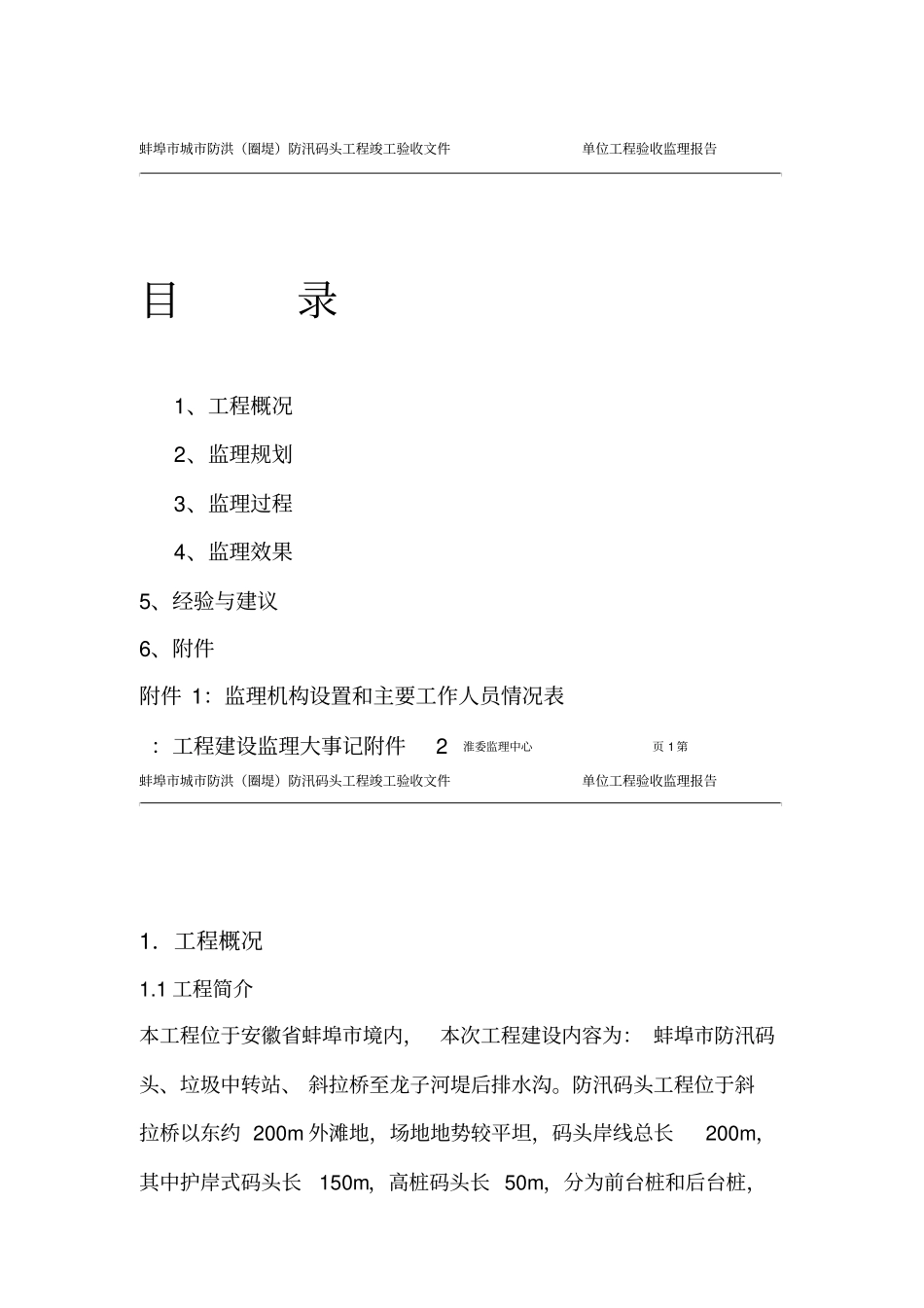

蚌埠市城市防洪(圈堤)防汛码头工程竣工验收文件单位工程验收监理报告目录1、工程概况2、监理规划3、监理过程4、监理效果5、经验与建议6、附件附件1:监理机构设置和主要工作人员情况表:工程建设监理大事记附件2淮委监理中心页1第蚌埠市城市防洪(圈堤)防汛码头工程竣工验收文件单位工程验收监理报告1.工程概况1
1工程简介本工程位于安徽省蚌埠市境内,本次工程建设内容为:蚌埠市防汛码头、垃圾中转站、斜拉桥至龙子河堤后排水沟
防汛码头工程位于斜拉桥以东约200m外滩地,场地地势较平坦,码头岸线总长200m,其中护岸式码头长150m,高桩码头长50m,分为前台桩和后台桩,桩径均为80cm,共57根,300t级泊位1个
垃圾中转站工程公厕为一2
框架建筑面积为385m层砖混结构,垃圾压缩机房为一层框架结构,堤后排水沟工程位于圈堤斜拉桥至龙子河段堤后护堤地南侧,该段堤防加固后改变了堤后原有排水体系,为解决堤背坡、护堤地内和宋村的排水问题,修建排水沟工程
本工程地处北亚热带季风气候区,主要特点是:季风明显、四季分明、气候温和、雨量充沛、光照充足、无霜期长、严寒期短
地处中纬度地区,冷暖气团活动和交锋频繁,夏季气候炎热,是全年的主要降雨季节
本报告针对—-蚌埠市防汛码头单位工程
2主要工程量及建设工期本工程承包合同施工工期为180天
开工日期为2006年4月3日(签发工程开工令),计划完工日期为2006年9月30日
由于该工程受汛期、阴雨天气影响,及设计变更增加部分工程量,导致本工程实际完工时间比计划完工时间有所推迟,实际完工日期为2007年5月
淮委监理中心页2第蚌埠市城市防洪(圈堤)防汛码头工程竣工验收文件单位工程验收监理报告蚌埠市防汛码头工程合同工程量与实际完成工程量对比表主要施工项目合同工程量施工图设计工程量实际完成工程量备注1

3工程建设相关单位项目法人:蚌埠市治淮重点工程建设管理
