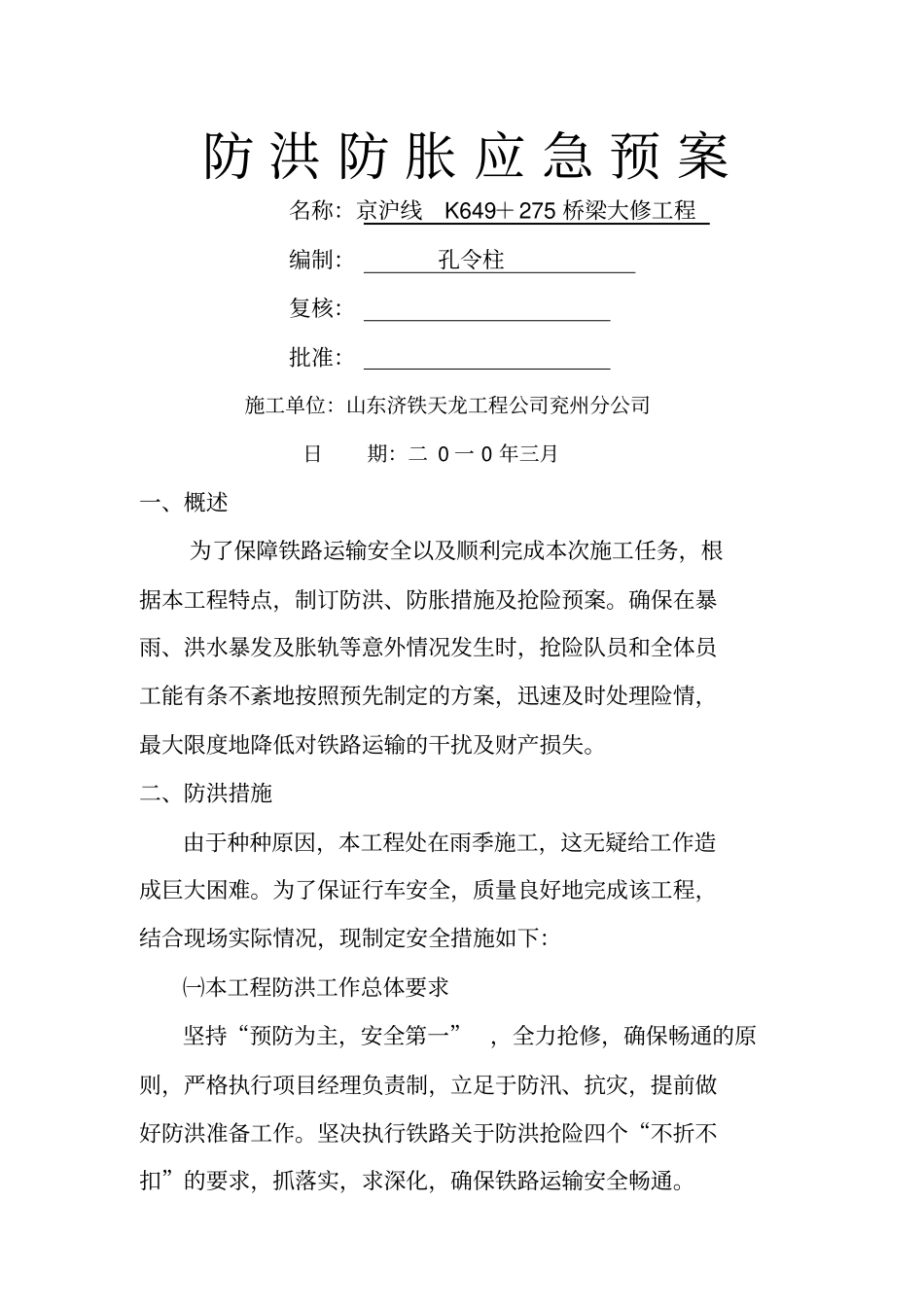

防洪防胀应急预案名称:京沪线K649+275桥梁大修工程编制:孔令柱复核:批准:施工单位:山东济铁天龙工程公司兖州分公司日期:二0一0年三月一、概述为了保障铁路运输安全以及顺利完成本次施工任务,根据本工程特点,制订防洪、防胀措施及抢险预案
确保在暴雨、洪水暴发及胀轨等意外情况发生时,抢险队员和全体员工能有条不紊地按照预先制定的方案,迅速及时处理险情,最大限度地降低对铁路运输的干扰及财产损失
二、防洪措施由于种种原因,本工程处在雨季施工,这无疑给工作造成巨大困难
为了保证行车安全,质量良好地完成该工程,结合现场实际情况,现制定安全措施如下:㈠本工程防洪工作总体要求坚持“预防为主,安全第一”,全力抢修,确保畅通的原则,严格执行项目经理负责制,立足于防汛、抗灾,提前做好防洪准备工作
坚决执行铁路关于防洪抢险四个“不折不扣”的要求,抓落实,求深化,确保铁路运输安全畅通

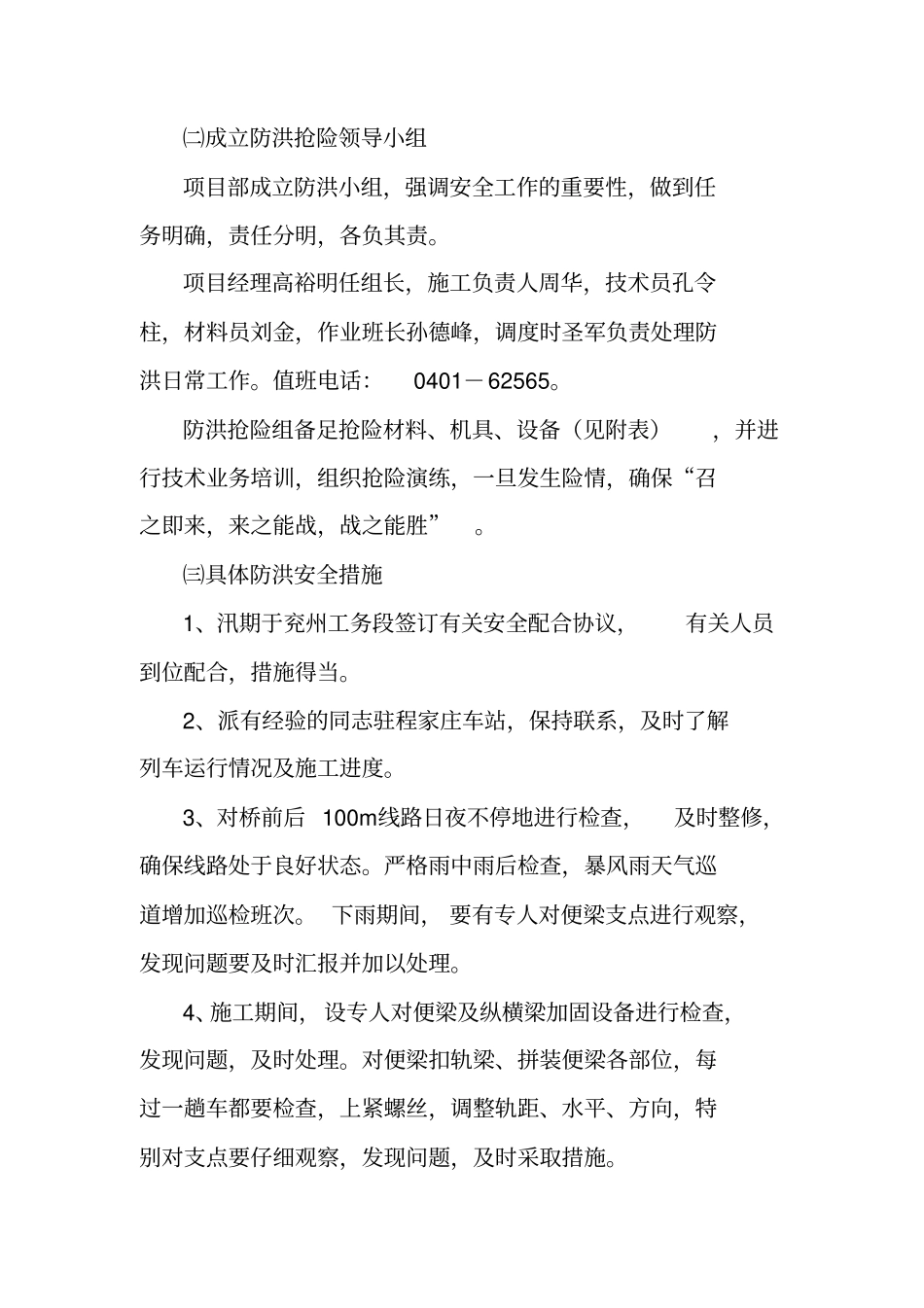

㈡成立防洪抢险领导小组项目部成立防洪小组,强调安全工作的重要性,做到任务明确,责任分明,各负其责
项目经理高裕明任组长,施工负责人周华,技术员孔令柱,材料员刘金,作业班长孙德峰,调度时圣军负责处理防洪日常工作
值班电话:0401-62565
防洪抢险组备足抢险材料、机具、设备(见附表),并进行技术业务培训,组织抢险演练,一旦发生险情,确保“召之即来,来之能战,战之能胜”
㈢具体防洪安全措施1、汛期于兖州工务段签订有关安全配合协议,有关人员到位配合,措施得当
2、派有经验的同志驻程家庄车站,保持联系,及时了解列车运行情况及施工进度
3、对桥前后100m线路日夜不停地进行检查,及时整修,确保线路处于良好状态
严格雨中雨后检查,暴风雨天气巡道增加巡检班次
下雨期间,要有专人对便梁支点进行观察,发现问题要及时汇报并加以处理
4、施工期间,设专人对便梁及纵横梁加固设备进行检查,发现问题,及时处理
对便梁扣轨梁、拼装便梁各部位,
