隧道二次衬砌首件制汇总2————————————————————————————————作者:————————————————————————————————日期:岳西至武汉高速公路安徽段YW-08标项目部洞身衬砌首建制施工总结3司空山隧道洞身衬砌首件工程总结报告为了加强岳西至武汉高速公路工程质量管理,确保工程质量优质,质量目标明确,减少盲目施工,施工前确定标准的施工工艺,施工工艺通过首件试验确定

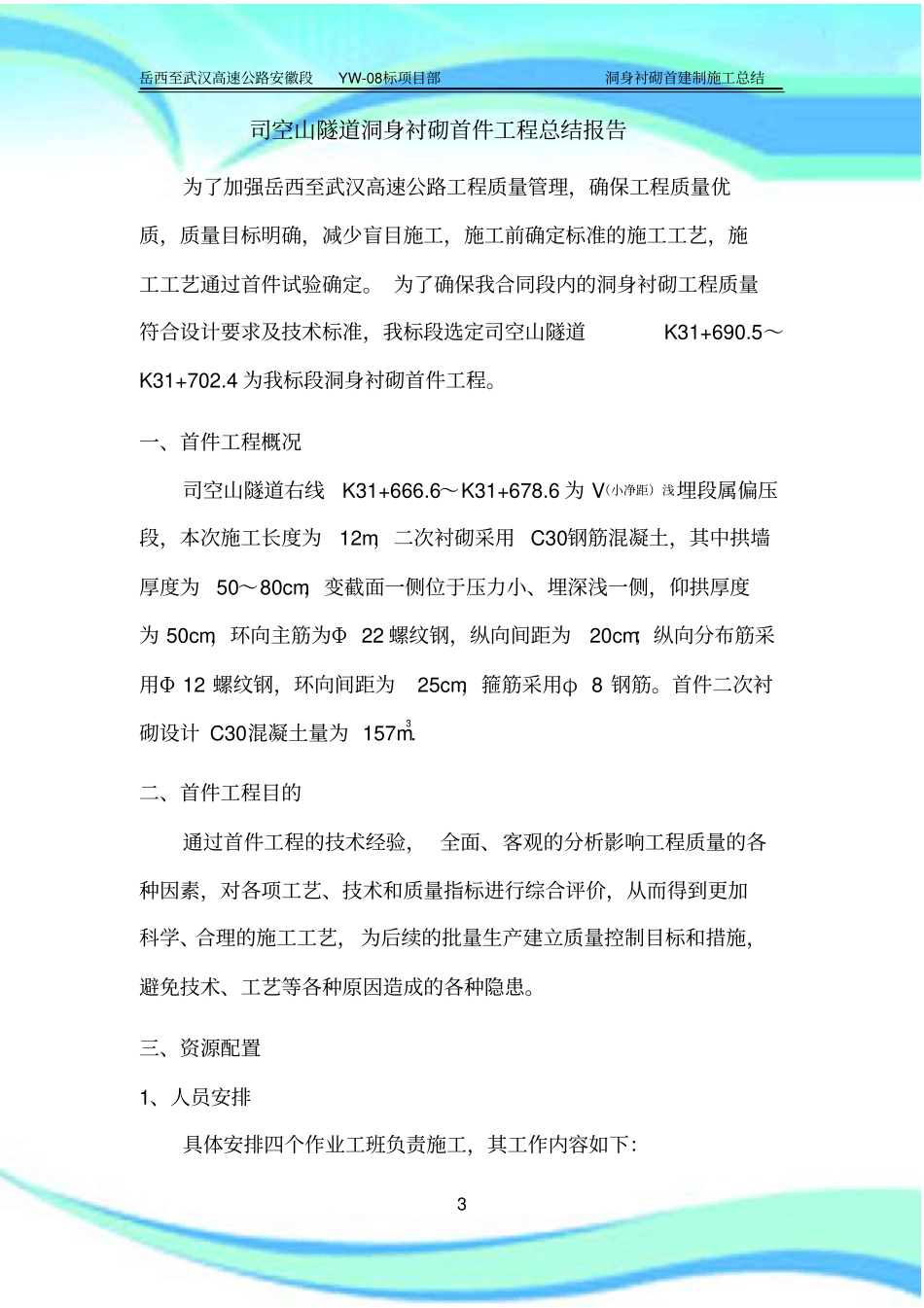

为了确保我合同段内的洞身衬砌工程质量符合设计要求及技术标准,我标段选定司空山隧道K31+690
5~K31+702
4为我标段洞身衬砌首件工程
一、首件工程概况司空山隧道右线K31+666
6~K31+678
6为V(小净距)浅埋段属偏压段,本次施工长度为12m,二次衬砌采用C30钢筋混凝土,其中拱墙厚度为50~80cm,变截面一侧位于压力小、埋深浅一侧,仰拱厚度为50cm,环向主筋为Φ22螺纹钢,纵向间距为20cm;纵向分布筋采用Φ12螺纹钢,环向间距为25cm,箍筋采用φ8钢筋
首件二次衬砌设计C30混凝土量为157m3
二、首件工程目的通过首件工程的技术经验,全面、客观的分析影响工程质量的各种因素,对各项工艺、技术和质量指标进行综合评价,从而得到更加科学、合理的施工工艺,为后续的批量生产建立质量控制目标和措施,避免技术、工艺等各种原因造成的各种隐患
三、资源配置1、人员安排具体安排四个作业工班负责施工,其工作内容如下:岳西至武汉高速公路安徽段YW-08标项目部洞身衬砌首建制施工总结4钢筋班:负责钢筋加工安装
混凝土班:负责混凝土灌注、振捣、养护、拆模
机械班:负责施工机械正常工作、维修及保养
杂工班:负责配合其它班组现场施工及水电维修
2、机械安排机械设备仪器一览表序号机械名称规格型号数量备注1混凝土搅拌站HZS-12012混凝土输送泵HBT-60E13混凝土罐车8m334
