实用标准文案精彩文档一、工程概况1
1污水管管线说明平面布置:污水管道沿道路双侧布置,污水管中心距路中心线均为17
5m,污水管径为DN400-DN800
2雨水管管线说明平面布置:雨水管道沿道路双侧布置
雨水管布置于非机动车道下,雨水管中心距路中心线13
5m,雨水管径DN400-DN2000
二、编制依据2
1《给水排水管道工程施工及验收规范》GB50268-20082
2工程设计文件2
3我单位施工现场实际情况
三、主要材料及设备要求3
1梯子一部,用于检查井段水位下降的情况
2带刻度的铁通两只,用于检查补水情况
33m3洒水车两台,用于试验供水
潜水泵两台(套),设备功率1
5KW,配备消防水带Φ100,长度为500m
用于试验期间抽水用
4试验水源为自来水,从附近民房内购买
5污水管道、雨水管道根据《给水排水管道工程施工及验收规范》(GB50268-2008)抽样选取试验段
6水位标尺六把,用于观测检查井内水位下降情况
四、闭水试验具备的条件4
1管道闭水试验时,试验管段应具备下列条件:(1)管道及检查井外观质量已检查合格;(2)管道已填土且沟槽无积水;(3)全部预留孔洞已封堵且不漏水;(4)除预留进出水管外,应封堵坚固,不得漏水;(5)现场三通一平工作已完成,并设置了排水沟

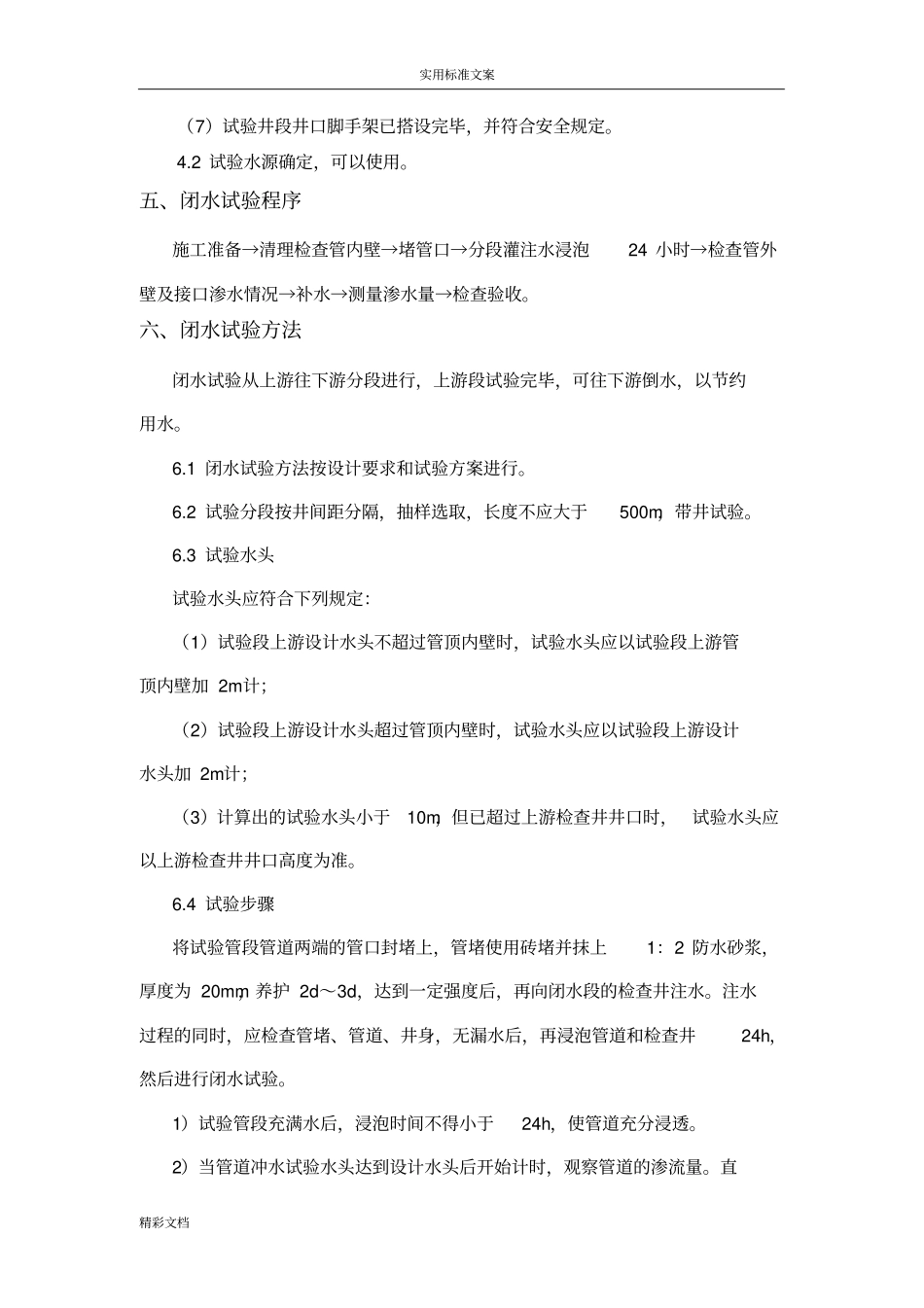

由于雨污水管道沟槽回填使用中粗砂,回填水密缺水,试验用水可以抽出利用;(6)各种设备已购置,材料已备齐,并已加工和配套完成;实用标准文案精彩文档(7)试验井段井口脚手架已搭设完毕,并符合安全规定
2试验水源确定,可以使用
五、闭水试验程序施工准备→清理检查管内壁→堵管口→分段灌注水浸泡24小时→检查管外壁及接口渗水情况→补水→测量渗水量→检查验收
六、闭水试验方法闭水试验从上游往下游分段进行,上游段试验完毕,可往下游倒水,以节约用水
1闭水试验方法按设计要求和
