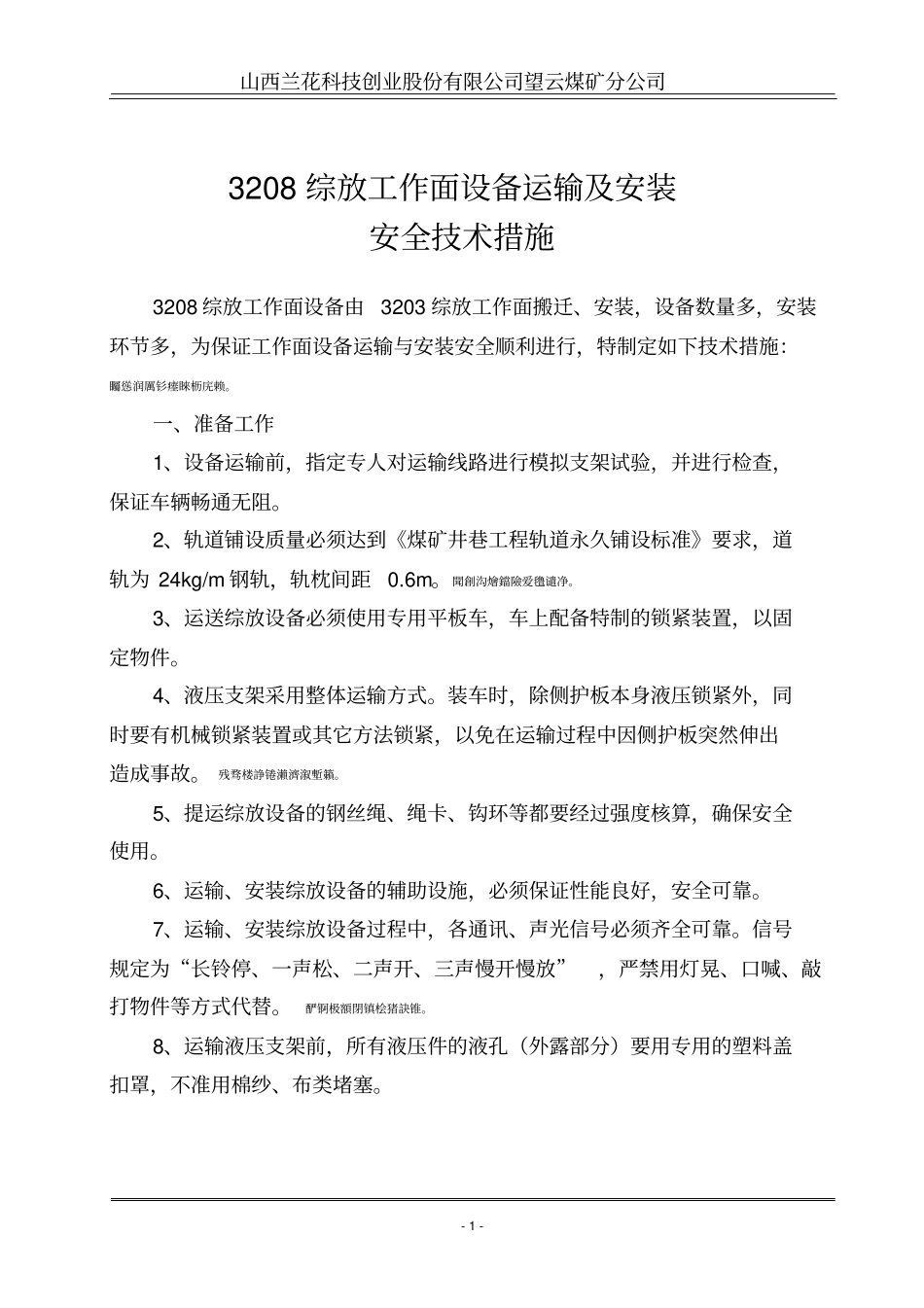

山西兰花科技创业股份有限公司望云煤矿分公司-0-3208综放工作面设备运输及安装安全技术措施编号:LHWY-QEO-C-SC-总工程师:生产矿长:安全矿长:机电矿长:矿长助理:调度主任:生产科长:通风科长:机电科长:安全科长:监控主任:质标主任:库管科长:施工队长:编制:二0一一年月日山西兰花科技创业股份有限公司望云煤矿分公司-1-3208综放工作面设备运输及安装安全技术措施3208综放工作面设备由3203综放工作面搬迁、安装,设备数量多,安装环节多,为保证工作面设备运输与安装安全顺利进行,特制定如下技术措施:矚慫润厲钐瘗睞枥庑赖
一、准备工作1、设备运输前,指定专人对运输线路进行模拟支架试验,并进行检查,保证车辆畅通无阻
2、轨道铺设质量必须达到《煤矿井巷工程轨道永久铺设标准》要求,道轨为24kg/m钢轨,轨枕间距0
聞創沟燴鐺險爱氇谴净
3、运送综放设备必须使用专用平板车,车上配备特制的锁紧装置,以固定物件
4、液压支架采用整体运输方式
装车时,除侧护板本身液压锁紧外,同时要有机械锁紧装置或其它方法锁紧,以免在运输过程中因侧护板突然伸出造成事故
残骛楼諍锩瀨濟溆塹籟

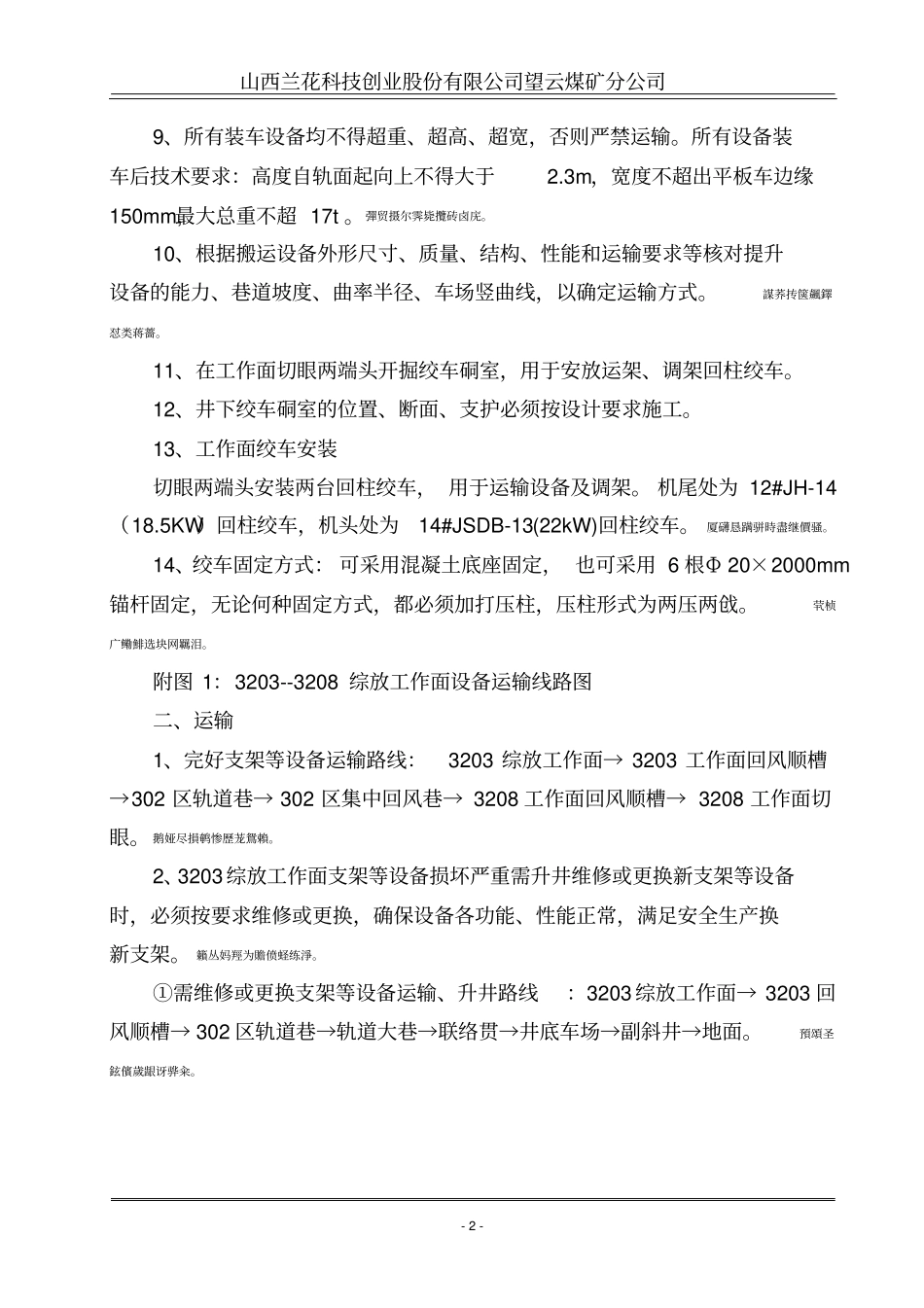

5、提运综放设备的钢丝绳、绳卡、钩环等都要经过强度核算,确保安全使用
6、运输、安装综放设备的辅助设施,必须保证性能良好,安全可靠
7、运输、安装综放设备过程中,各通讯、声光信号必须齐全可靠
信号规定为“长铃停、一声松、二声开、三声慢开慢放”,严禁用灯晃、口喊、敲打物件等方式代替
酽锕极額閉镇桧猪訣锥
8、运输液压支架前,所有液压件的液孔(外露部分)要用专用的塑料盖扣罩,不准用棉纱、布类堵塞
山西兰花科技创业股份有限公司望云煤矿分公司-2-9、所有装车设备均不得超重、超高、超宽,否则严禁运输
所有设备装车后技术要求:高度自轨面起向上不得大于2
3m,宽度不超出平板车边缘150mm,最大总重不超17t
