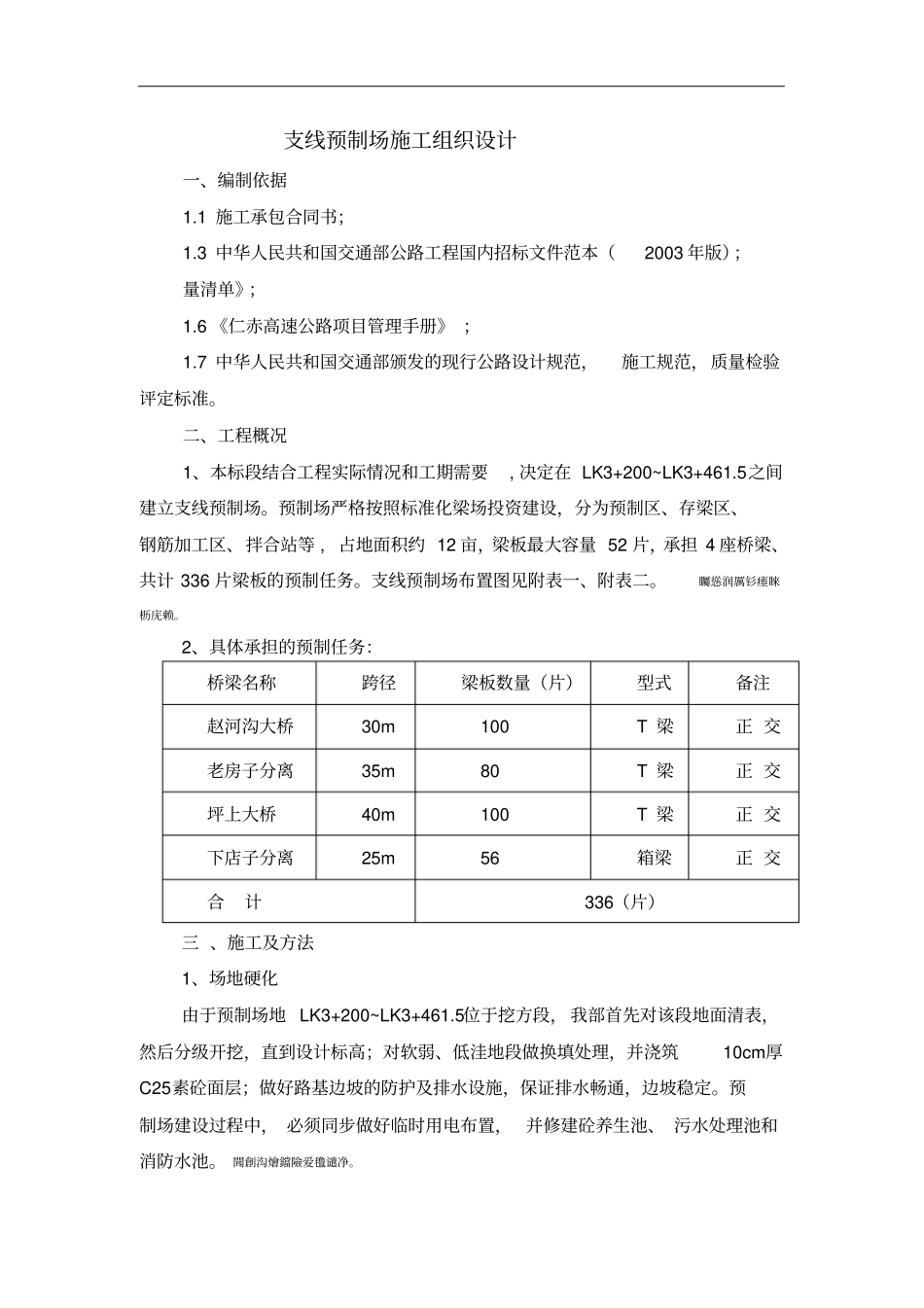

支线预制场施工组织设计一、编制依据1
1施工承包合同书;1
3中华人民共和国交通部公路工程国内招标文件范本(2003年版);量清单》;1
6《仁赤高速公路项目管理手册》;1
7中华人民共和国交通部颁发的现行公路设计规范,施工规范,质量检验评定标准
二、工程概况1、本标段结合工程实际情况和工期需要,决定在LK3+200~LK3+461
5之间建立支线预制场
预制场严格按照标准化梁场投资建设,分为预制区、存梁区、钢筋加工区、拌合站等,占地面积约12亩,梁板最大容量52片,承担4座桥梁、共计336片梁板的预制任务
支线预制场布置图见附表一、附表二
矚慫润厲钐瘗睞枥庑赖
2、具体承担的预制任务:桥梁名称跨径梁板数量(片)型式备注赵河沟大桥30m100T梁正交老房子分离35m80T梁正交坪上大桥40m100T梁正交下店子分离25m56箱梁正交合计336(片)三、施工及方法1、场地硬化由于预制场地LK3+200~LK3+461
5位于挖方段,我部首先对该段地面清表,然后分级开挖,直到设计标高;对软弱、低洼地段做换填处理,并浇筑10cm厚C25素砼面层;做好路基边坡的防护及排水设施,保证排水畅通,边坡稳定
预制场建设过程中,必须同步做好临时用电布置,并修建砼养生池、污水处理池和消防水池
聞創沟燴鐺險爱氇谴净

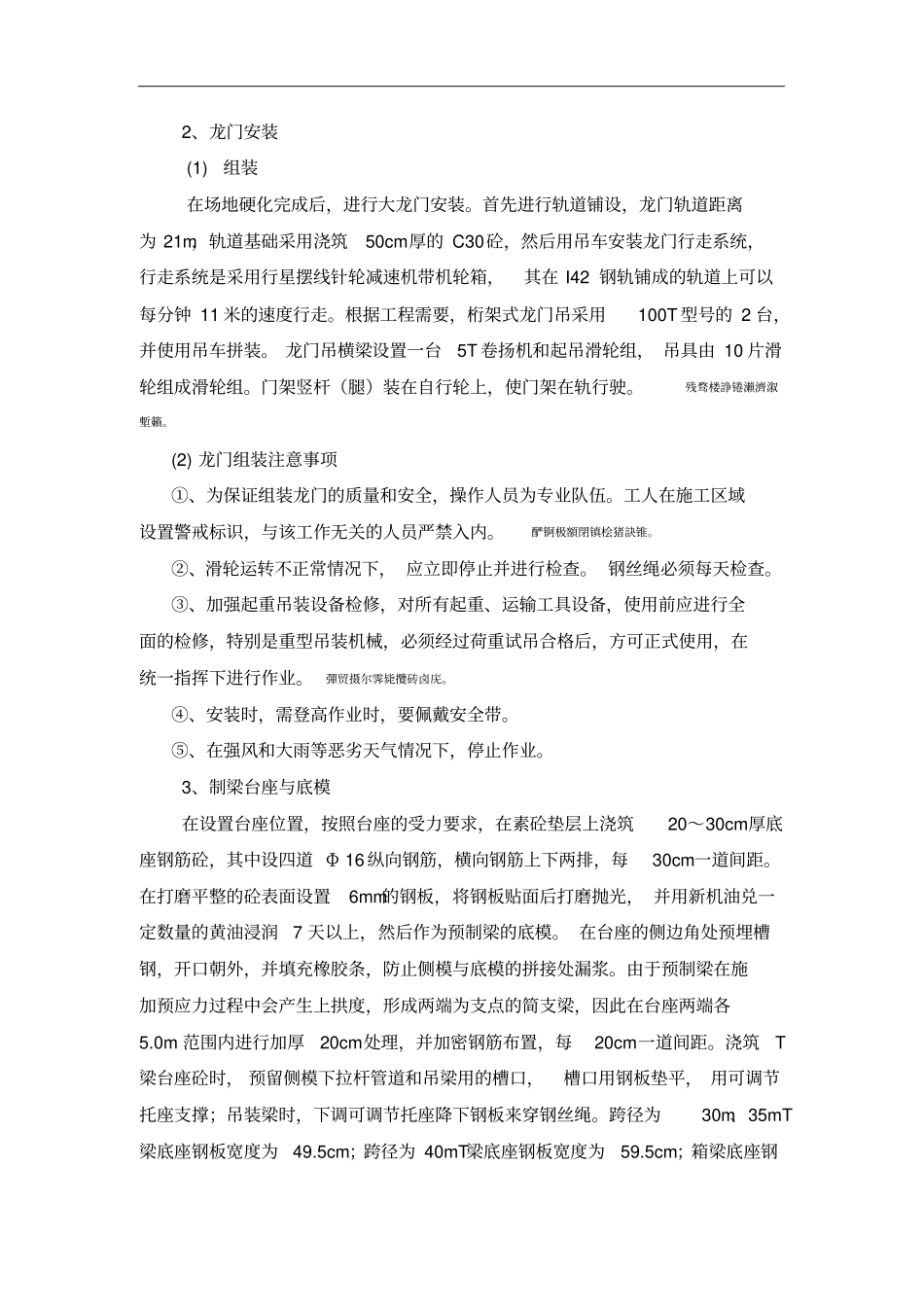

2、龙门安装(1)组装在场地硬化完成后,进行大龙门安装

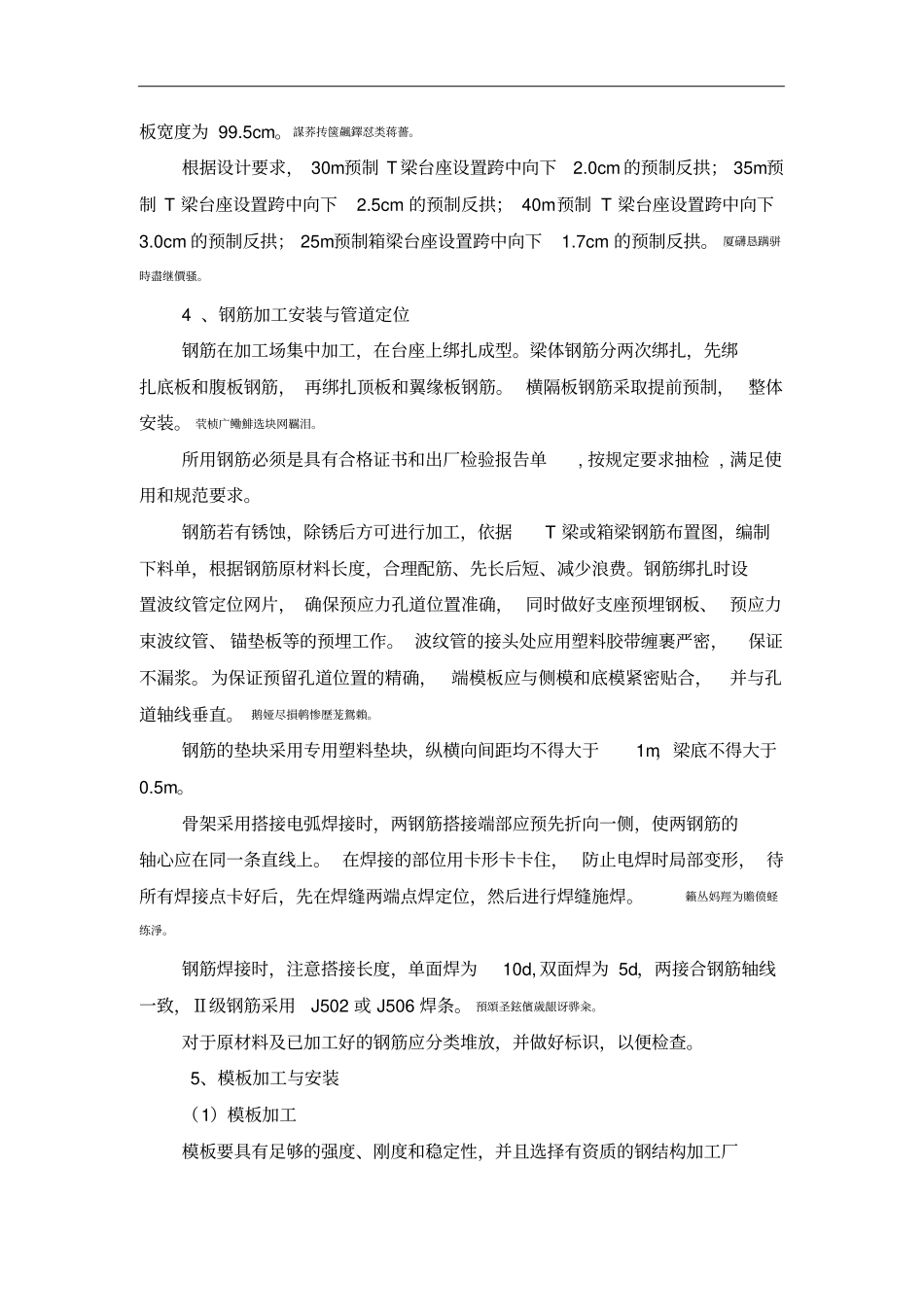

首先进行轨道铺设,龙门轨道距离为21m,轨道基础采用浇筑50cm厚的C30砼,然后用吊车安装龙门行走系统,行走系统是采用行星摆线针轮减速机带机轮箱,其在I42钢轨铺成的轨道上可以每分钟11米的速度行走
根据工程需要,桁架式龙门吊采用100T型号的2台,并使用吊车拼装
龙门吊横梁设置一台5T卷扬机和起吊滑轮组,吊具由10片滑轮组成滑轮组
门架竖杆(腿)装在自行轮上,使门架在轨行驶
残骛楼諍锩瀨濟溆塹籟
(2)龙门组装注意事项①、为
