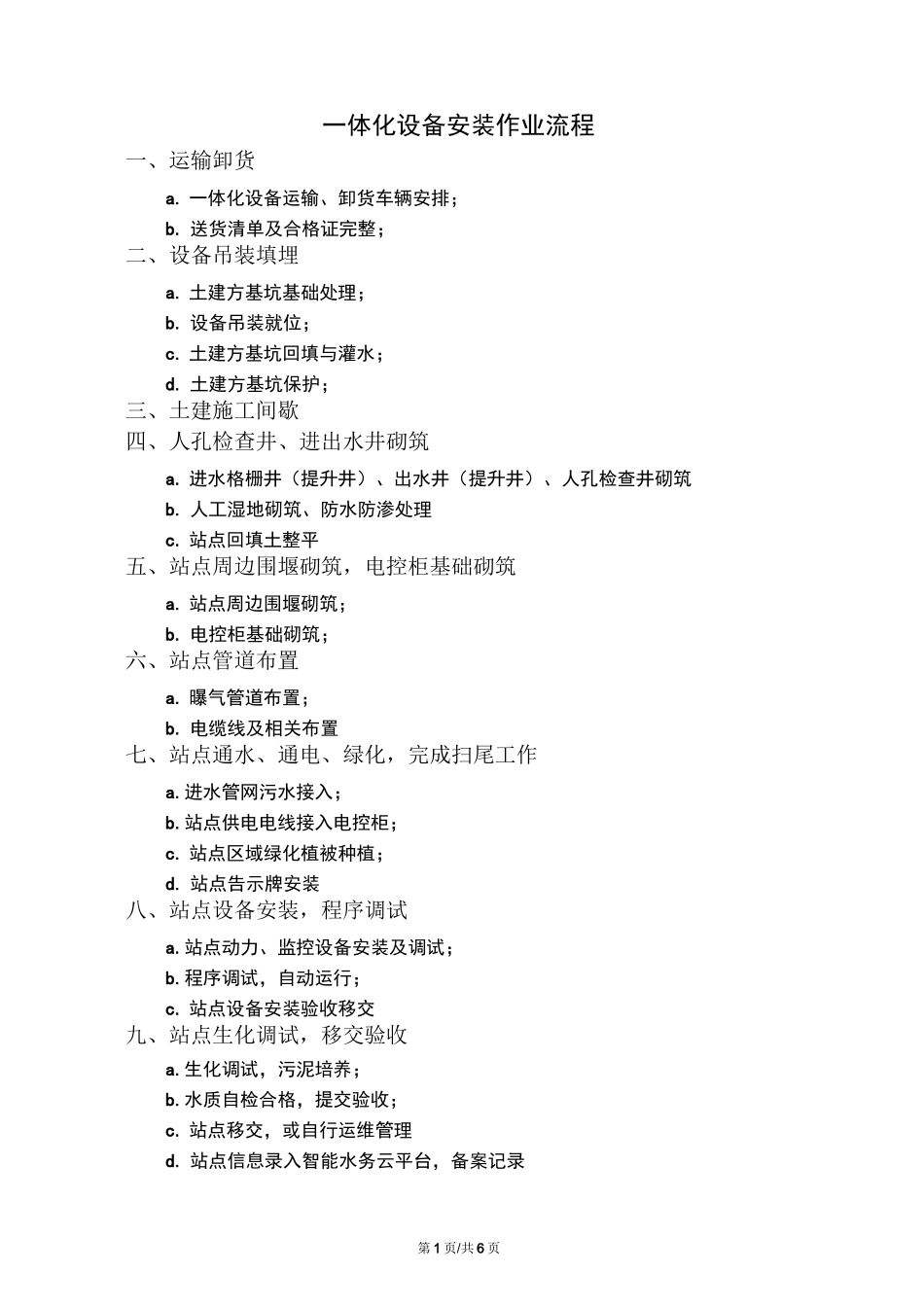

第1页/共6页一体化设备安装作业流程一、运输卸货a
一体化设备运输、卸货车辆安排;b
送货清单及合格证完整;二、设备吊装填埋a
土建方基坑基础处理;b
设备吊装就位;c
土建方基坑回填与灌水;d
土建方基坑保护;三、土建施工间歇四、人孔检查井、进出水井砌筑a
进水格栅井(提升井)、出水井(提升井)、人孔检查井砌筑b
人工湿地砌筑、防水防渗处理c
站点回填土整平五、站点周边围堰砌筑,电控柜基础砌筑a
站点周边围堰砌筑;b
电控柜基础砌筑;六、站点管道布置a
曝气管道布置;b
电缆线及相关布置七、站点通水、通电、绿化,完成扫尾工作a
进水管网污水接入;b
站点供电电线接入电控柜;c
站点区域绿化植被种植;d
站点告示牌安装八、站点设备安装,程序调试a
站点动力、监控设备安装及调试;b
程序调试,自动运行;c
站点设备安装验收移交九、站点生化调试,移交验收a
生化调试,污泥培养;b
水质自检合格,提交验收;c
站点移交,或自行运维管理d
站点信息录入智能水务云平台,备案记录第2页/共6页安装作业标准流程及时间表步骤内容要求主要责任方单个站点时限运输卸货(3-5天)a
一体化设备运输车辆安排;化粪池:车多个;微动力:吨车多个;吨车个;无动力:吨车个;其他特殊情况另定
一体化设备卸货车辆安排;化粪池:人工;微动力:吨人工、叉车、挖机;吨叉车、挖机、汽吊;吨汽吊无动力:吨叉车、挖机、汽吊;吨挖机、汽吊;其他特殊情况另定
一体化设备送货清单及合格证完整;三联送货单;产品合格证;材料原料样品
商达设备吊装填埋(3-7天)(详见《罐体安装指导步骤及回执单》)a
土建方基坑基础处理;按图施工;钢砼基础;特殊地址地基处理;基坑保护
设备吊装就位;扁带吊装土建方天C
土建方基坑回填与灌水;分层对称均匀填埋;每格舱口均匀灌水;回填与灌水顺序土建方天d
土建方基坑保护;
