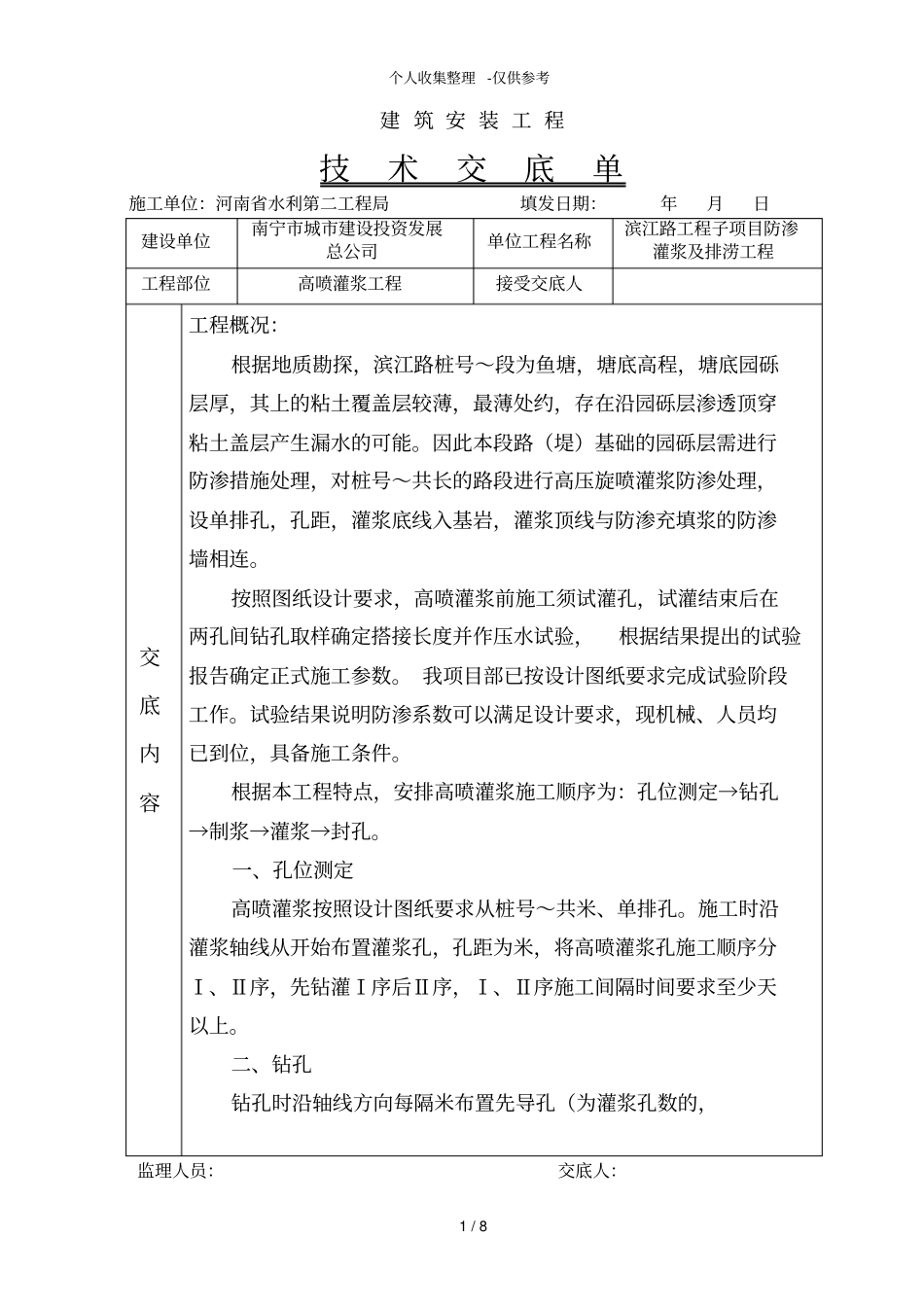

个人收集整理-仅供参考1/8建筑安装工程技术交底单施工单位:河南省水利第二工程局填发日期:年月日建设单位南宁市城市建设投资发展总公司单位工程名称滨江路工程子项目防渗灌浆及排涝工程工程部位高喷灌浆工程接受交底人交底内容工程概况:根据地质勘探,滨江路桩号~段为鱼塘,塘底高程,塘底园砾层厚,其上的粘土覆盖层较薄,最薄处约,存在沿园砾层渗透顶穿粘土盖层产生漏水的可能
因此本段路(堤)基础的园砾层需进行防渗措施处理,对桩号~共长的路段进行高压旋喷灌浆防渗处理,设单排孔,孔距,灌浆底线入基岩,灌浆顶线与防渗充填浆的防渗墙相连
按照图纸设计要求,高喷灌浆前施工须试灌孔,试灌结束后在两孔间钻孔取样确定搭接长度并作压水试验,根据结果提出的试验报告确定正式施工参数
我项目部已按设计图纸要求完成试验阶段工作
试验结果说明防渗系数可以满足设计要求,现机械、人员均已到位,具备施工条件
根据本工程特点,安排高喷灌浆施工顺序为:孔位测定→钻孔→制浆→灌浆→封孔
一、孔位测定高喷灌浆按照设计图纸要求从桩号~共米、单排孔
施工时沿灌浆轴线从开始布置灌浆孔,孔距为米,将高喷灌浆孔施工顺序分Ⅰ、Ⅱ序,先钻灌Ⅰ序后Ⅱ序,Ⅰ、Ⅱ序施工间隔时间要求至少天以上

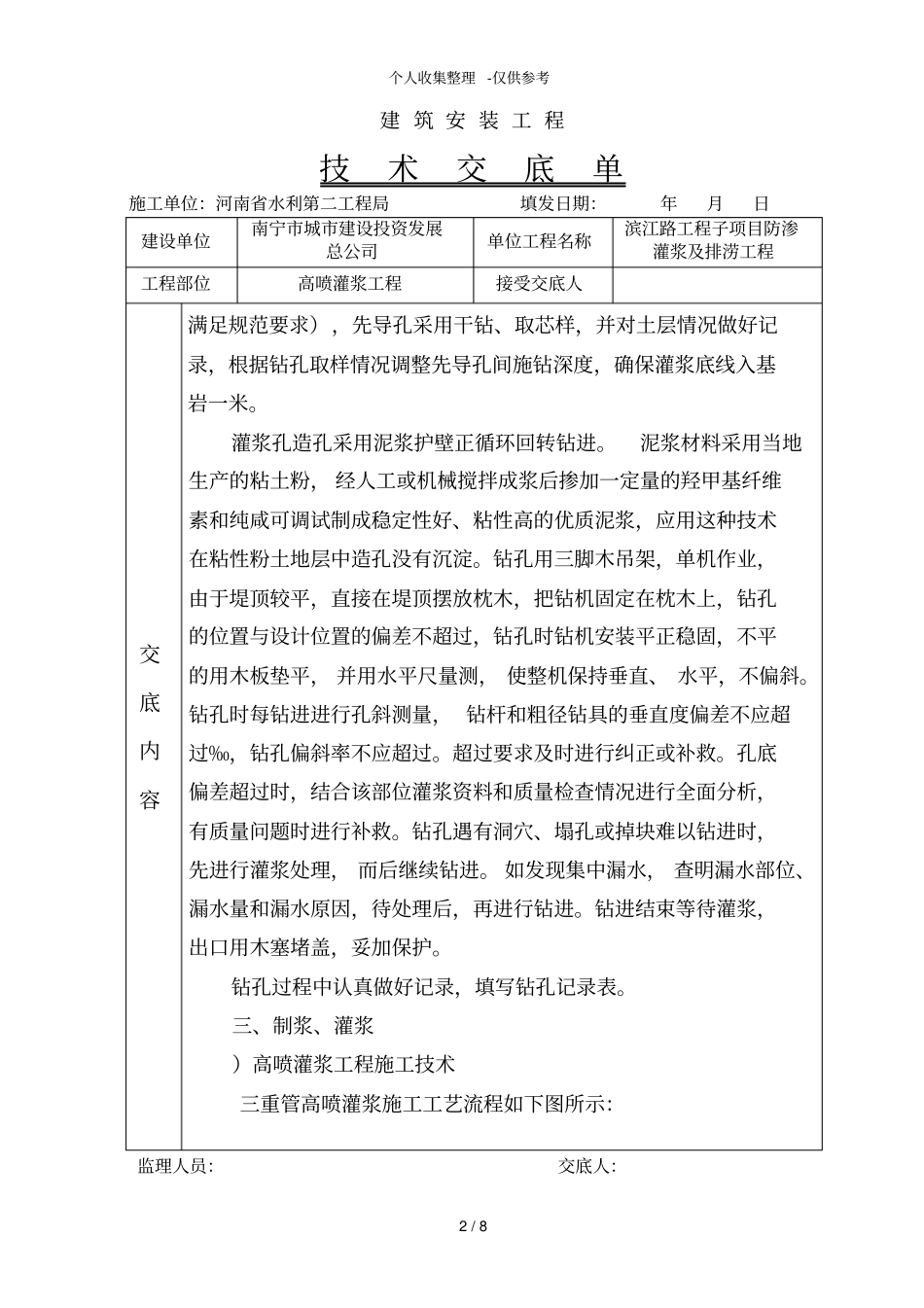

二、钻孔钻孔时沿轴线方向每隔米布置先导孔(为灌浆孔数的,监理人员:交底人:个人收集整理-仅供参考2/8建筑安装工程技术交底单施工单位:河南省水利第二工程局填发日期:年月日建设单位南宁市城市建设投资发展总公司单位工程名称滨江路工程子项目防渗灌浆及排涝工程工程部位高喷灌浆工程接受交底人交底内容满足规范要求),先导孔采用干钻、取芯样,并对土层情况做好记录,根据钻孔取样情况调整先导孔间施钻深度,确保灌浆底线入基岩一米
灌浆孔造孔采用泥浆护壁正循环回转钻进
泥浆材料采用当地生产的粘土粉,经人工或机械搅拌成浆后掺加一定量的羟甲基纤维素和纯咸可调试制成稳定性好、粘性高的优质泥
