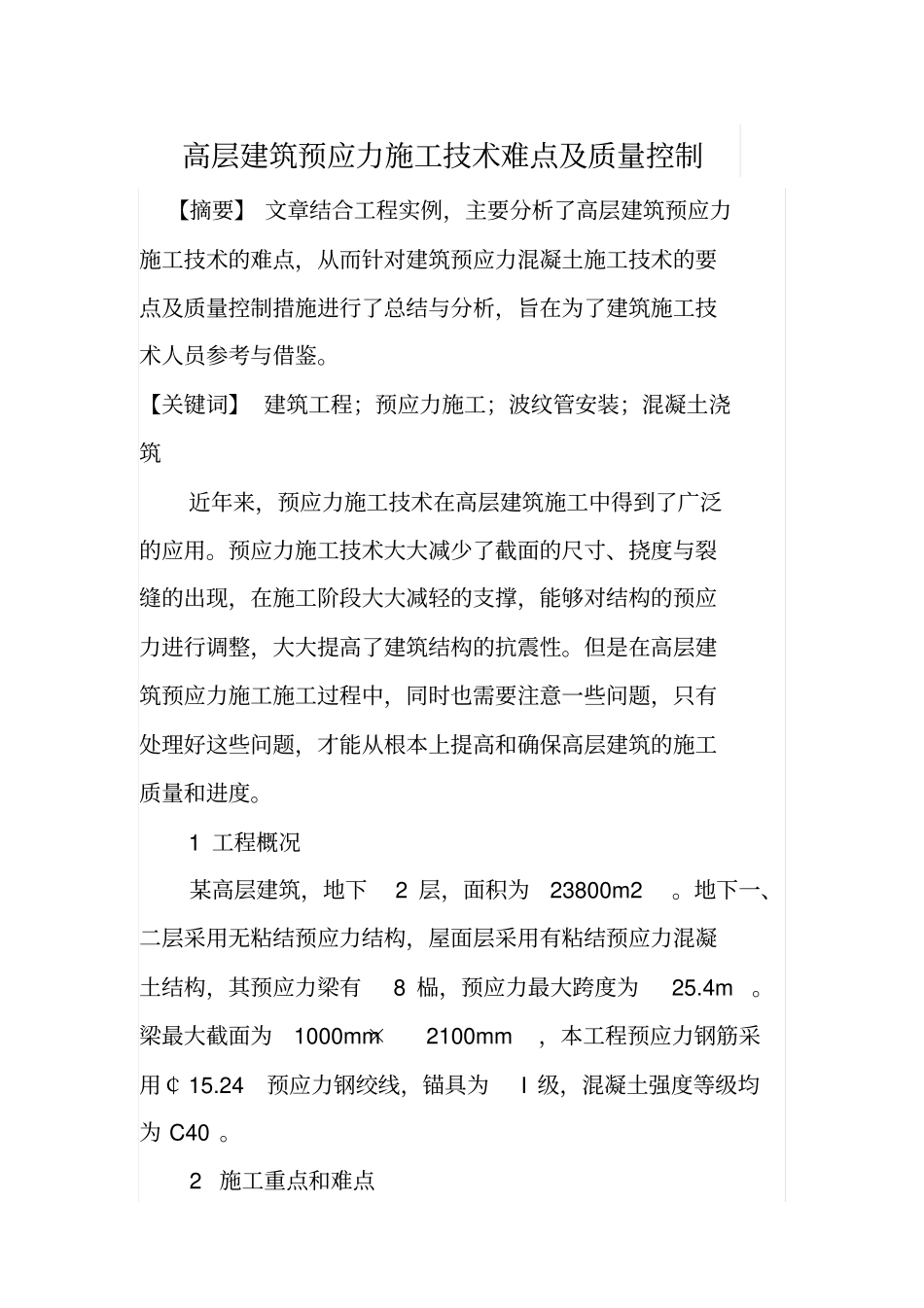

高层建筑预应力施工技术难点及质量控制【摘要】文章结合工程实例,主要分析了高层建筑预应力施工技术的难点,从而针对建筑预应力混凝土施工技术的要点及质量控制措施进行了总结与分析,旨在为了建筑施工技术人员参考与借鉴
【关键词】建筑工程;预应力施工;波纹管安装;混凝土浇筑近年来,预应力施工技术在高层建筑施工中得到了广泛的应用
预应力施工技术大大减少了截面的尺寸、挠度与裂缝的出现,在施工阶段大大减轻的支撑,能够对结构的预应力进行调整,大大提高了建筑结构的抗震性
但是在高层建筑预应力施工施工过程中,同时也需要注意一些问题,只有处理好这些问题,才能从根本上提高和确保高层建筑的施工质量和进度
1工程概况某高层建筑,地下2层,面积为23800m2
地下一、二层采用无粘结预应力结构,屋面层采用有粘结预应力混凝土结构,其预应力梁有8榀,预应力最大跨度为25
梁最大截面为1000mm×2100mm,本工程预应力钢筋采用¢15
24预应力钢绞线,锚具为I级,混凝土强度等级均为C40

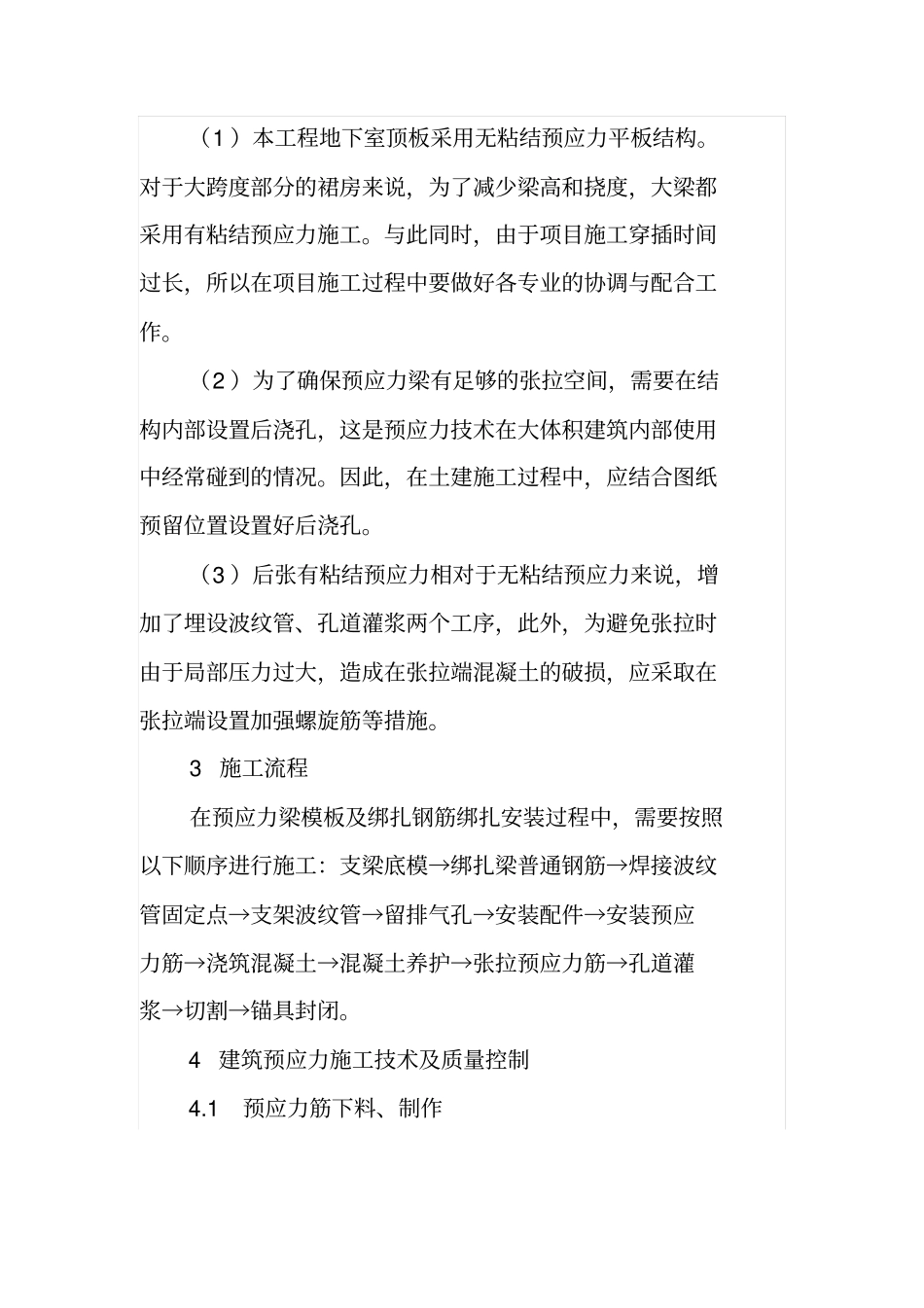

2施工重点和难点(1)本工程地下室顶板采用无粘结预应力平板结构
对于大跨度部分的裙房来说,为了减少梁高和挠度,大梁都采用有粘结预应力施工
与此同时,由于项目施工穿插时间过长,所以在项目施工过程中要做好各专业的协调与配合工作
(2)为了确保预应力梁有足够的张拉空间,需要在结构内部设置后浇孔,这是预应力技术在大体积建筑内部使用中经常碰到的情况
因此,在土建施工过程中,应结合图纸预留位置设置好后浇孔
(3)后张有粘结预应力相对于无粘结预应力来说,增加了埋设波纹管、孔道灌浆两个工序,此外,为避免张拉时由于局部压力过大,造成在张拉端混凝土的破损,应采取在张拉端设置加强螺旋筋等措施

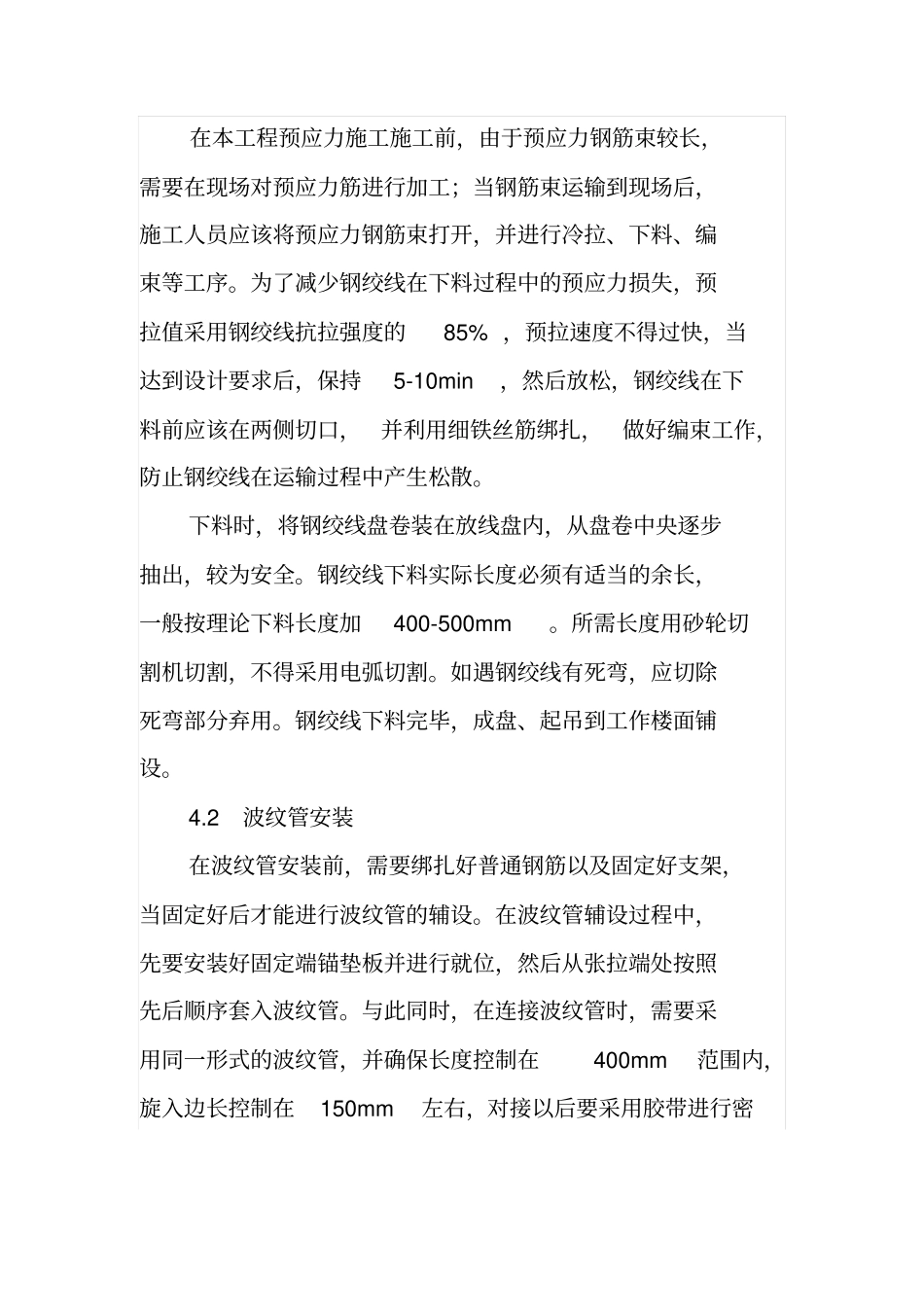

3施工流程在预应力梁模板及绑扎钢筋绑扎安装过程中,需要按照以下顺序进行施工:支梁底模→绑扎梁普通钢筋→焊接波纹管固定点→支架波纹管→留排气孔→安装配
