实用标准文案精彩文档高碑店污水处理厂一期工程曝气池设计参数的研究与评价北京高碑店污水处理厂设计规模为近期100万m3/d,远期250万m3/d,近期100万m3/d分为两期建设,一期工程50万m3/d,已于一九九三年十月竣工投产,二期工程50万m3/d,于一九九九年八月竣工
该处理厂采用前置缺氧段活性污泥法工艺,即在推流式曝气池前设置缺氧段(占生物处理池总容积的1/12),其目的是改善污泥性质,防止污泥膨胀
一期工程投产以来,已连续稳定运行近五年,取得了预期的良好效果

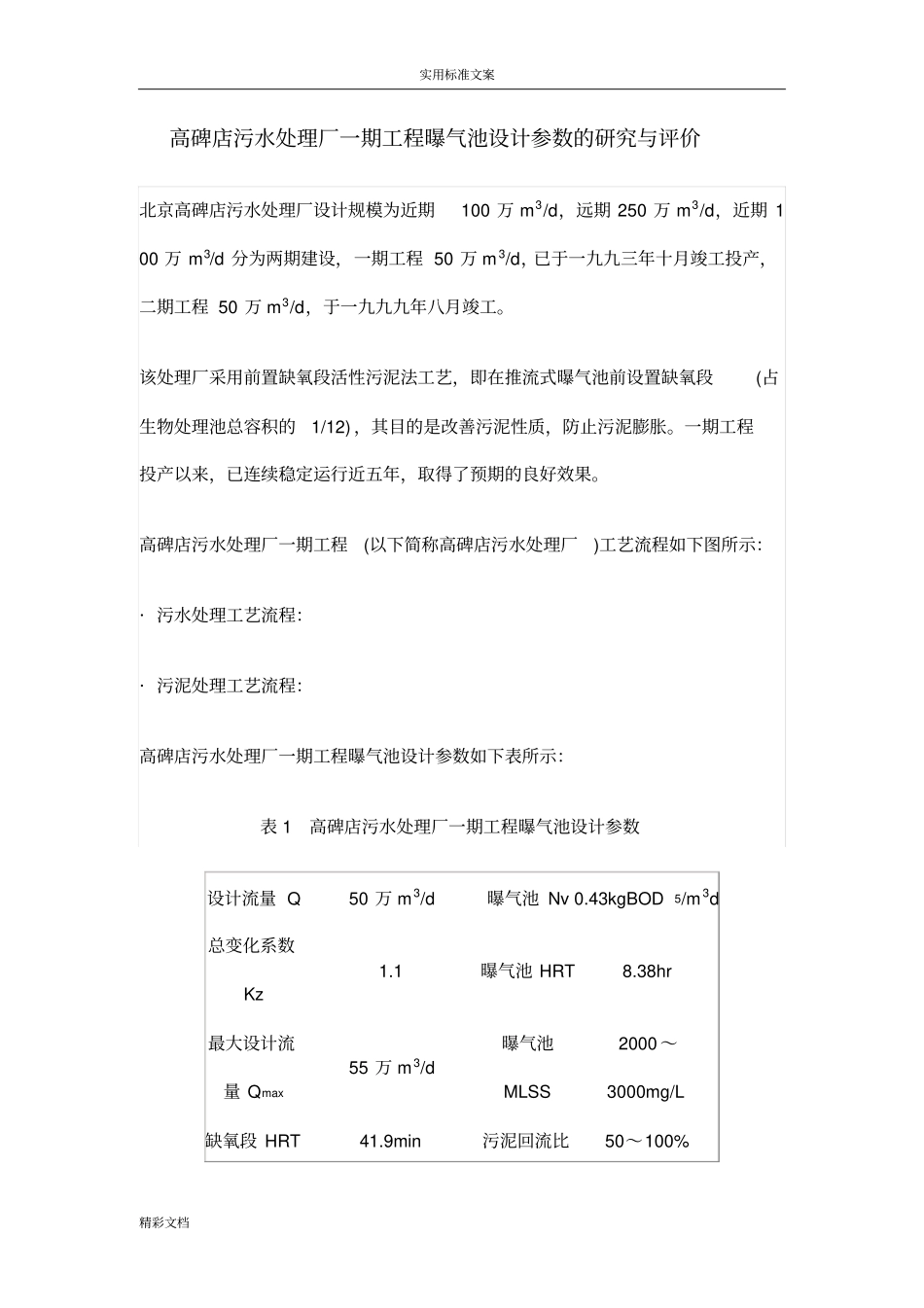

高碑店污水处理厂一期工程(以下简称高碑店污水处理厂)工艺流程如下图所示:·污水处理工艺流程:·污泥处理工艺流程:高碑店污水处理厂一期工程曝气池设计参数如下表所示:表1高碑店污水处理厂一期工程曝气池设计参数设计流量Q50万m3/d曝气池Nv0
43kgBOD5/m3d总变化系数Kz1
1曝气池HRT8
38hr最大设计流量Qmax55万m3/d曝气池MLSS2000~3000mg/L缺氧段HRT41
9min污泥回流比50~100%实用标准文案精彩文档R曝气池Ns0

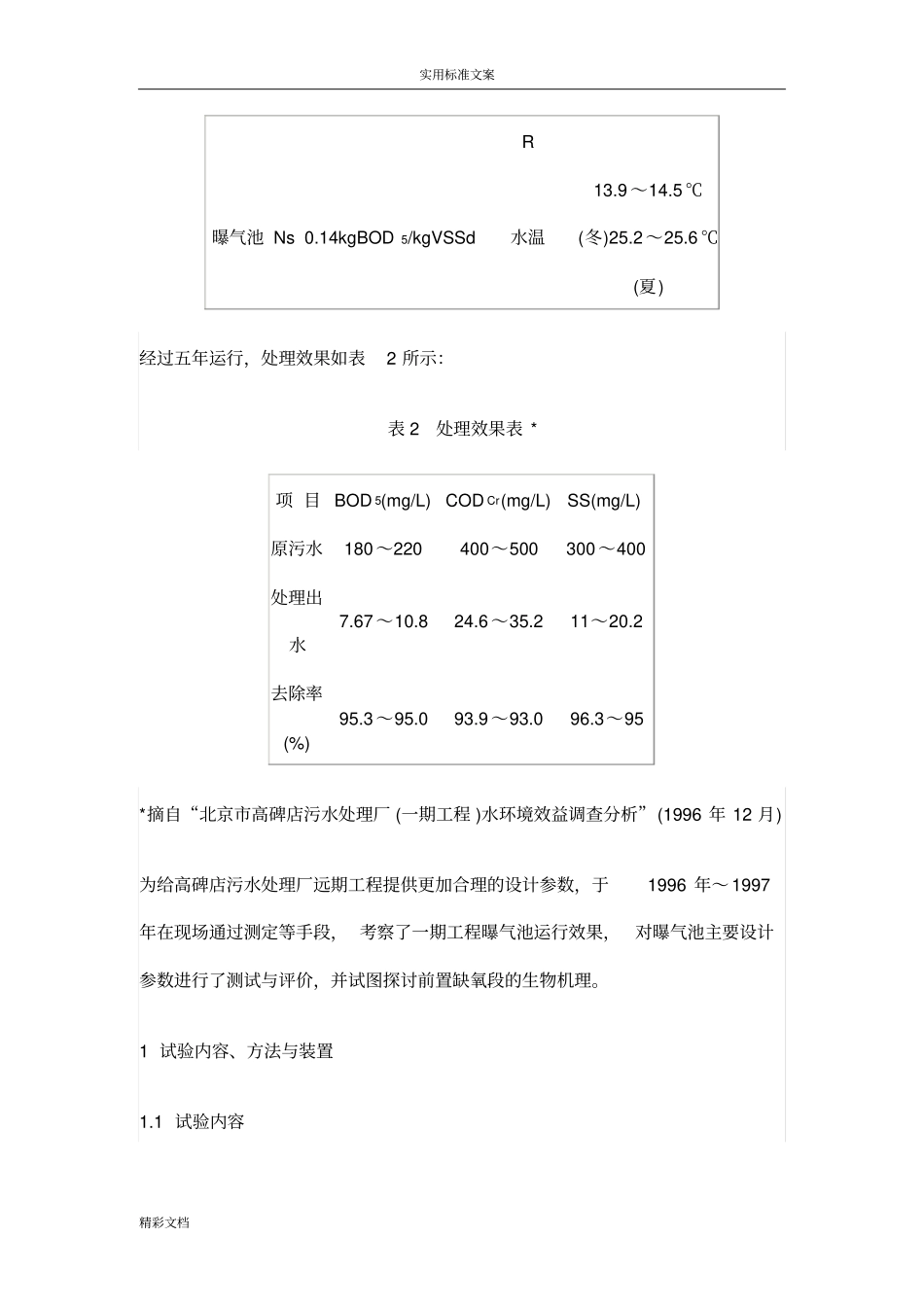

14kgBOD5/kgVSSd水温13
5℃(冬)25
6℃(夏)经过五年运行,处理效果如表2所示:表2处理效果表*项目BOD5(mg/L)CODCr(mg/L)SS(mg/L)原污水180~220400~500300~400处理出水7
211~20
2去除率(%)95
