1/11神木县石壑则至神府高速北出口道路工程N1标段路基高边坡石方开挖施工安全专项方案编制人:审核人:审批人:神木云海建设工程有限公司2016年1月12日2/11高边坡石方开挖施工安全专项方案一、编制依据为规范高边坡安全施工,切实保障施工人员及设备安全,防止事故发生,根据《建设工程安全生产管理条例》第二十六条和《公路工程安全施工技术规范》的规定,结合本工程特点,制定高偏偏工程安全专项施方案
工程施工前,技术人员向施工队,作业人员进行书面安全技术交底,双方签字,并有专职安全生产管理人员进行监督
二、工程概况本工程为神木石壑则至神木北出口快速通道拓宽道路工程
其中K0+000-K0+260段为高边坡石方开挖工程
总石方挖方量为37146m3,山体高差约25米
起点交叉石方挖方量为61439m3,山体高差约20米
三、高边坡安全施工方案1、施工准备此路段为府谷至神木进入神木城区的重要路段,因此没办法道路封闭施工
K0+000-K0+260段、起点交叉路段为城区范围,居民住宅密集,进出人员较多不便使用爆破方案施工,只能采用液压油炮机配合机械施工方案开挖

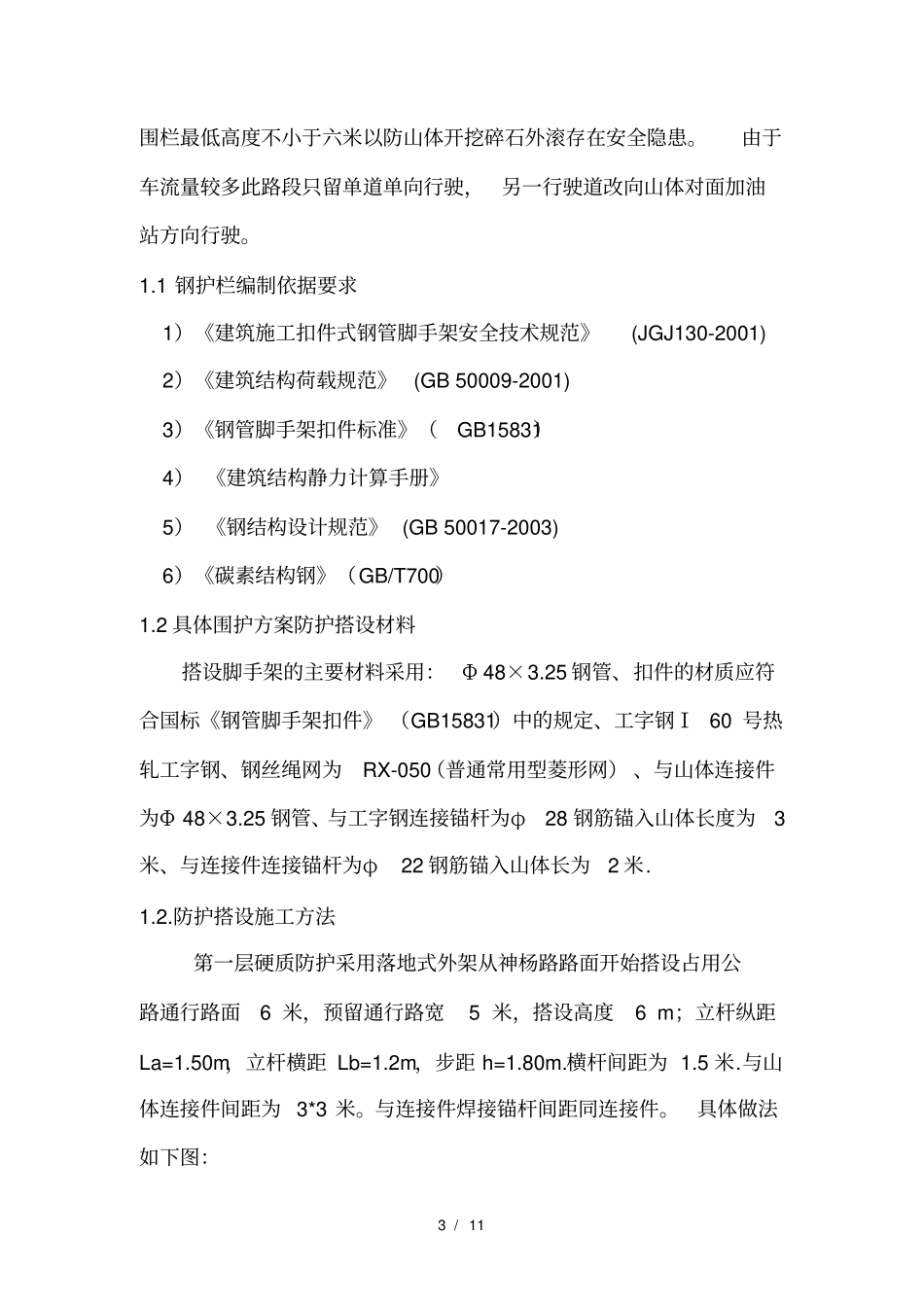

面对以上多方面问题我公司多位资深有经验施工人员共同研究探讨,决定此路段半幅全段加固钢管围栏外围防护网,3/11围栏最低高度不小于六米以防山体开挖碎石外滚存在安全隐患
由于车流量较多此路段只留单道单向行驶,另一行驶道改向山体对面加油站方向行驶
1钢护栏编制依据要求1)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2)《建筑结构荷载规范》(GB50009-2001)3)《钢管脚手架扣件标准》(GB15831)4)《建筑结构静力计算手册》5)《钢结构设计规范》(GB50017-2003)6)《碳素结构钢》(GB/T700)1
2具体围护方案防护搭设材料搭设脚手架的主要材料采用:Φ48×3
25钢管、扣件的材质应符合
