高速公路路面工程施工技术1、施工项目路面由石灰土或级配碎石底基层、三灰和二灰碎石基层、沥青混凝土面层组成
路面工程施工准备工作,包括施工队伍进场,稳定土和沥青混凝土拌合场的建设,拌合设备进场、安装、调试,路面材料采购(含进口沥青)、试验,混合料设计等;路面工程施工,包括做“试验段”及路面材料拌合、运输、摊铺、碾压等
2、施工方案(1)施工方法:根据《规范》要求,为确保路面施工工期和工程质量,稳定土和级配碎石底基层采用路拌机拌合施工,基层采用稳定土拌合场、面层采用沥青砼拌合场施工,三灰和二灰碎石基层、沥青混凝土面层采用摊铺机摊铺施工

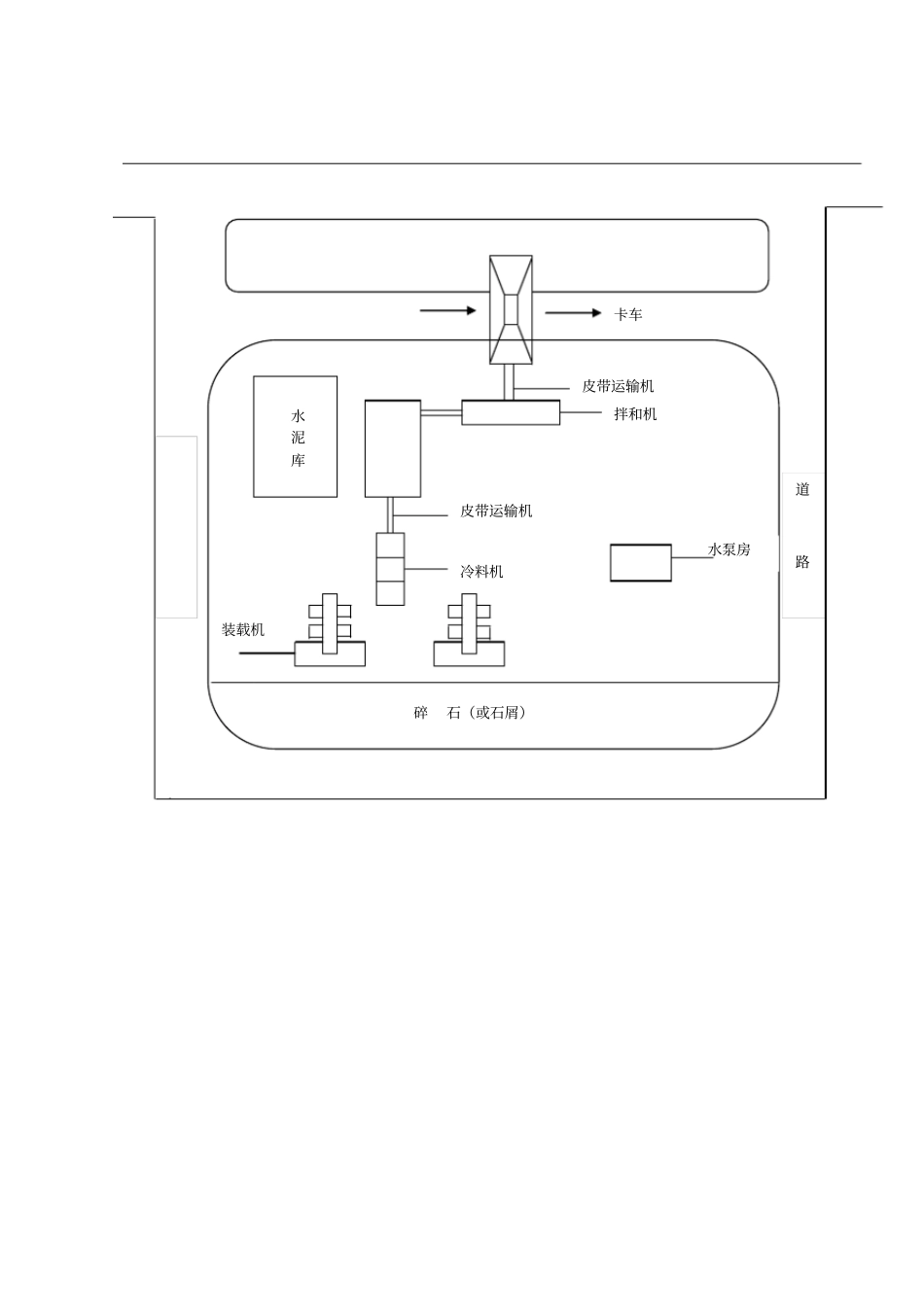

(2)主要施工设备配备见下表:机械名称型号规格数量备注稳定土路拌机WB210稳定土摊铺机WBS200稳定土拌合设备YWCB—200A沥青混凝土摊铺机SUPER1800德国沥青混凝土拌合设备NP2000日本新泻沥青洒布机LS4500洒水车5t压路机CA25轮胎压路机YL—9/16钢轮压路机3Y12—15B平地机14G装载机ZL40自卸汽车15t推土机T120挖土机PC200(3)施工队伍安排(4)任务划分(5)主要材料来源及用量(6)施工进度安排3、石灰粉煤灰稳定碎石(1)施工方法:采用稳定土拌合场拌合施工

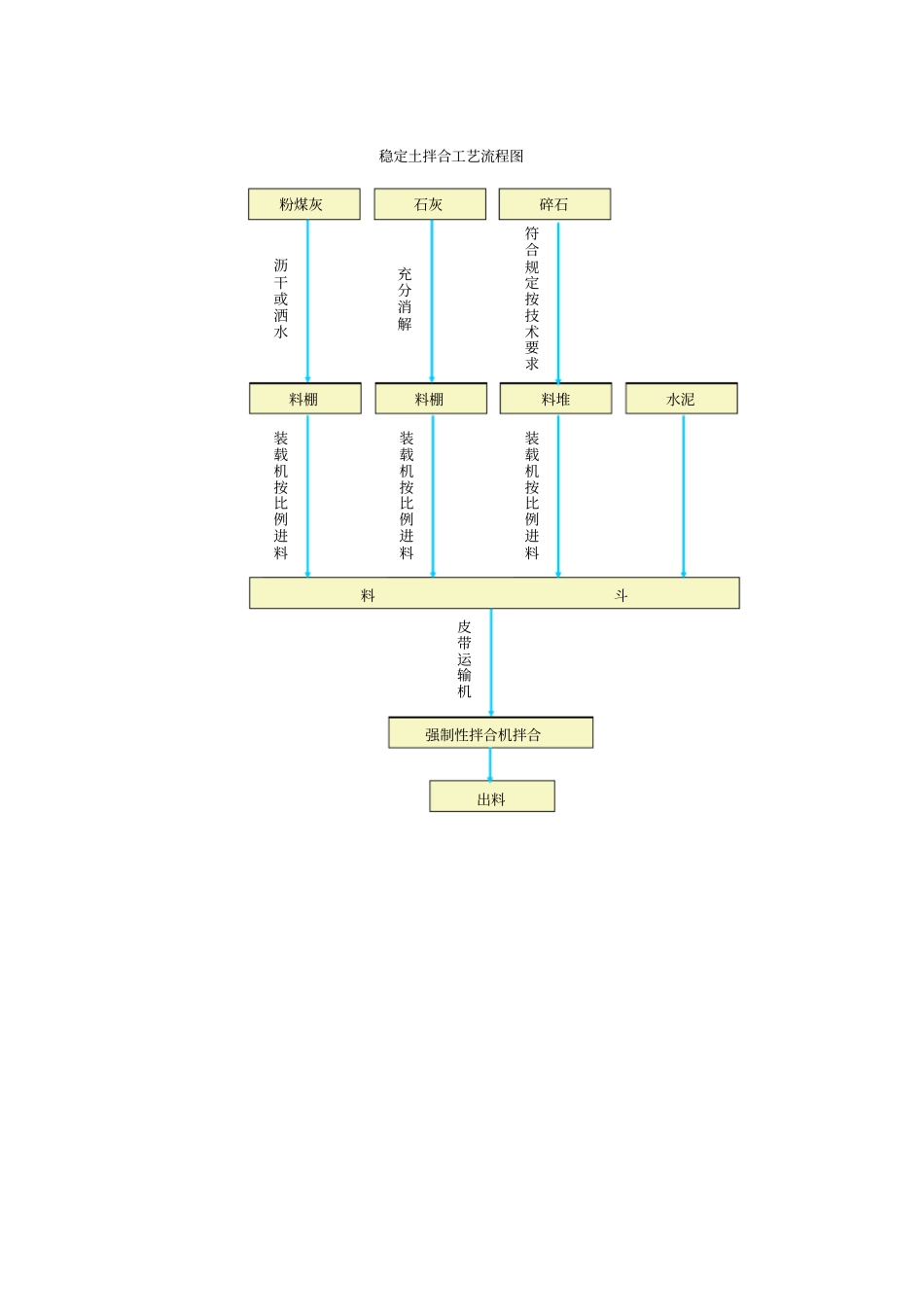

①、二灰、三灰级配碎石合场平面布置(用地6000m2)(见下图)②、稳定土拌合工艺流程图见下稳定土拌合工艺流程图石灰粉煤灰碎石料棚料棚料堆水泥符合规定按技术要求沥干或洒水充分消解料斗强制性拌合机拌合装载机按比例进料装载机按比例进料装载机按比例进料皮带运输机出料卡车皮带运输机拌和机水泵房皮带运输机冷料机水泥库碎石(或石屑)装载机道路(2)稳定土基层施工工艺流程图开工前28天做“试验段”,取得经验后再施工
①、准备下承层:对底基层进行检查验收,达到《规范》要求后方可铺基层
②、施工放样:在底基层上恢复中线,做水平测量,在两侧指示桩上标明二灰基层边线
