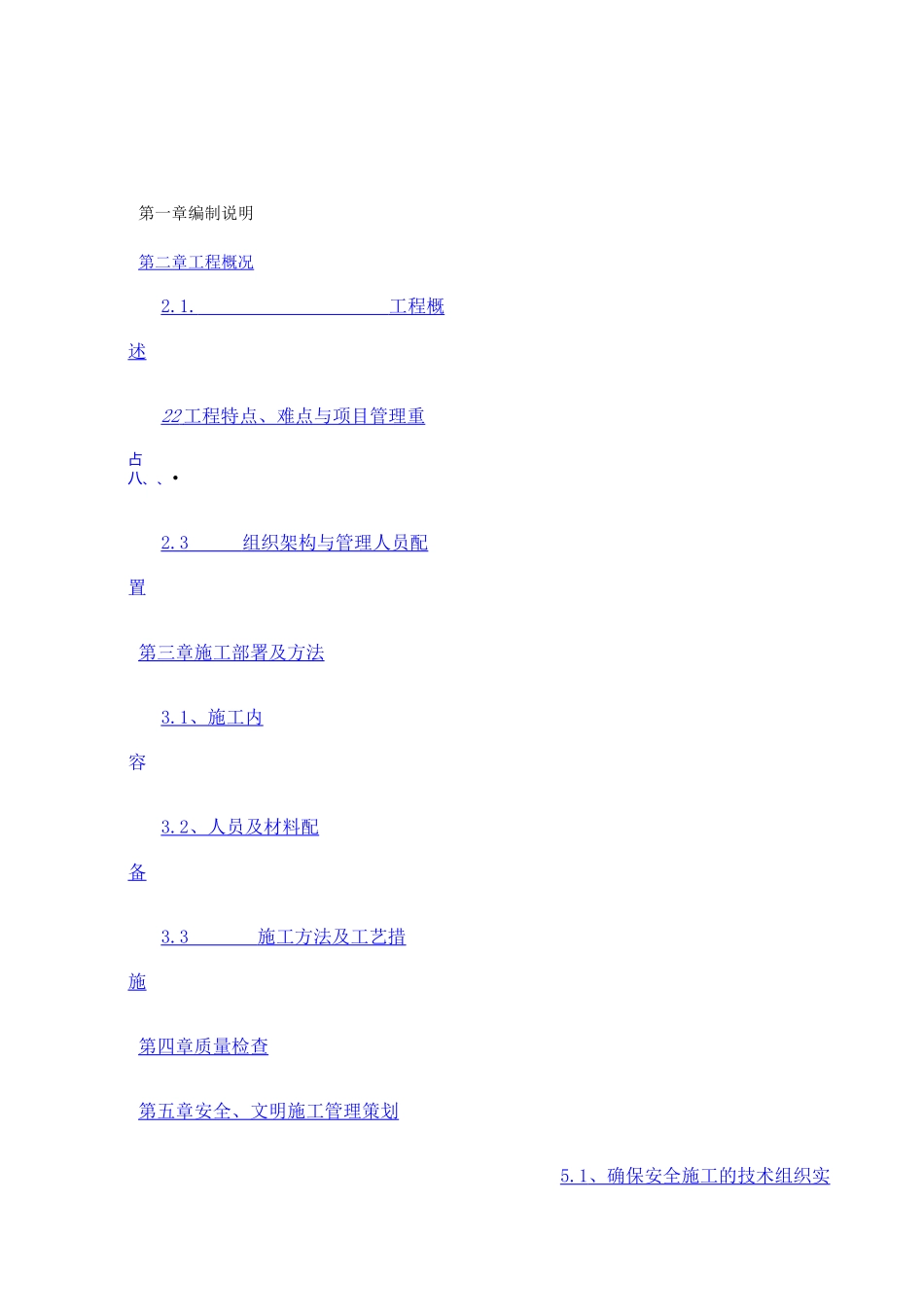

第一章编制说明第二章工程概况2
工程概述22工程特点、难点与项目管理重占八、、•2
3组织架构与管理人员配置第三章施工部署及方法3
1、施工内容3
2、人员及材料配备3
3施工方法及工艺措施第四章质量检查第五章安全、文明施工管理策划5
1、确保安全施工的技术组织实施5
2、确保文明施工的技术组织实施第一章编制说明(1)、由于本工程的北区消防车道施工期间对碧头村内的村路产生影响,且该村路经常存在积水、坑洼
本着保障工期尽量减少对沿线交通和居民生活的影响前提下,因此需做好具有针对性的道路修复方案
第二章工程概况2
1工程简介本桥为深圳地铁11号线松岗车辆段上盖物业开发项目的配套工程-北区消防车道,桥梁终点与上盖物业二层平台相接,桥梁起点接规划桥山路高架桥
由于桥山路暂未实施,故桥梁起点处增设一孔临时便桥与临时道路连接,规划桥山路实施后拆除
目前,我司所施工的北区消防车道施工红线与碧头村的村路相冲突,为此我司修建了钢便桥以保障该村路的畅通

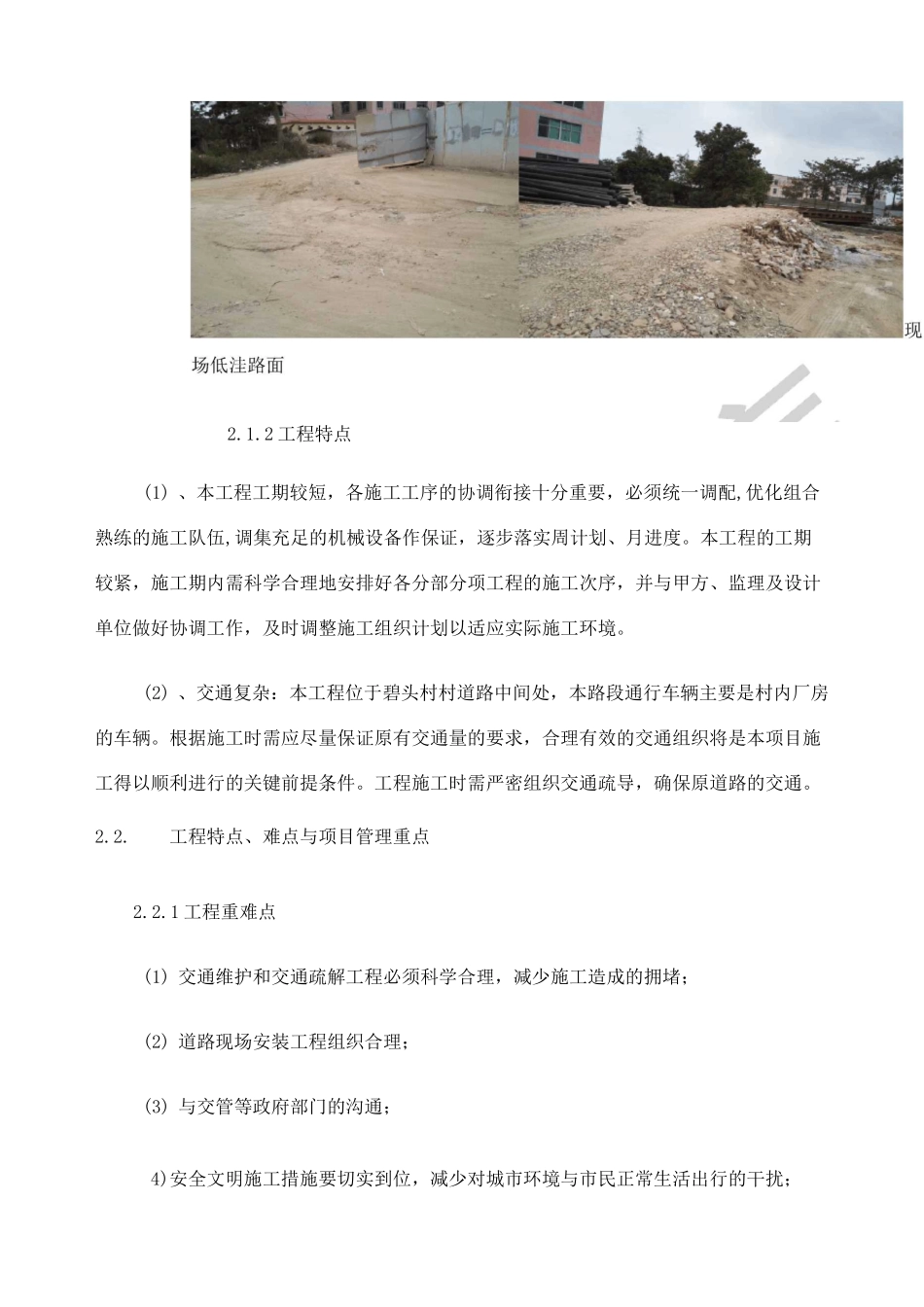

但早期由于为海搅拌站及车辆段施工车辆对该村路造成了破坏,在厂房围挡部分经常存在坑洼与积水
为保障工程尽量减少对沿线交通和居民生活的影响前提下,因此需做好具有针对性的道路修复方案
2工程特点(1)、本工程工期较短,各施工工序的协调衔接十分重要,必须统一调配,优化组合熟练的施工队伍,调集充足的机械设备作保证,逐步落实周计划、月进度
本工程的工期较紧,施工期内需科学合理地安排好各分部分项工程的施工次序,并与甲方、监理及设计单位做好协调工作,及时调整施工组织计划以适应实际施工环境
(2)、交通复杂:本工程位于碧头村村道路中间处,本路段通行车辆主要是村内厂房的车辆
根据施工时需应尽量保证原有交通量的要求,合理有效的交通组织将是本项目施工得以顺利进行的关键前提条件
工程施工时需严密组织交通疏导,确保原道路的交通
