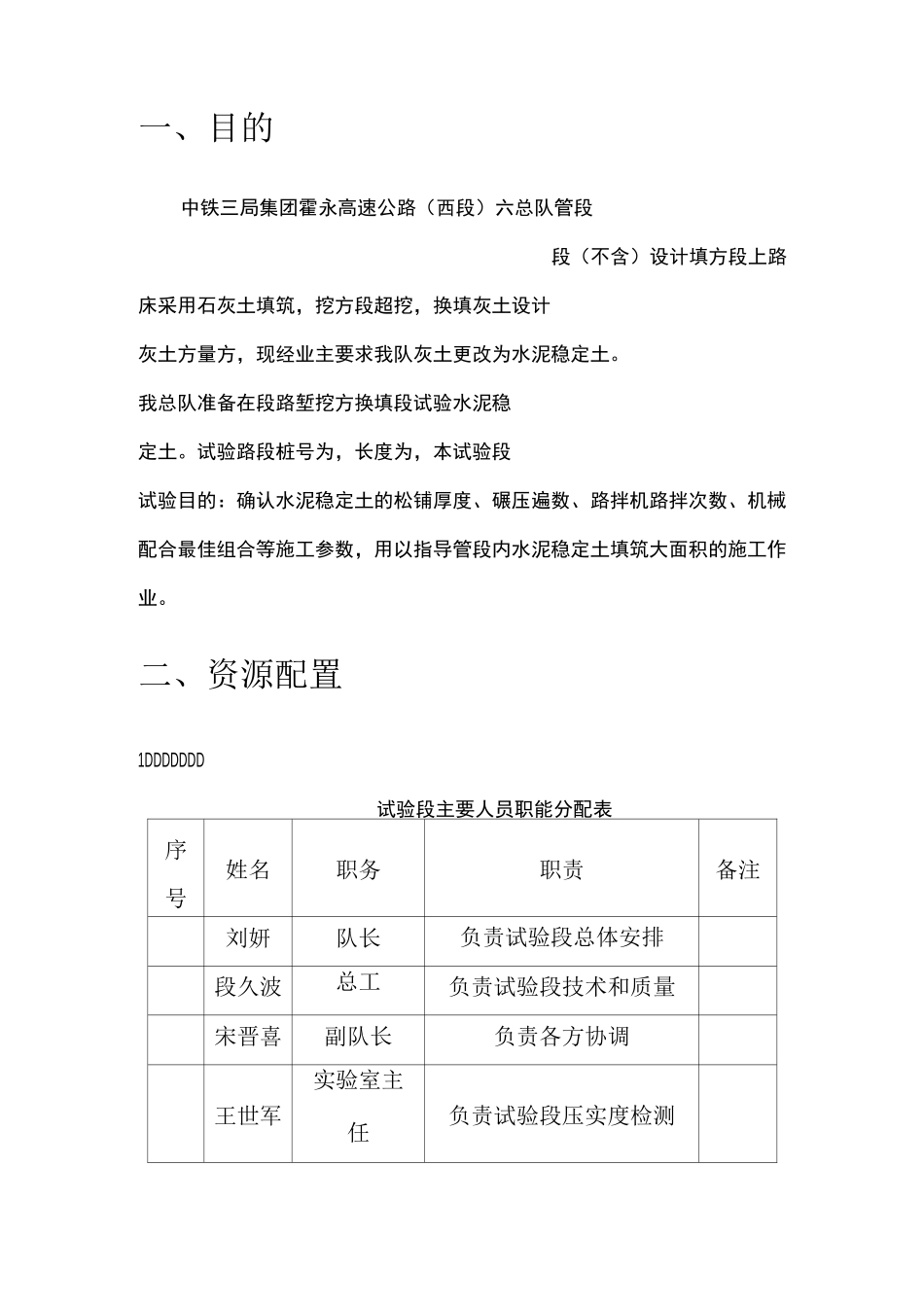

首件产品类路基填筑试验段施工方案(〜段)编制:审核:审批:中铁三局集团霍永高速公路(西段)六总队目录二、资源配置三、试验段用施工材料及比例四、施工工艺流程五、主要施工方法及施工工艺六、施工质量控制要点七、文明施工管理八、质量保证措施九、工期保证措施十、环境保护措施水泥稳定土施工技术方案一、目的中铁三局集团霍永高速公路(西段)六总队管段段(不含)设计填方段上路床采用石灰土填筑,挖方段超挖,换填灰土设计灰土方量方,现经业主要求我队灰土更改为水泥稳定土
我总队准备在段路堑挖方换填段试验水泥稳定土
试验路段桩号为,长度为,本试验段试验目的:确认水泥稳定土的松铺厚度、碾压遍数、路拌机路拌次数、机械配合最佳组合等施工参数,用以指导管段内水泥稳定土填筑大面积的施工作业
二、资源配置1DDDDDDD试验段主要人员职能分配表序号姓名职务职责备注刘妍队长负责试验段总体安排段久波总工负责试验段技术和质量宋晋喜副队长负责各方协调王世军实验室主任负责试验段压实度检测技术室主负责试验段数据收集、整2DDDDD为了保证试验段施工时各工序施工过程的顺利进行和各项检测工作的正常开展,试验段施工将配备性能良好的施工机械设备和有关检测仪器,并且做好施工前的保养和维护工作
具体机械设备、仪器配置详见下表
三、试验段用施工材料及比例路基填筑材料采用水泥稳定拌合土
水泥采用山西新绛县矿渣硅酸盐水泥
路基填筑全宽米,使用白灰洒出网格,网格
每网格内掺加袋袋水泥
四、施工工艺流程五、主要施工方法及施工工艺1DDDDDDD①对施工完毕的路堑换填第一层进行髙度、横坡等指标进行检测,检测合格后进入水泥稳定土第一层施工,我部对路堑内换填采用层施工完毕,每层均为,松铺
②测量人员测放出该段左边桩、中桩、右边桩,使用红布在木桩上标识出填筑的厚度
2DDDDD填筑前,使用白灰洒出白灰网格,土的松铺厚度为,每个网格方,自卸车每车方
