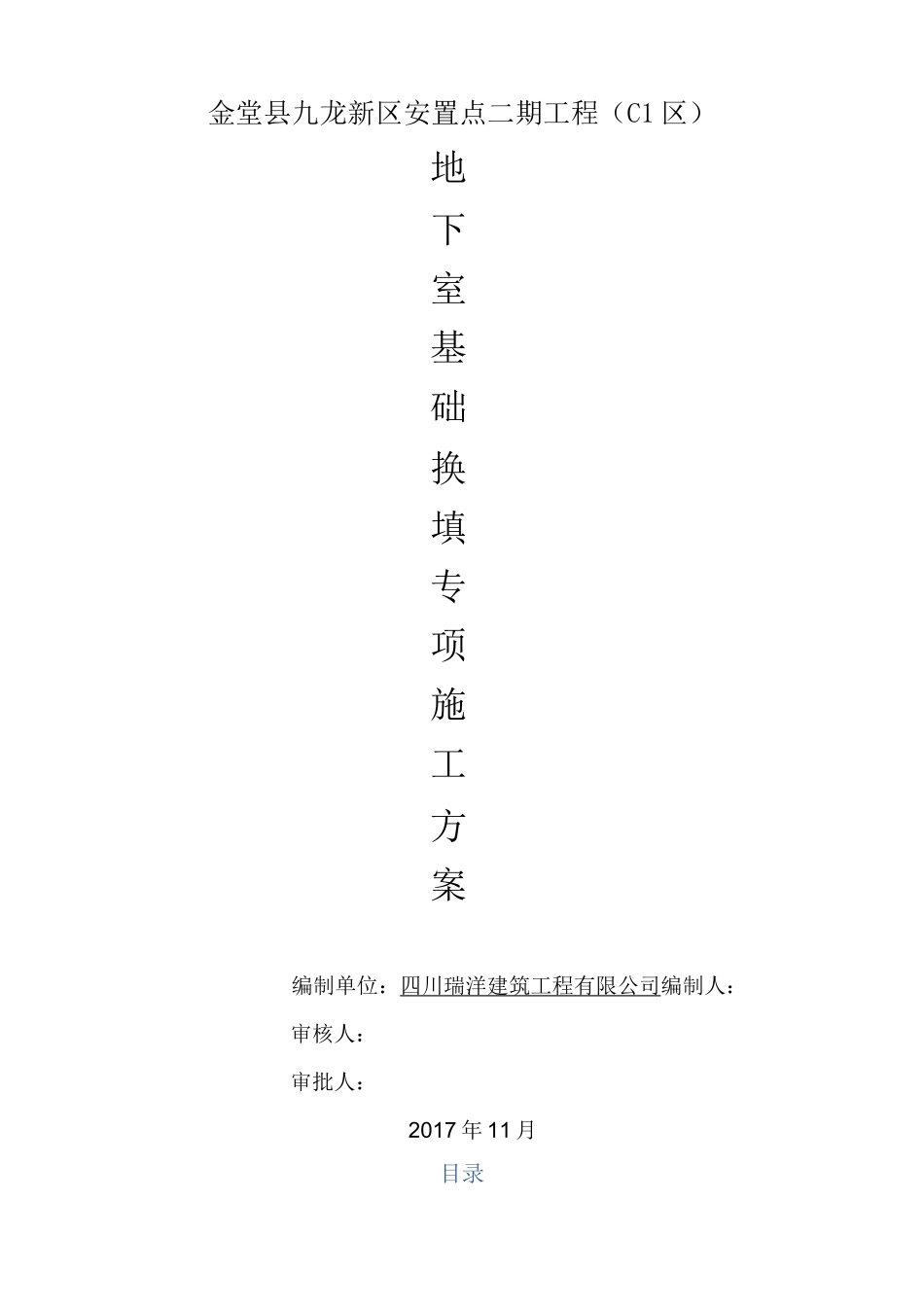

金堂县九龙新区安置点二期工程(C1区)地下室基础换填专项施工方案编制单位:四川瑞洋建筑工程有限公司编制人:审核人:审批人:2017年11月目录一、编制说明及依据11
编制依据1二、工程概况22
1工程概况22
2地下室基础换填概况2三、施工部署及施工准备33
1施工部署33
2施工准备3四、主要施工方法44
1施工流程44
2施工方法4五、施工注意事项和质量检验标准55
1施工注意事项55
2质量检验标准5六、安全文明施工措施5四川瑞洋建筑工程有限公司3四川瑞洋建筑工程有限公司2四川瑞洋建筑工程有限公司3三、施工部署及施工准备3
1施工部署3
1将基坑挖至持力层,且将基坑内的泥土、强/中风化乱石清理完成,地基验槽合格后方可进行换填处理,换填分为两个阶段
第一阶段:基础部位换填,采用C15毛石混凝土进行换填,混凝土必须采用振捣棒振捣密实,混凝土浇筑至设计垫层底标高处
第二阶段:垫层浇筑,采用C15混凝土浇筑至设计垫层顶标高处
2项目管理人员职责四川瑞洋建筑工程有限公司44、地基验槽已合格
3材料准备1、C15素混凝土,与商混站提前联系,派专人督促和监督搅拌站组织混凝土的试配和优化、落实原材料订货和进场等工作,以保证混凝的质量
2、毛石应选用坚实、未风化、无裂缝、洁净的石料,强度等级不低于MU20;毛石尺寸不应大于所浇筑部位最小宽度的1/3,且不得大于30cm;表面如有污泥、水锈等应提前用水冲洗干净
4主要机具及劳动力计划1、主要机具准备1)混凝土换填主要机具有:料斗、振动器、振动棒等
2)毛石换填主要机具有:装载机、挖掘机、翻斗车、铁锹等
2、主要劳动力计划主要劳动力计划用表序号工种数量备注1混凝土工10人2土工20人3普工10人四、主要施工方法4
1施工流程槽底清理f地基验槽f基础底部铺设混凝土打底f铺毛石f盖混凝土f振捣(“铺毛石f盖混凝土f振
