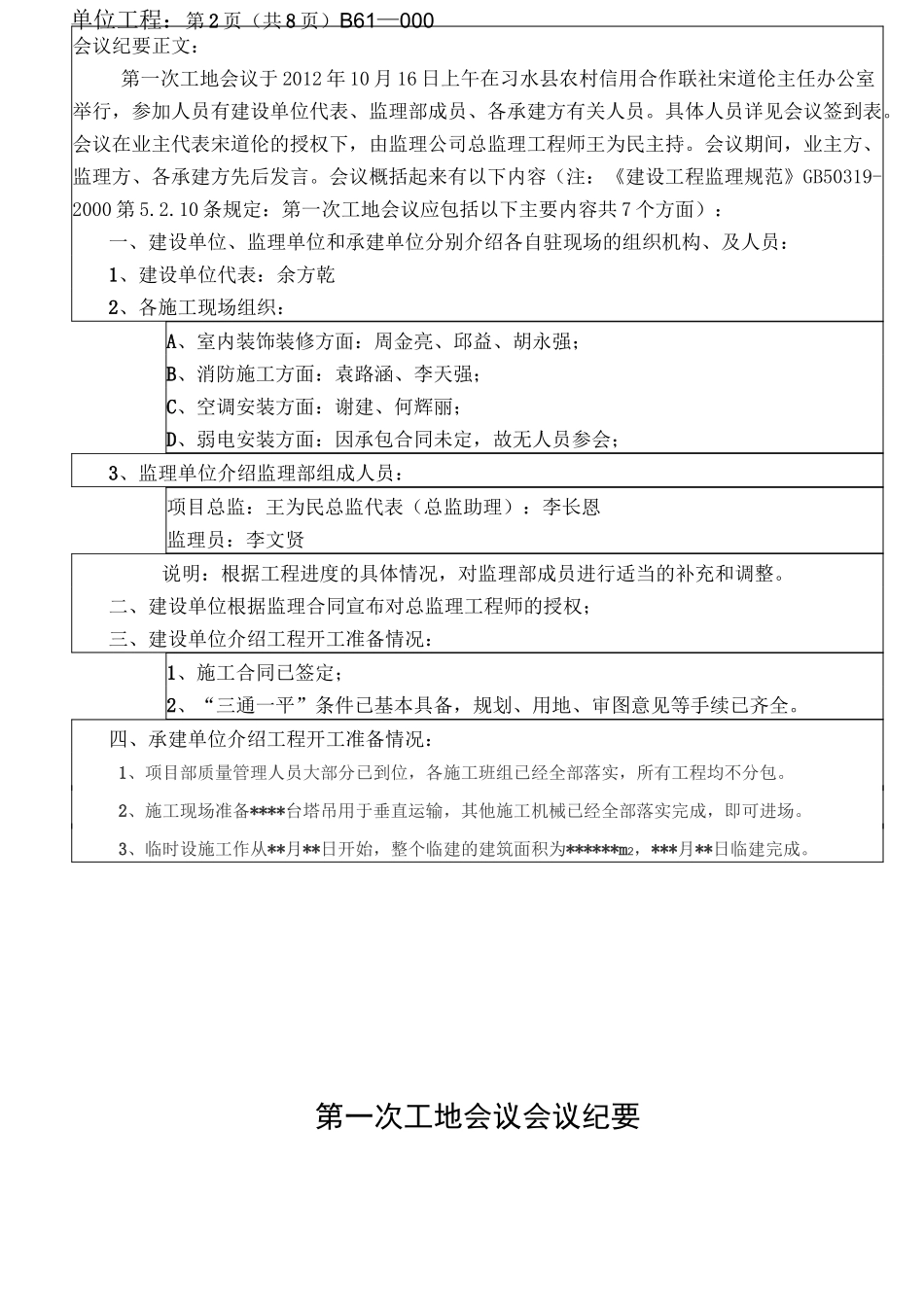

单位工程:第1页(共8页)B61—000第一次工地会议会议纪要单位工程:第2页(共8页)B61—000会议纪要正文:第一次工地会议于2012年10月16日上午在习水县农村信用合作联社宋道伦主任办公室举行,参加人员有建设单位代表、监理部成员、各承建方有关人员
具体人员详见会议签到表
会议在业主代表宋道伦的授权下,由监理公司总监理工程师王为民主持
会议期间,业主方、监理方、各承建方先后发言
会议概括起来有以下内容(注:《建设工程监理规范》GB50319-2000第5
10条规定:第一次工地会议应包括以下主要内容共7个方面):一、建设单位、监理单位和承建单位分别介绍各自驻现场的组织机构、及人员:1、建设单位代表:余方乾2、各施工现场组织:A、室内装饰装修方面:周金亮、邱益、胡永强;B、消防施工方面:袁路涵、李天强;C、空调安装方面:谢建、何辉丽;D、弱电安装方面:因承包合同未定,故无人员参会;3、监理单位介绍监理部组成人员:项目总监:王为民总监代表(总监助理):李长恩监理员:李文贤说明:根据工程进度的具体情况,对监理部成员进行适当的补充和调整
二、建设单位根据监理合同宣布对总监理工程师的授权;三、建设单位介绍工程开工准备情况:1、施工合同已签定;2、“三通一平”条件已基本具备,规划、用地、审图意见等手续已齐全
四、承建单位介绍工程开工准备情况:1、项目部质量管理人员大部分已到位,各施工班组已经全部落实,所有工程均不分包
2、施工现场准备****台塔吊用于垂直运输,其他施工机械已经全部落实完成,即可进场
3、临时设施工作从**月**日开始,整个临建的建筑面积为******m2,***月**日临建完成

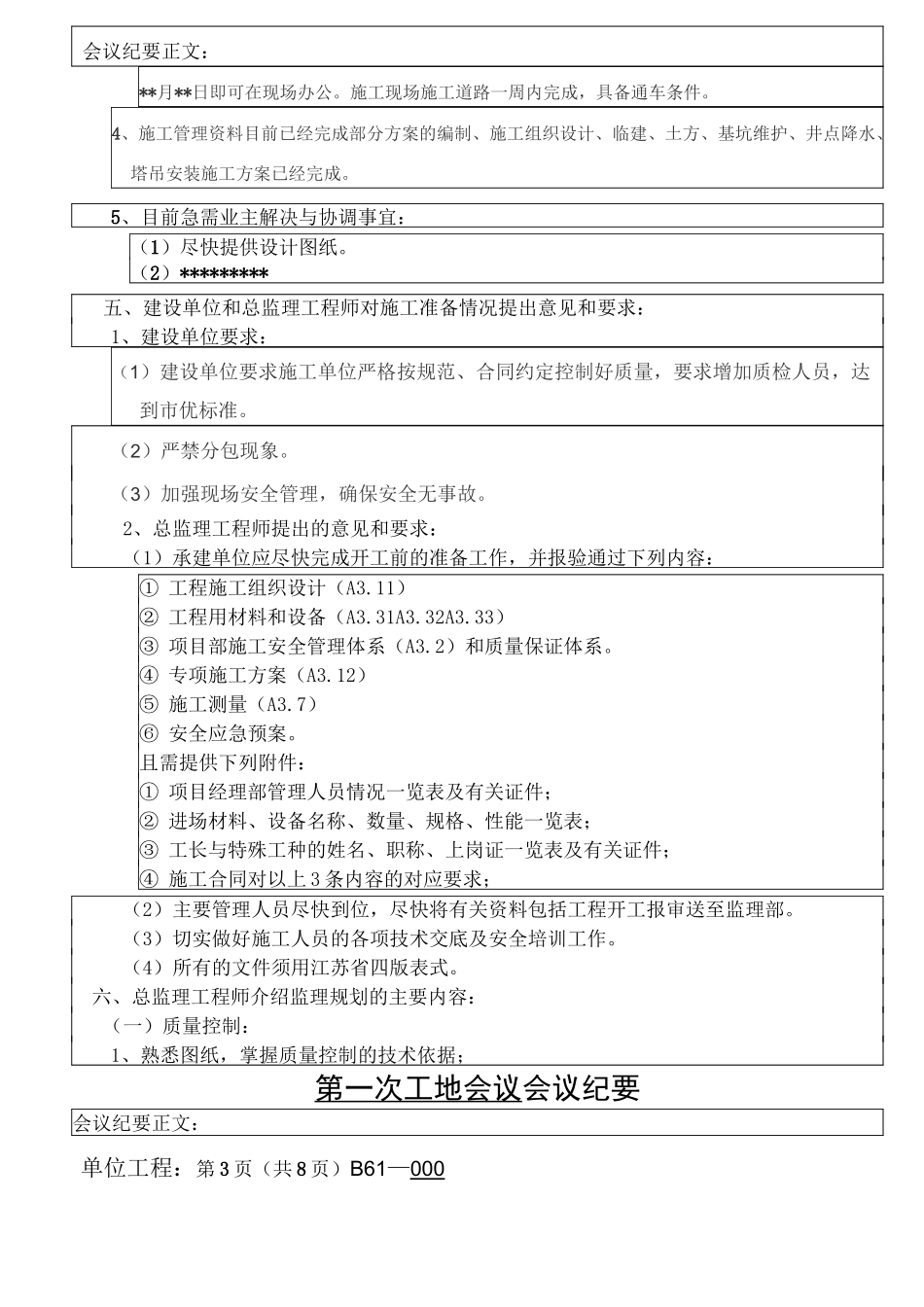

第一次工地会议会议纪要单位工程:第3页(共8页)B61—000会议纪要正文:**月**日即可在现场办公
施工现场施工道路一周内完成,具备通车条件
4、施工管理资料目前已经完成部分方
