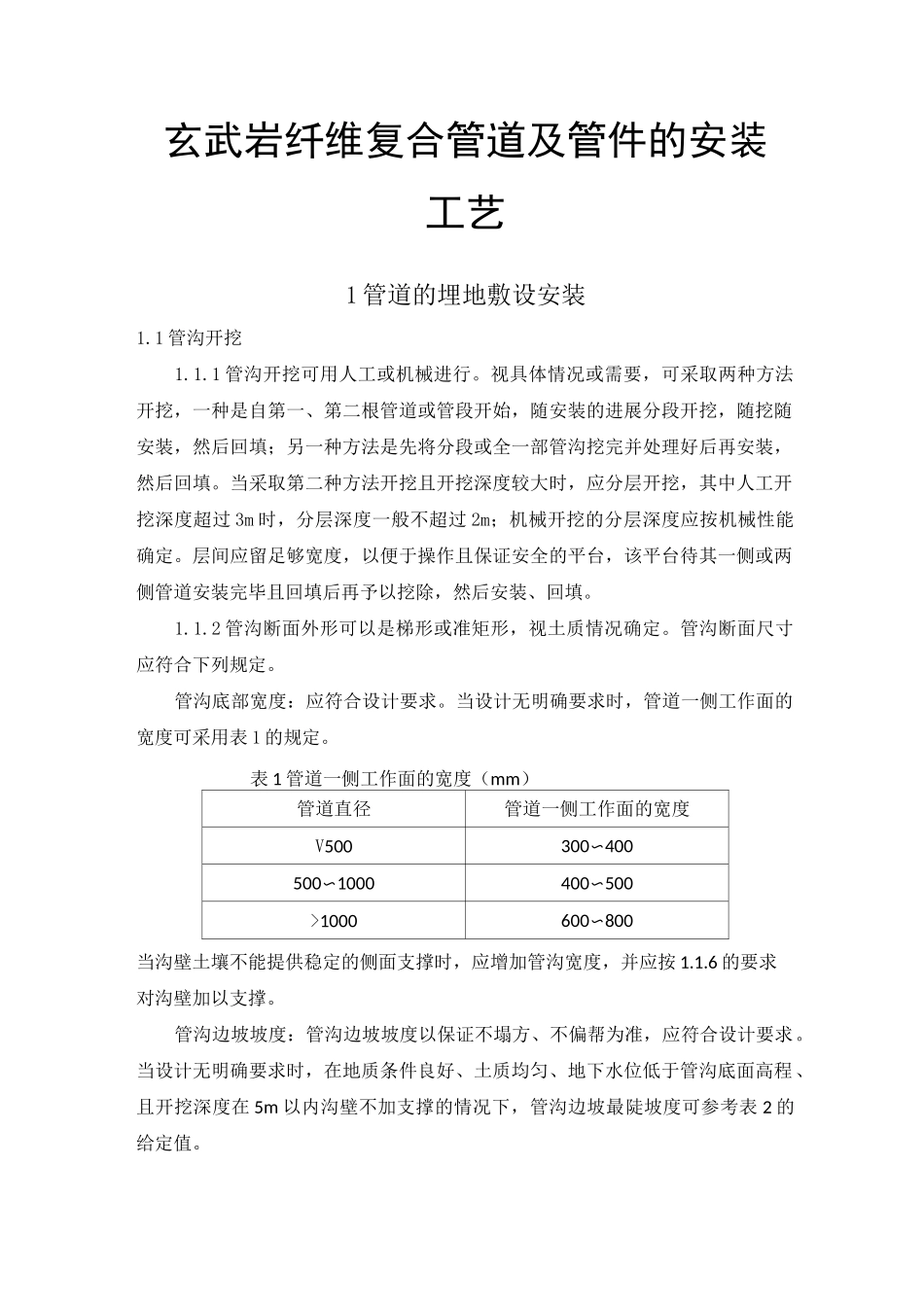

玄武岩纤维复合管道及管件的安装工艺1管道的埋地敷设安装1
1管沟开挖1
1管沟开挖可用人工或机械进行
视具体情况或需要,可采取两种方法开挖,一种是自第一、第二根管道或管段开始,随安装的进展分段开挖,随挖随安装,然后回填;另一种方法是先将分段或全一部管沟挖完并处理好后再安装,然后回填
当采取第二种方法开挖且开挖深度较大时,应分层开挖,其中人工开挖深度超过3m时,分层深度一般不超过2m;机械开挖的分层深度应按机械性能确定
层间应留足够宽度,以便于操作且保证安全的平台,该平台待其一侧或两侧管道安装完毕且回填后再予以挖除,然后安装、回填
2管沟断面外形可以是梯形或准矩形,视土质情况确定
管沟断面尺寸应符合下列规定
管沟底部宽度:应符合设计要求
当设计无明确要求时,管道一侧工作面的宽度可采用表1的规定
表1管道一侧工作面的宽度(mm)管道直径管道一侧工作面的宽度V500300〜400500〜1000400〜500>1000600〜800当沟壁土壤不能提供稳定的侧面支撑时,应增加管沟宽度,并应按1
6的要求对沟壁加以支撑
管沟边坡坡度:管沟边坡坡度以保证不塌方、不偏帮为准,应符合设计要求
当设计无明确要求时,在地质条件良好、土质均匀、地下水位低于管沟底面高程、且开挖深度在5m以内沟壁不加支撑的情况下,管沟边坡最陡坡度可参考表2的给定值

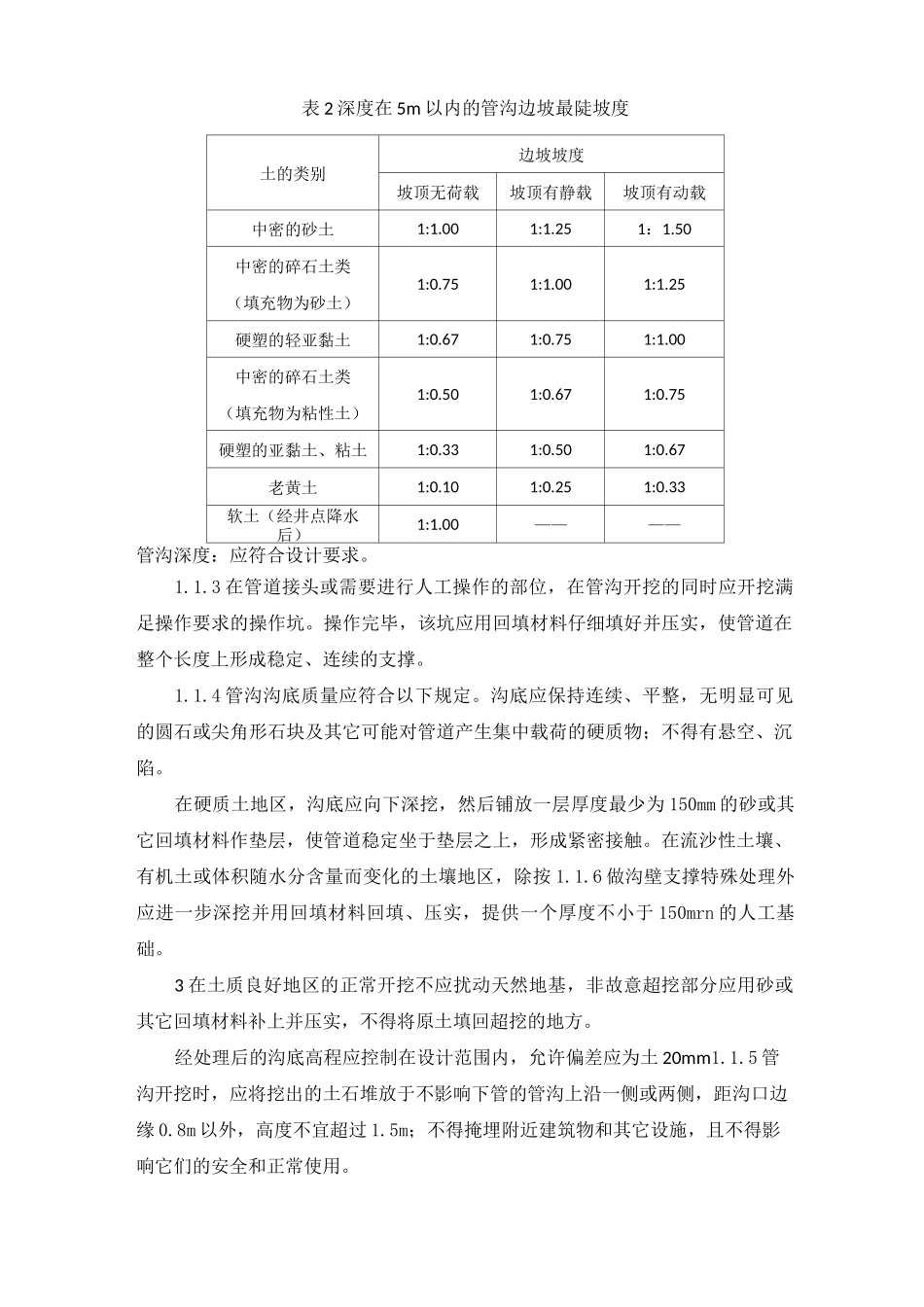

表2深度在5m以内的管沟边坡最陡坡度土的类别边坡坡度坡顶无荷载坡顶有静载坡顶有动载中密的砂土1:1
50中密的碎石土类(填充物为砂土)1:0
25硬塑的轻亚黏土1:0
00中密的碎石土类(填充物为粘性土)1:0
75硬塑的亚黏土、粘土1:0
67老黄土1:0

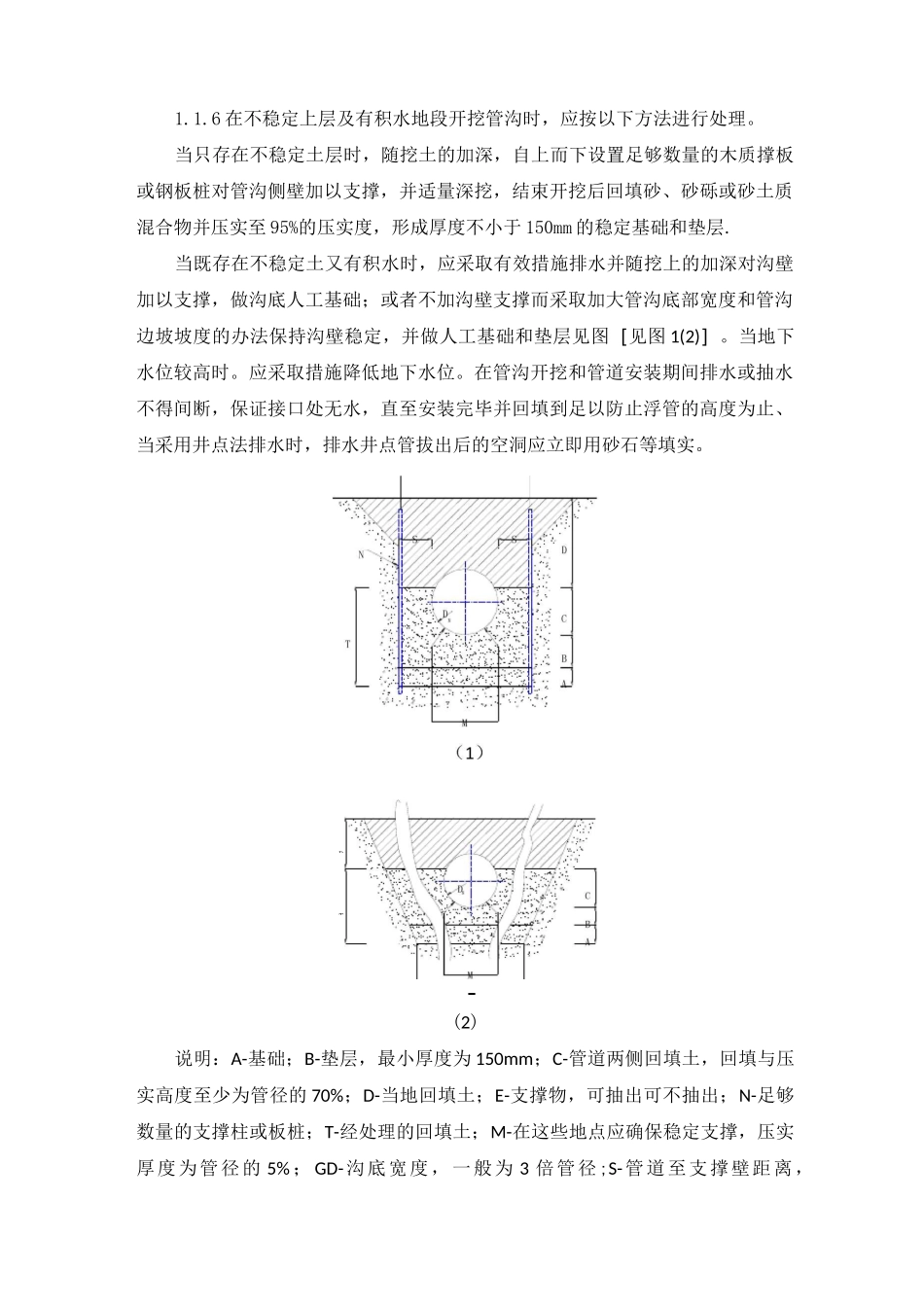

33软土(经井点降水后)1:1
