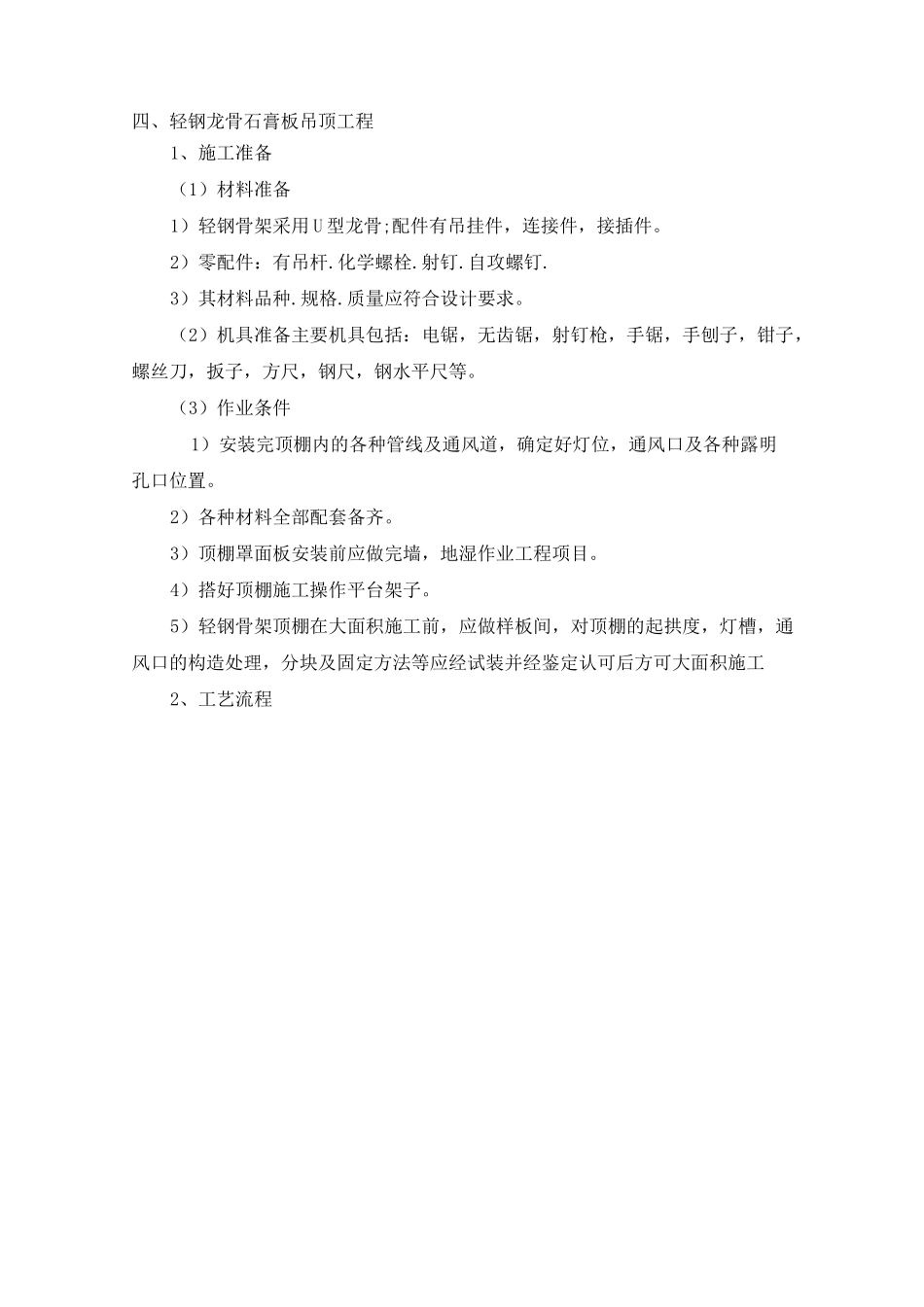

四、轻钢龙骨石膏板吊顶工程1、施工准备(1)材料准备1)轻钢骨架采用U型龙骨;配件有吊挂件,连接件,接插件
2)零配件:有吊杆
3)其材料品种
质量应符合设计要求
(2)机具准备主要机具包括:电锯,无齿锯,射钉枪,手锯,手刨子,钳子,螺丝刀,扳子,方尺,钢尺,钢水平尺等
(3)作业条件1)安装完顶棚内的各种管线及通风道,确定好灯位,通风口及各种露明孔口位置
2)各种材料全部配套备齐
3)顶棚罩面板安装前应做完墙,地湿作业工程项目
4)搭好顶棚施工操作平台架子
5)轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度,灯槽,通风口的构造处理,分块及固定方法等应经试装并经鉴定认可后方可大面积施工2、工艺流程不合格隐蔽验格弹吊筋点弹次龙骨控制线**测量放线T边龙骨安装固定比分项验质量检质量险二层石胃板错缝安事层石膏扳安主龙骨安装*次龙管安装*吊筋安施工准弹标高质量检3、操作方法(1)测量定位放线,确定吊顶标高根据设计图纸要求,按楼层+50线在墙、柱面上弹出吊顶面板的水平控制标高线
弹出吊顶主龙骨和次龙骨控制线,主龙骨间距1100mm,副龙骨间距300*600,确定龙骨及吊点位置
(2)安装吊杆和挂件由于吊筋长度超过1500mm,需采用30*30*3热镀锌角钢反支撑,反支撑下部增设①8吊筋,端头螺纹部分不小于30mm以便于调整,所有焊接处应补刷防锈漆
吊杆间距为1100mm
转换层钢角码与楼板使用M10镀锌膨胀螺栓固定牢固
(3)安装主龙骨主龙骨采用根据设计要求采用U型50系列轻钢主龙骨,主龙骨用吊挂件与吊杆双螺帽连接,主龙骨间距1100mm,离墙边第一根主龙骨距离墙面不超过200mm
相邻的主龙骨对接接头要错开避免主龙骨向边倾斜
主龙骨悬挑不得大于300mm
安装主龙骨时控制好起拱高度,起拱高度为房间短向跨度1/200

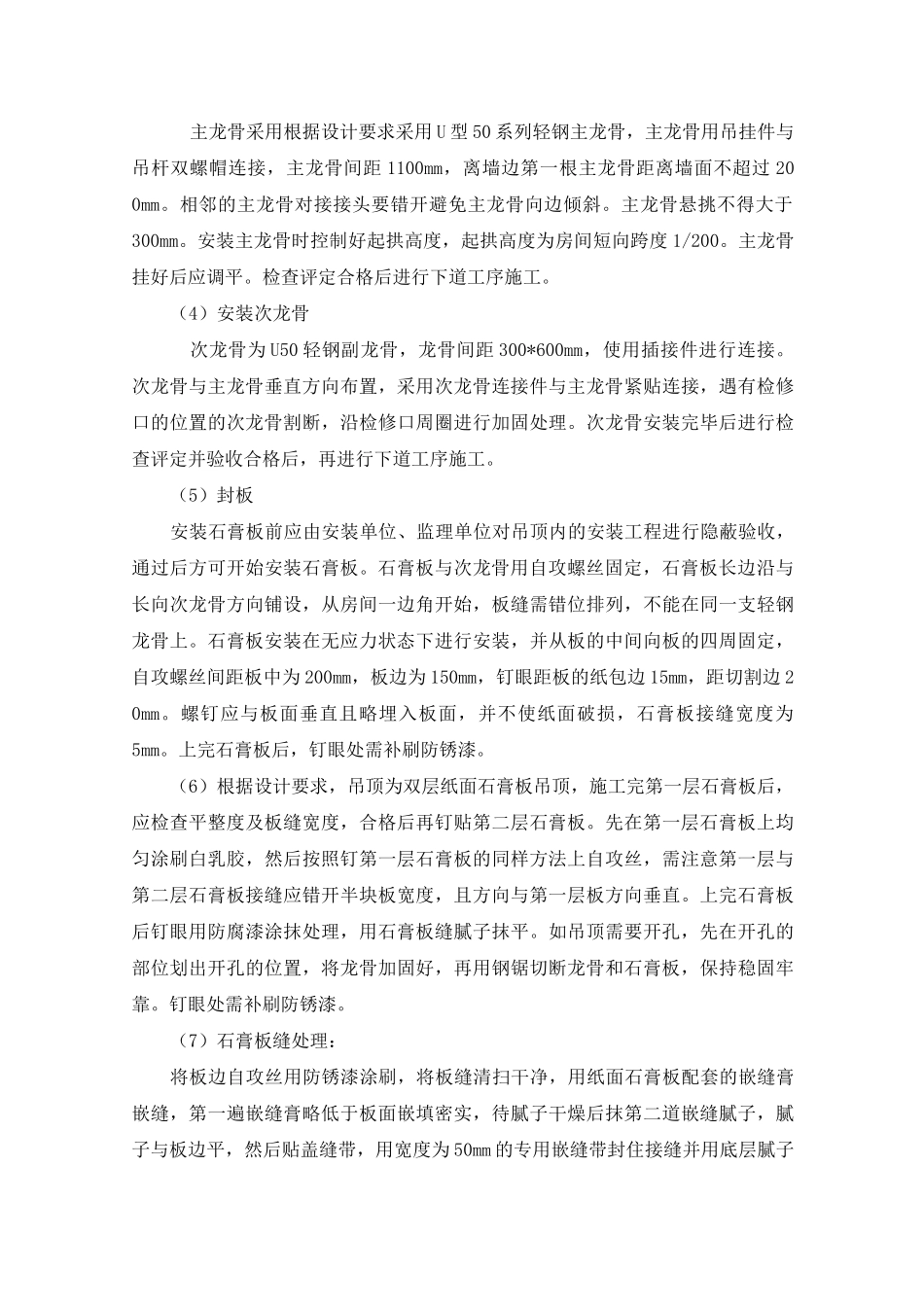

主龙骨挂好后应调平
