蒿地岭隧道电缆槽首件工程施工总结报告一、使用范围LJ6合同段蒿地岭隧道电缆槽施工
二、执行标准及规范《公路隧道施工技术规范》JTG/TF60-2009《公路工程质量检验评定标准》JTG80/1-2004三、首件工程的选定K18+605-K18+635段,为我合同段隧道工程电缆槽施工首项施工,该段电缆槽施工可代表本标本隧道电缆槽施工的技术参数及施工工艺,根据本段首件工程的人员、工艺,在后期电缆槽施工中总结、改进施工工艺,可得到合理的调整,进而优化施工进度、工艺,确保施工安全、质量
四、电缆槽施工工艺流程测量放线、沟槽与矮边墙结合面凿毛、基底清理、冲洗、浇筑底板砼、靠边墙电缆沟侧壁模板安装、靠路面侧墙身钢筋绑扎、靠路面侧模板安装、模板整体加固、混凝土浇注、拆模、养护
五、施工方案施工方法1、清理基层首先要把沟槽与衬砌之间的接触面凿毛,可采用人工或冲击钻施作,并用清洁水冲洗
把作业面范围内的污水、泥浆清除干净,并用清洁水冲洗

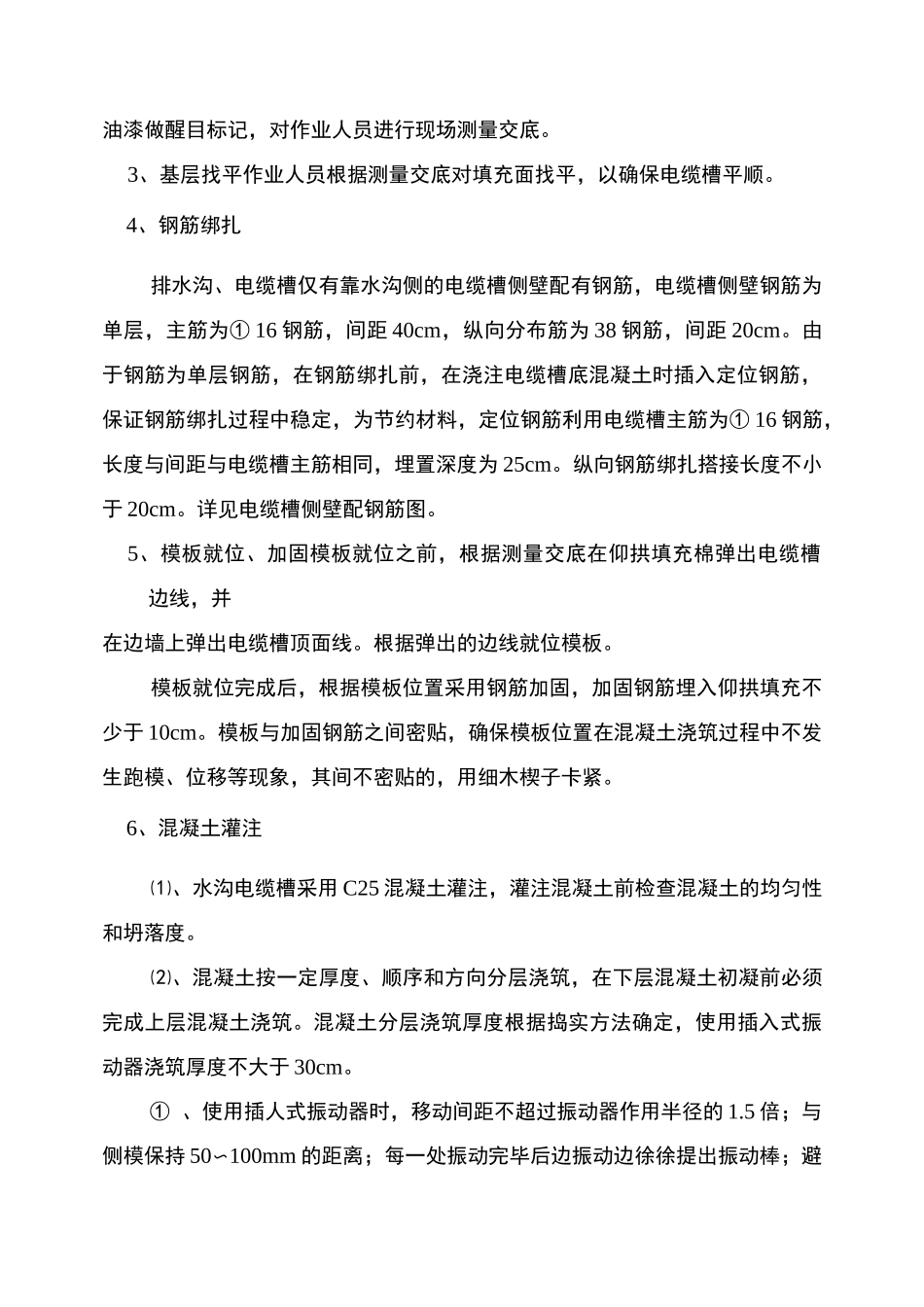

2、测量放线测量人员放线,采用水泥钉标示,水泥钉间距不大于6米,并在周围用红油漆做醒目标记,对作业人员进行现场测量交底
3、基层找平作业人员根据测量交底对填充面找平,以确保电缆槽平顺
4、钢筋绑扎排水沟、电缆槽仅有靠水沟侧的电缆槽侧壁配有钢筋,电缆槽侧壁钢筋为单层,主筋为①16钢筋,间距40cm,纵向分布筋为38钢筋,间距20cm
由于钢筋为单层钢筋,在钢筋绑扎前,在浇注电缆槽底混凝土时插入定位钢筋,保证钢筋绑扎过程中稳定,为节约材料,定位钢筋利用电缆槽主筋为①16钢筋,长度与间距与电缆槽主筋相同,埋置深度为25cm
纵向钢筋绑扎搭接长度不小于20cm
详见电缆槽侧壁配钢筋图
5、模板就位、加固模板就位之前,根据测量交底在仰拱填充棉弹出电缆槽边线,并在边墙上弹出电缆槽顶面线
根据弹出的边线就位模板

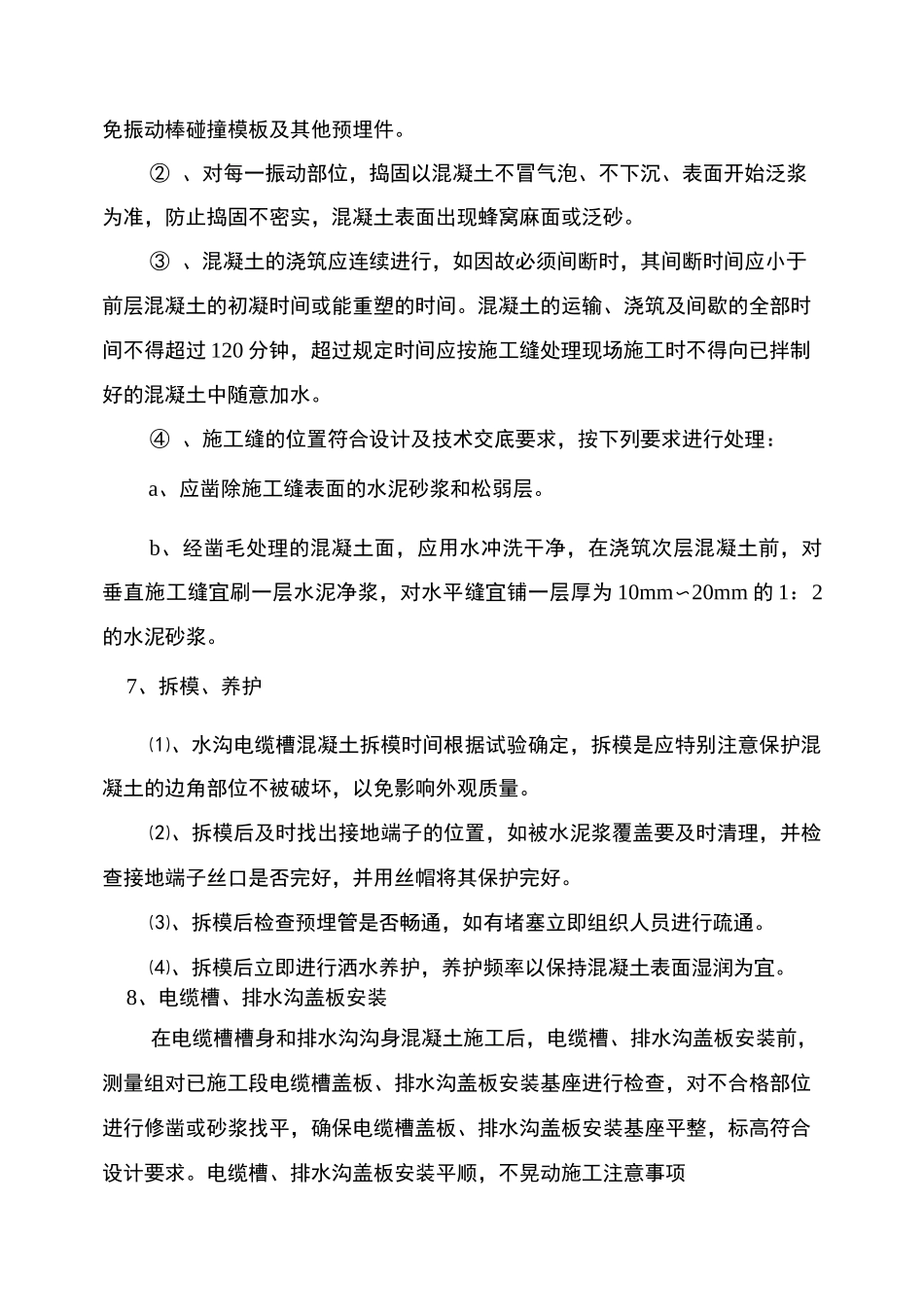

模板就位完成后,根据模板位置采用钢筋加固,加固钢筋埋入仰拱填
