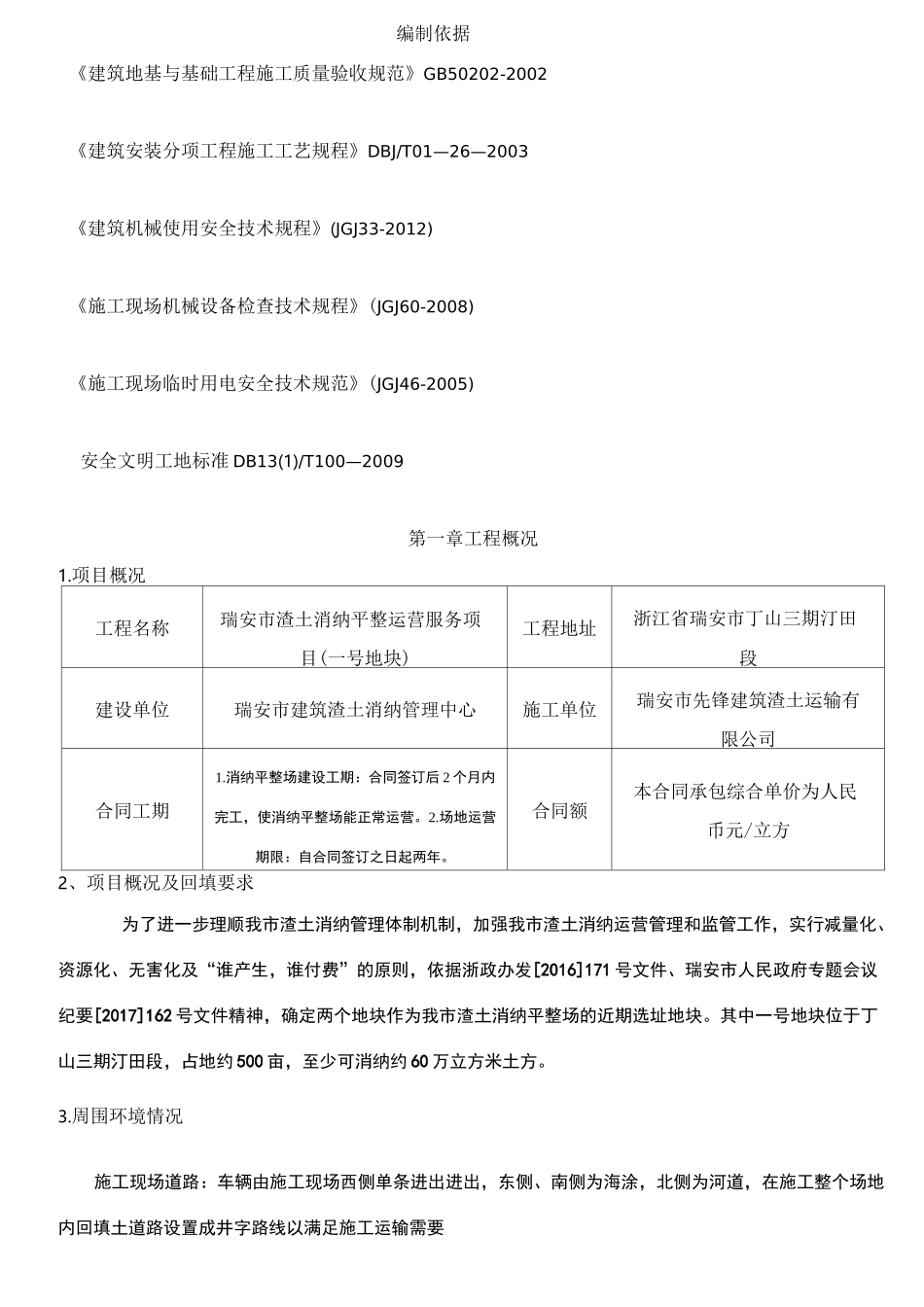

消纳场方案新Thedocumentwasfinallyrevisedon20210瑞安市渣土消纳平整运营服务项目(一号地块)实施方案目录99990编制依据《建筑地基与基础工程施工质量验收规范》GB50202-2002《建筑安装分项工程施工工艺规程》DBJ/T01—26—2003《建筑机械使用安全技术规程》(JGJ33-2012)《施工现场机械设备检查技术规程》(JGJ60-2008)《施工现场临时用电安全技术规范》(JGJ46-2005)安全文明工地标准DB13(1)/T100—2009第一章工程概况1.项目概况工程名称瑞安市渣土消纳平整运营服务项目(一号地块)工程地址浙江省瑞安市丁山三期汀田段建设单位瑞安市建筑渣土消纳管理中心施工单位瑞安市先锋建筑渣土运输有限公司合同工期1.消纳平整场建设工期:合同签订后2个月内完工,使消纳平整场能正常运营。2.场地运营期限:自合同签订之日起两年。合同额本合同承包综合单价为人民币元/立方2、项目概况及回填要求为了进一步理顺我市渣土消纳管理体制机制,加强我市渣土消纳运营管理和监管工作,实行减量化、资源化、无害化及“谁产生,谁付费”的原则,依据浙政办发[2016]171号文件、瑞安市人民政府专题会议纪要[2017]162号文件精神,确定两个地块作为我市渣土消纳平整场的近期选址地块。其中一号地块位于丁山三期汀田段,占地约500亩,至少可消纳约60万立方米土方。3.周围环境情况施工现场道路:车辆由施工现场西侧单条进出进出,东侧、南侧为海涂,北侧为河道,在施工整个场地内回填土道路设置成井字路线以满足施工运输需要决策层总承包管理层项目生产1副经理施工技术部施工技术员8安全部安全总监1人综合办专业分包及施工土建施工队戦时工程分弱电工程专业分程机电安装工程分毎消防工程专业分毎电梯工程专业分毎照明工程专业分毎桩基工程分包园林绿化专业分毎装饰装修分包市政工程专业分程保温工程分包防水工程分包第二章施工组织与部署1、项目消纳目标目标名称目标内容质量目标合格工期目标1•消纳平整场建设工期:合同签订后2个月内完工,使消纳平整场能正常运营。2•场地运营期限:自合同签订之日起两年。安全施工目标安全零事故文明施工目标合格环境目标指标符合瑞安市当地及国家环境控制要求。2、施工组织与准备管理机构第一级是项目负责部。由项目领导班子和一般管理人员组成,其中领导班子成员包括项目负责人。项目负责部全面承担计划、组织、协调、控制、监督等管理职能,是本项目的决策层和管理层。第二级是专业施工队。直接受项目负责人的指挥,是工程填土施工的操作层。温州恒大悦澜湾项目组织架构组织机构图技术准备(1)根据招标文件、有关文件,在开工前完成渣土平整运营施工方案的编制和会审工作。(2)由项目负责人负责对技术、施工等有关人员进行详细的施工方案交底;再由施工员向作业人员进行施工技术交底,使每一个作业人员都能了解本渣土平整运营工程的工艺流程和施工方法,确保渣土平整运营工程的质量、安全和文明施工。(3)做好与业主之间的测量高程控制点交接工作。根据业主提供的测量高程控制点建立合适的测公司指挥部II公司专家1―顾问组技术质量部财务部会计师1人量控制方格网,定期进行核查,不得超过设计要求。。(4)做好与业主之间关于施工区域内及邻近区域内的地下管线及地下障碍物等资料的交接工作。(5)建筑土方外运手续和夜间施工手续已完备,挖土单位及相关人员已到位。现场准备1)施工前做好供水供电、运营道路设施的布置安排,生活设施;并堆放整齐、有序。2)我们根据施工阶段不同动态地优化布置场地,根据实际情况合理安排好工序,保证施工顺利进行。3)根据本工程的具体情况选用机械设备,进场前做好设备的保养与维护,确保设备进场后顺利开展作业。4)施工用电:施工用电从甲方提供的变压器引接至各用电设备配电盘,我司根据用电量确定现场配电设备和电能计量装置。根据施工现场用电设备投入情况配制总用电量,按照《施工现场临时用电安全技术规范要求》规定,供电系统采用TN(三相五线制)供电系统。施工用电电缆由主配电箱分接至分配电箱,然后由分配电箱引至各用电设备的开关箱。5)施工临时排水:施工期间需做好施工现场及办公生活区的排水系统,认真做好防...
