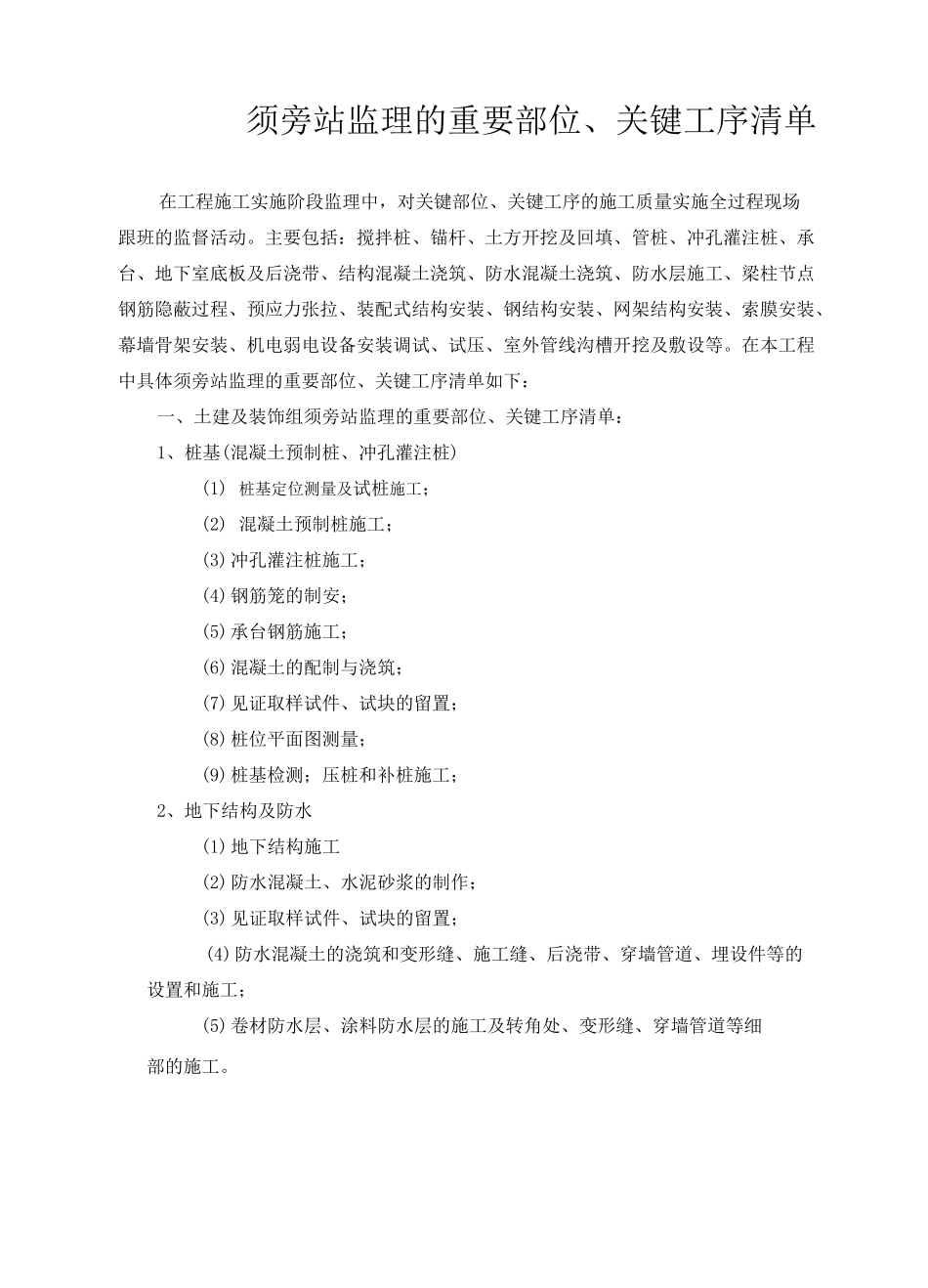

须旁站监理的重要部位、关键工序清单在工程施工实施阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动
主要包括:搅拌桩、锚杆、土方开挖及回填、管桩、冲孔灌注桩、承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑、防水层施工、梁柱节点钢筋隐蔽过程、预应力张拉、装配式结构安装、钢结构安装、网架结构安装、索膜安装、幕墙骨架安装、机电弱电设备安装调试、试压、室外管线沟槽开挖及敷设等
在本工程中具体须旁站监理的重要部位、关键工序清单如下:一、土建及装饰组须旁站监理的重要部位、关键工序清单:1、桩基(混凝土预制桩、冲孔灌注桩)(1)桩基定位测量及试桩施工;(2)混凝土预制桩施工;(3)冲孔灌注桩施工;(4)钢筋笼的制安;(5)承台钢筋施工;(6)混凝土的配制与浇筑;(7)见证取样试件、试块的留置;(8)桩位平面图测量;(9)桩基检测;压桩和补桩施工;2、地下结构及防水(1)地下结构施工(2)防水混凝土、水泥砂浆的制作;(3)见证取样试件、试块的留置;(4)防水混凝土的浇筑和变形缝、施工缝、后浇带、穿墙管道、埋设件等的设置和施工;(5)卷材防水层、涂料防水层的施工及转角处、变形缝、穿墙管道等细部的施工
(6)见证取样试件、试块的留(6)管线预埋暗敷、孔洞预留、各种管网线缆出入口位置及部位预设、预留、预埋(7)防雷及接地焊接施工3、砌体结构(1)墙体轴线定位;(2)见证取样试件、试块的留置;(3)门窗洞口位置留置;(4)预留洞口及过梁、预埋件留置;(5)墙体开槽施工;4、混凝土结构(1)大跨度、高支模板安装和拆除施工,模板工程及保护层厚度留置施工;(2)承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑;(3)梁柱节点钢筋隐蔽过程;(4)预留洞口周围钢筋的设置及钢筋端头的处理;(5)预应力筋的施工;(7)施工缝的留置;(8)预制构件的吊装和连接;5、钢(网架)
