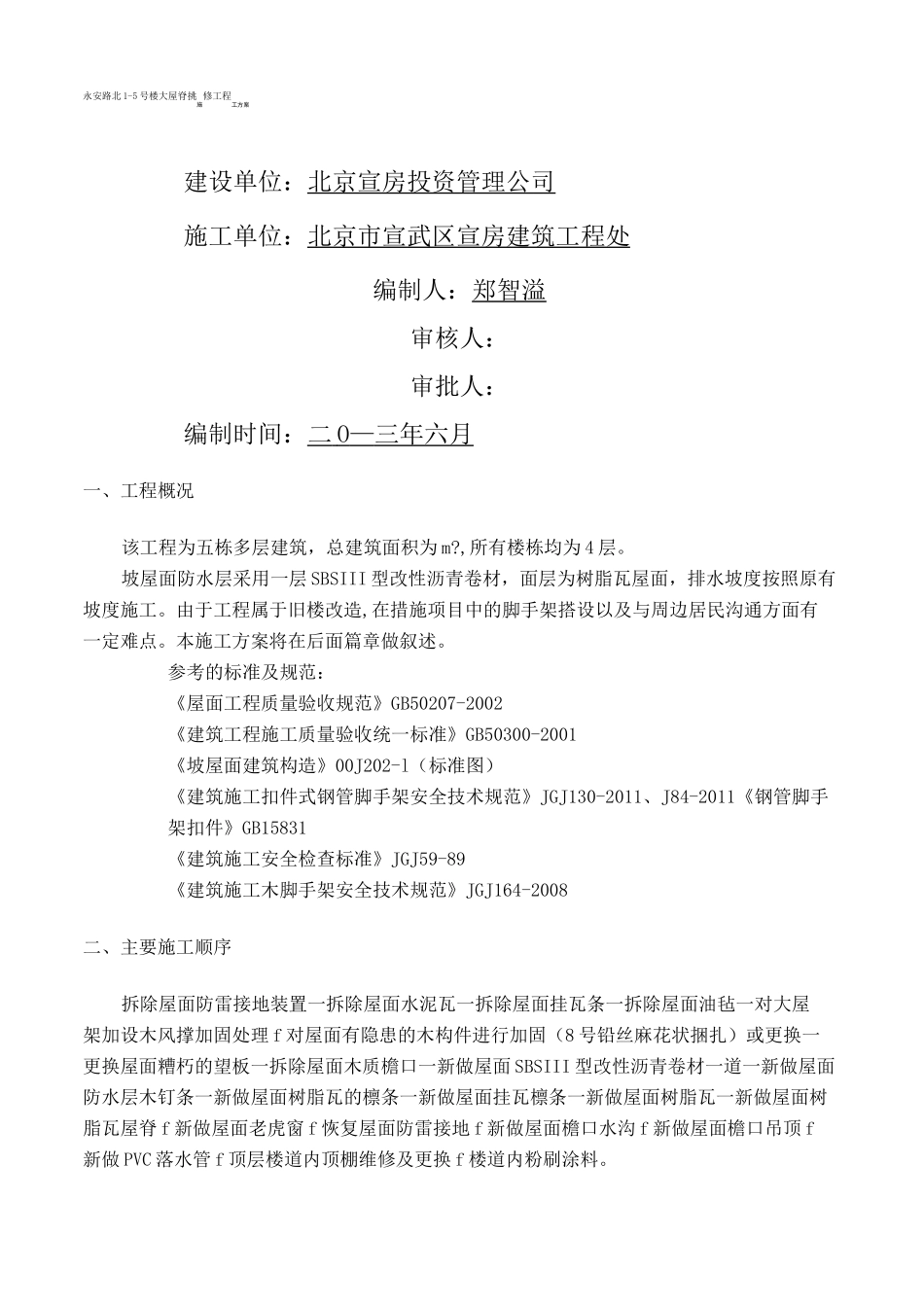

永安路北1-5号楼大屋脊挑施修工程工方案建设单位:北京宣房投资管理公司施工单位:北京市宣武区宣房建筑工程处编制人:郑智溢审核人:审批人:编制时间:二O—三年六月一、工程概况该工程为五栋多层建筑,总建筑面积为m
,所有楼栋均为4层
坡屋面防水层采用一层SBSIII型改性沥青卷材,面层为树脂瓦屋面,排水坡度按照原有坡度施工
由于工程属于旧楼改造,在措施项目中的脚手架搭设以及与周边居民沟通方面有一定难点
本施工方案将在后面篇章做叙述
参考的标准及规范:《屋面工程质量验收规范》GB50207-2002《建筑工程施工质量验收统一标准》GB50300-2001《坡屋面建筑构造》00J202-l(标准图)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011、J84-2011《钢管脚手架扣件》GB15831《建筑施工安全检查标准》JGJ59-89《建筑施工木脚手架安全技术规范》JGJ164-2008二、主要施工顺序拆除屋面防雷接地装置一拆除屋面水泥瓦一拆除屋面挂瓦条一拆除屋面油毡一对大屋架加设木风撑加固处理f对屋面有隐患的木构件进行加固(8号铅丝麻花状捆扎)或更换一更换屋面糟朽的望板一拆除屋面木质檐口一新做屋面SBSIII型改性沥青卷材一道一新做屋面防水层木钉条一新做屋面树脂瓦的檩条一新做屋面挂瓦檩条一新做屋面树脂瓦一新做屋面树脂瓦屋脊f新做屋面老虎窗f恢复屋面防雷接地f新做屋面檐口水沟f新做屋面檐口吊顶f新做PVC落水管f顶层楼道内顶棚维修及更换f楼道内粉刷涂料

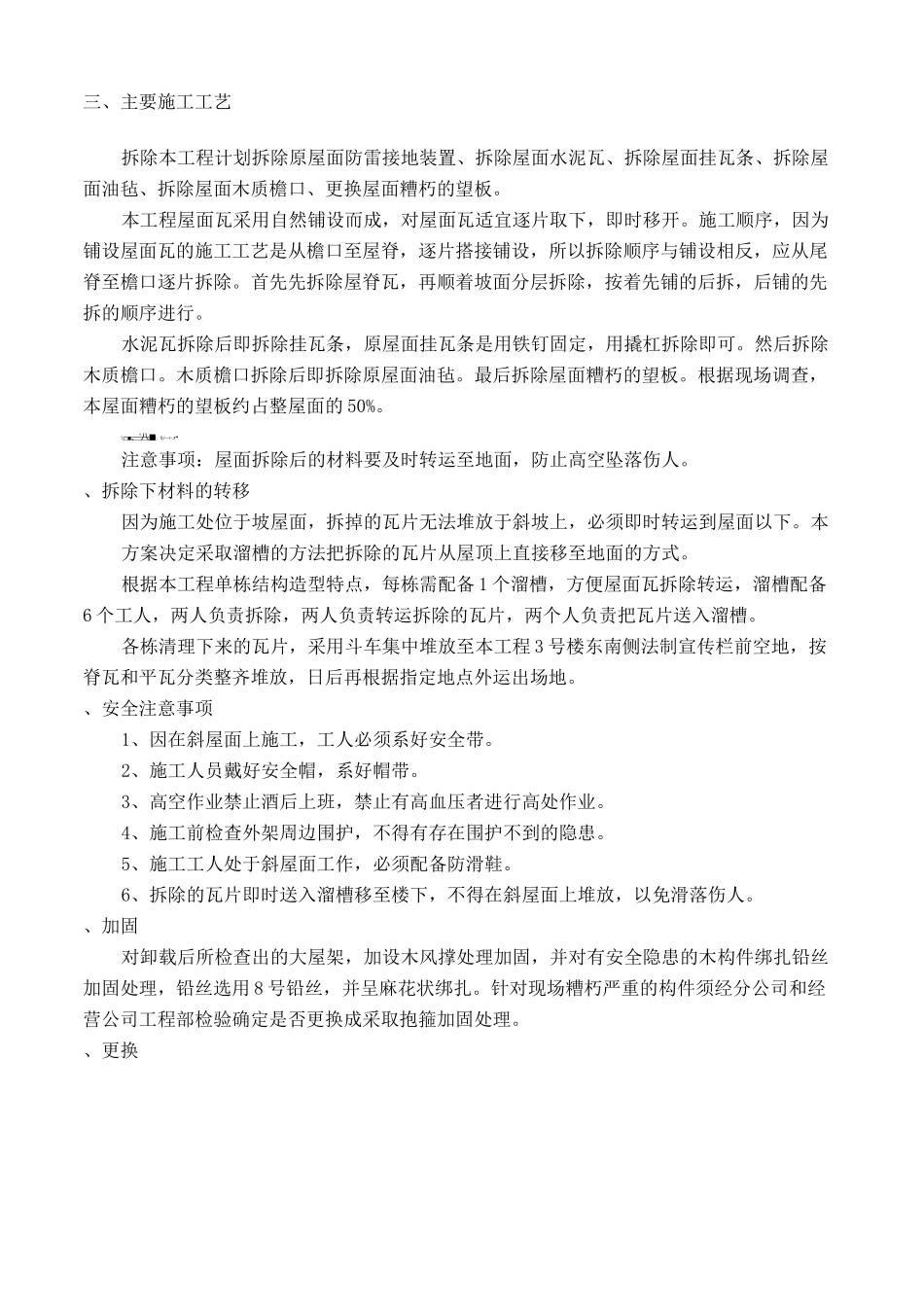

三、主要施工工艺拆除本工程计划拆除原屋面防雷接地装置、拆除屋面水泥瓦、拆除屋面挂瓦条、拆除屋面油毡、拆除屋面木质檐口、更换屋面糟朽的望板
本工程屋面瓦采用自然铺设而成,对屋面瓦适宜逐片取下,即时移开

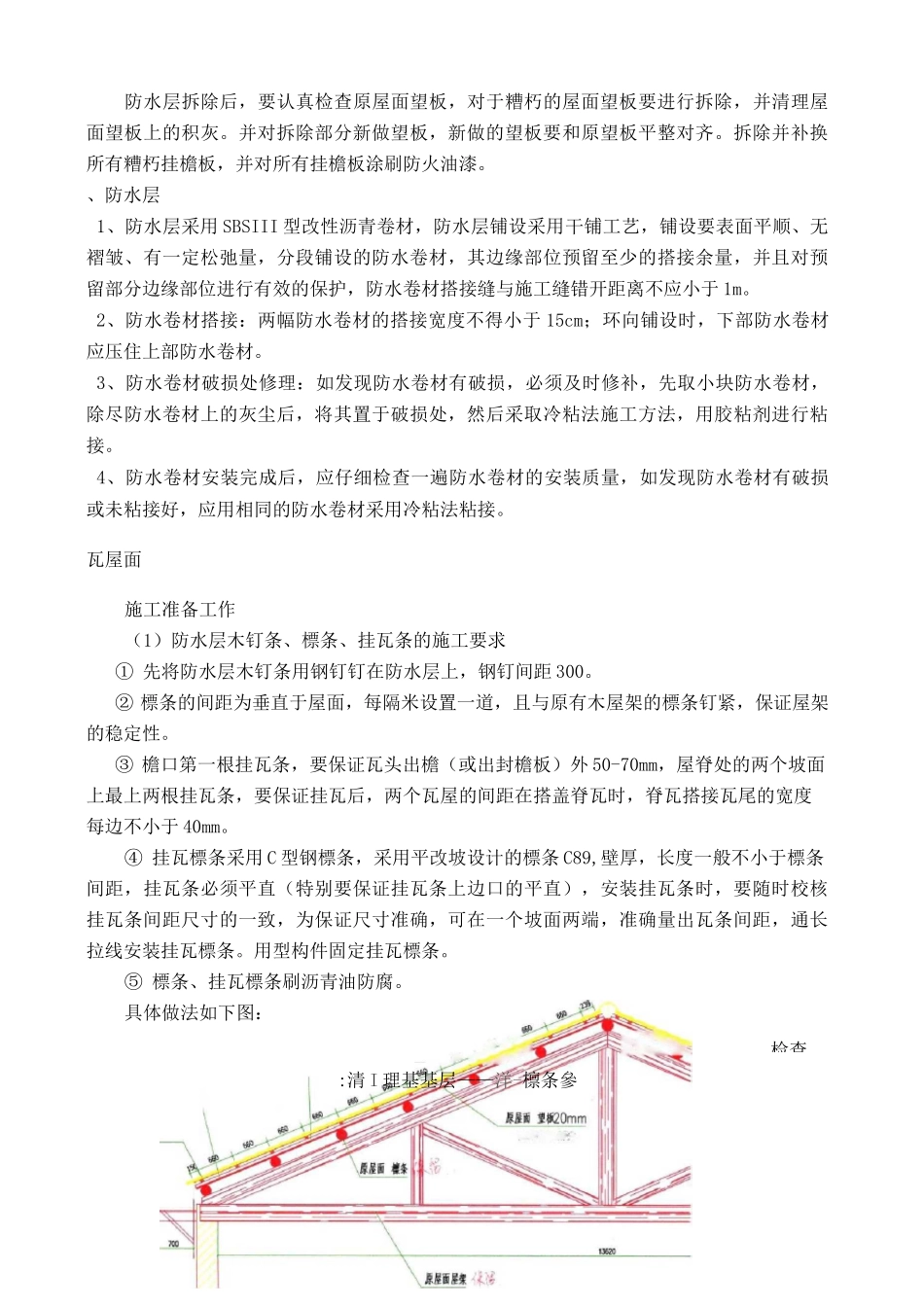

施工顺序,因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊至檐口逐片拆除
