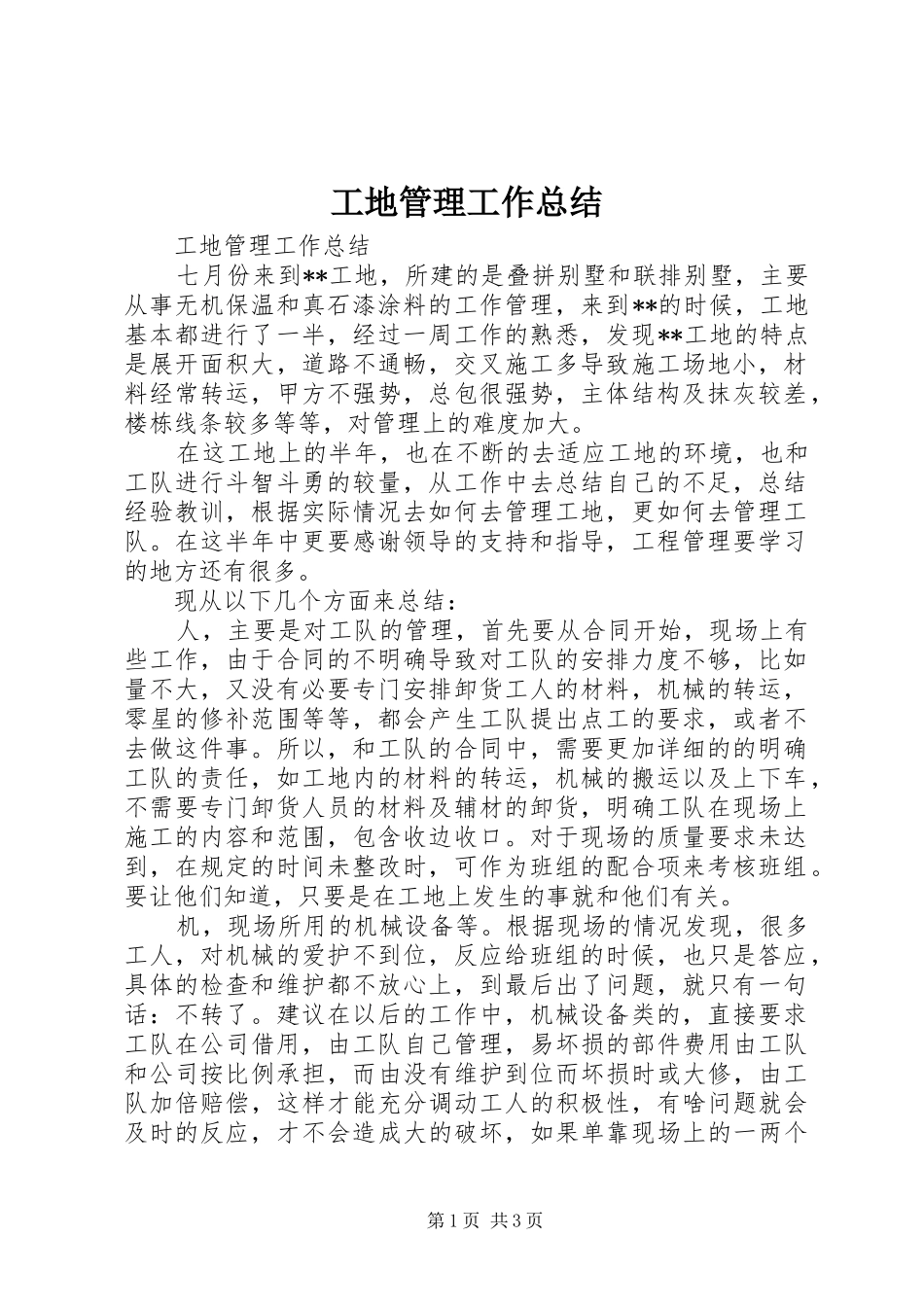

工地管理工作总结工地管理工作总结七月份来到**工地,所建的是叠拼别墅和联排别墅,主要从事无机保温和真石漆涂料的工作管理,来到**的时候,工地基本都进行了一半,经过一周工作的熟悉,发现**工地的特点是展开面积大,道路不通畅,交叉施工多导致施工场地小,材料经常转运,甲方不强势,总包很强势,主体结构及抹灰较差,楼栋线条较多等等,对管理上的难度加大

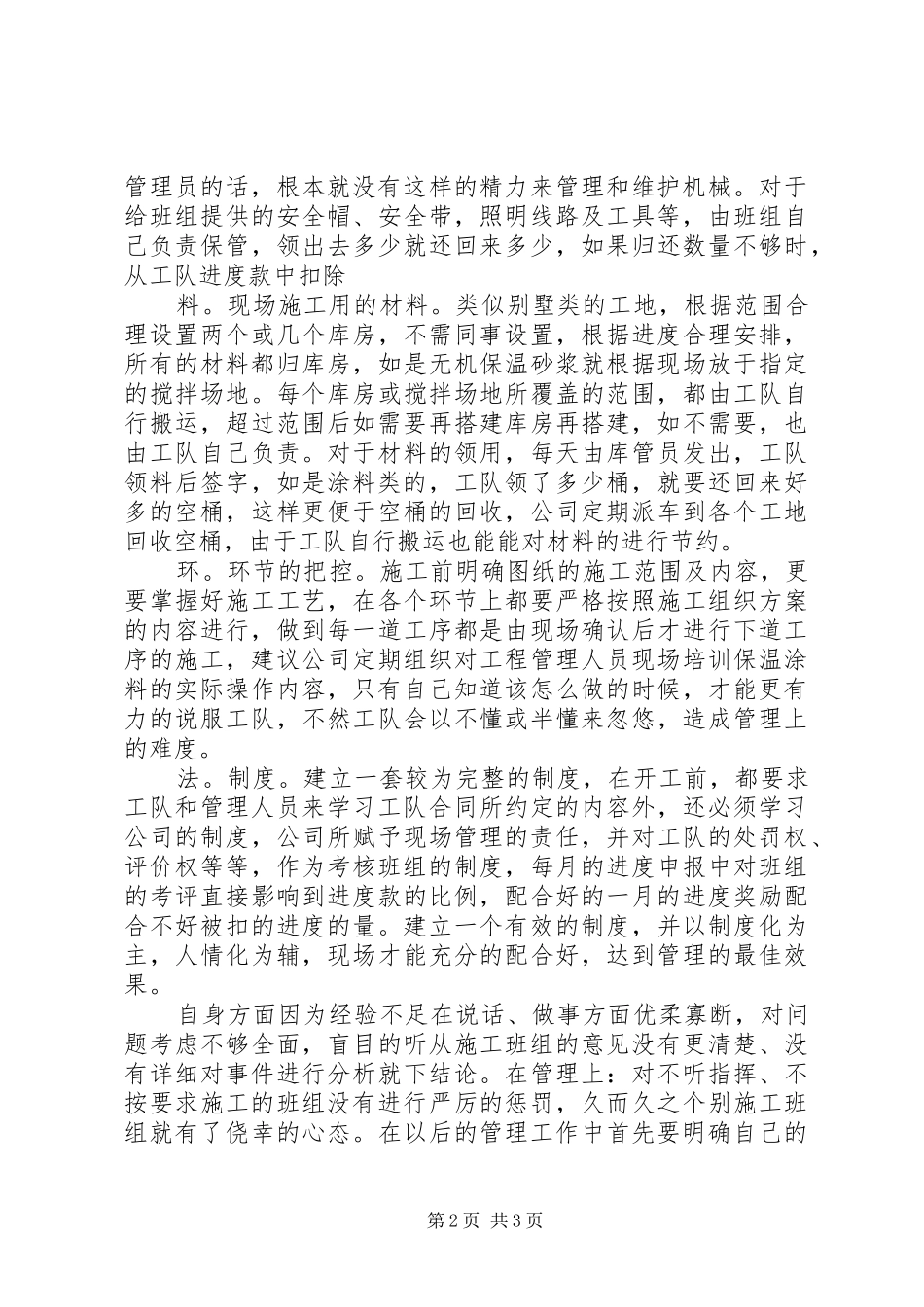

在这工地上的半年,也在不断的去适应工地的环境,也和工队进行斗智斗勇的较量,从工作中去总结自己的不足,总结经验教训,根据实际情况去如何去管理工地,更如何去管理工队

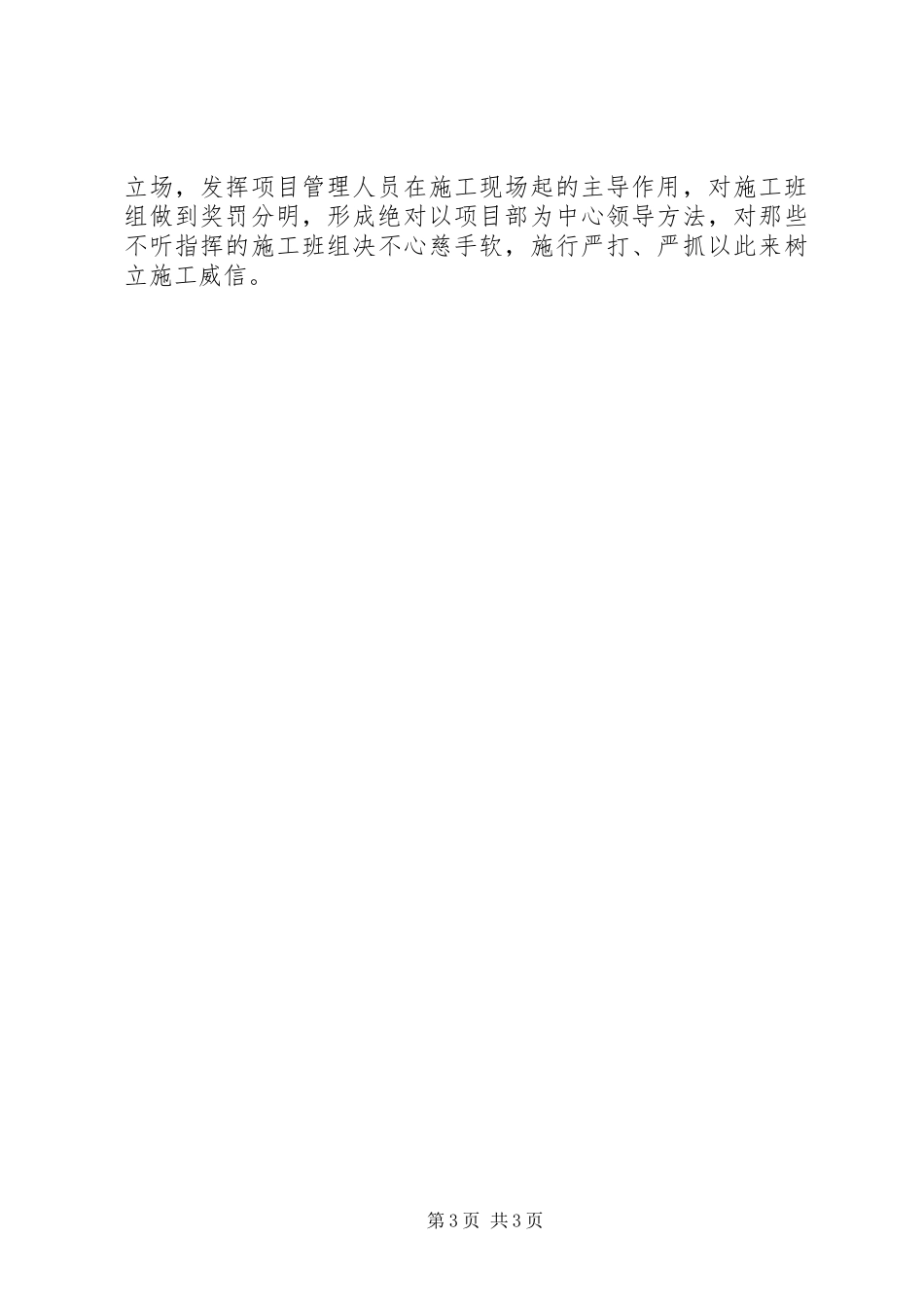

在这半年中更要感谢领导的支持和指导,工程管理要学习的地方还有很多
现从以下几个方面来总结:人,主要是对工队的管理,首先要从合同开始,现场上有些工作,由于合同的不明确导致对工队的安排力度不够,比如量不大,又没有必要专门安排卸货工人的材料,机械的转运,零星的修补范围等等,都会产生工队提出点工的要求,或者不去做这件事
所以,和工队的合同中,需要更加详细的的明确工队的责任,如工地内的材料的转运,机械的搬运以及上下车,不需要专门卸货人员的材料及辅材的卸货,明确工队在现场上施工的内容和范围,包含收边收口
对于现场的质量要求未达到,在规定的时间未整改时,可作为班组的配合项来考核班组
要让他们知道,只要是在工地上发生的事就和他们有关
机,现场所用的机械设备等
根据现场的情况发现,很多工人,对机械的爱护不到位,反应给班组的时候,也只是答应,具体的检查和维护都不放心上,到最后出了问题,就只有一句话:不转了
建议在以后的工作中,机械设备类的,直接要求工队在公司借用,由工队自己管理,易坏损的部件费用由工队和公司按比例承担,而由没有维护到位而坏损时或大修,由工队加倍赔偿,这样才能充分调动工人的积极性,有啥问题就会及时的反应,才不会造成大的破坏,如果单靠现场上的一两个第1页共3页管理员的话,根本就没有这样
