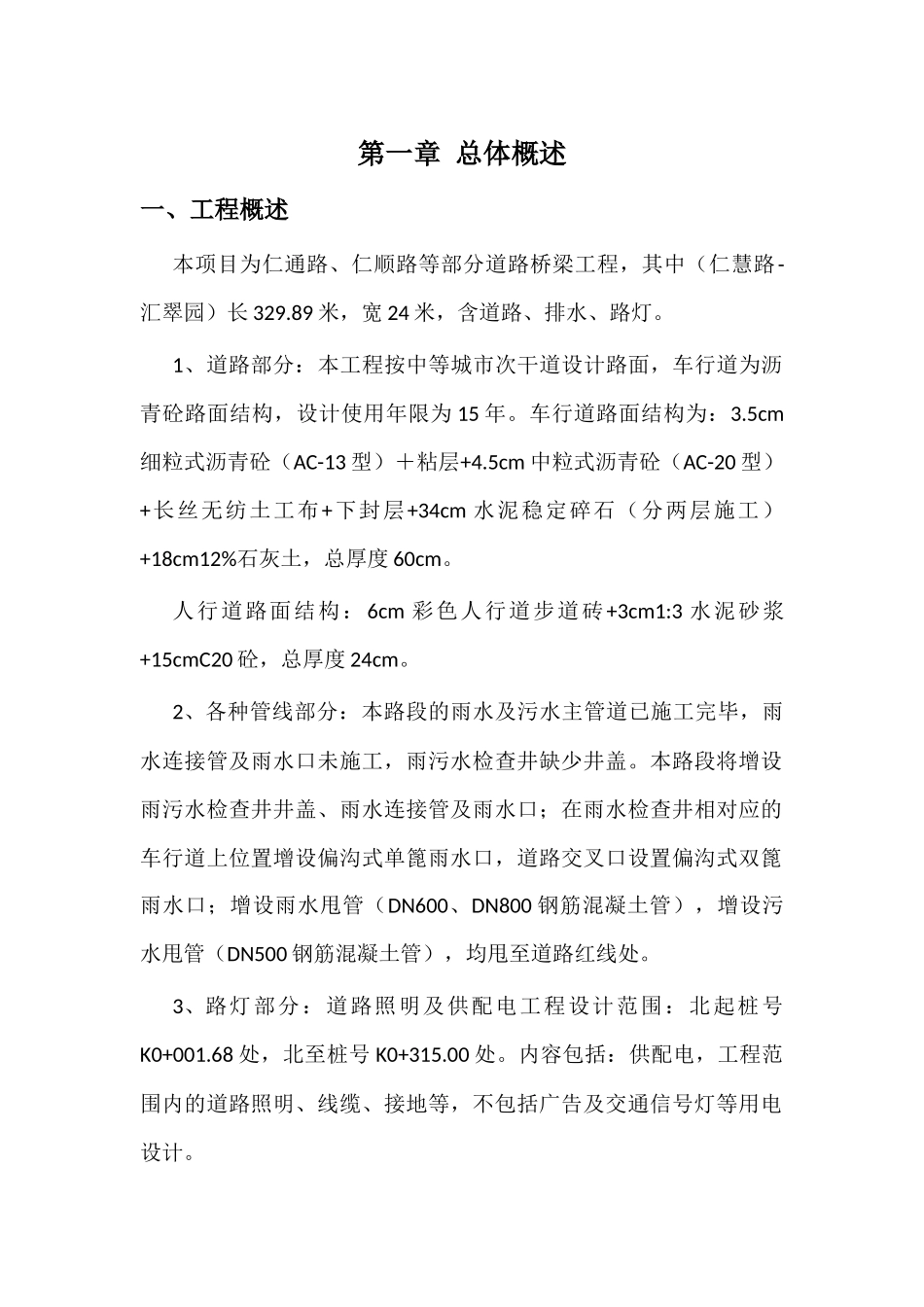

第一章总体概述一、工程概述本项目为仁通路、仁顺路等部分道路桥梁工程,其中(仁慧路-汇翠园)长329
89米,宽24米,含道路、排水、路灯
1、道路部分:本工程按中等城市次干道设计路面,车行道为沥青砼路面结构,设计使用年限为15年
车行道路面结构为:3
5cm细粒式沥青砼(AC-13型)+粘层+4
5cm中粒式沥青砼(AC-20型)+长丝无纺土工布+下封层+34cm水泥稳定碎石(分两层施工)+18cm12%石灰土,总厚度60cm
人行道路面结构:6cm彩色人行道步道砖+3cm1:3水泥砂浆+15cmC20砼,总厚度24cm
2、各种管线部分:本路段的雨水及污水主管道已施工完毕,雨水连接管及雨水口未施工,雨污水检查井缺少井盖
本路段将增设雨污水检查井井盖、雨水连接管及雨水口;在雨水检查井相对应的车行道上位置增设偏沟式单篦雨水口,道路交叉口设置偏沟式双篦雨水口;增设雨水甩管(DN600、DN800钢筋混凝土管),增设污水甩管(DN500钢筋混凝土管),均甩至道路红线处
3、路灯部分:道路照明及供配电工程设计范围:北起桩号K0+001
68处,北至桩号K0+315
内容包括:供配电,工程范围内的道路照明、线缆、接地等,不包括广告及交通信号灯等用电设计

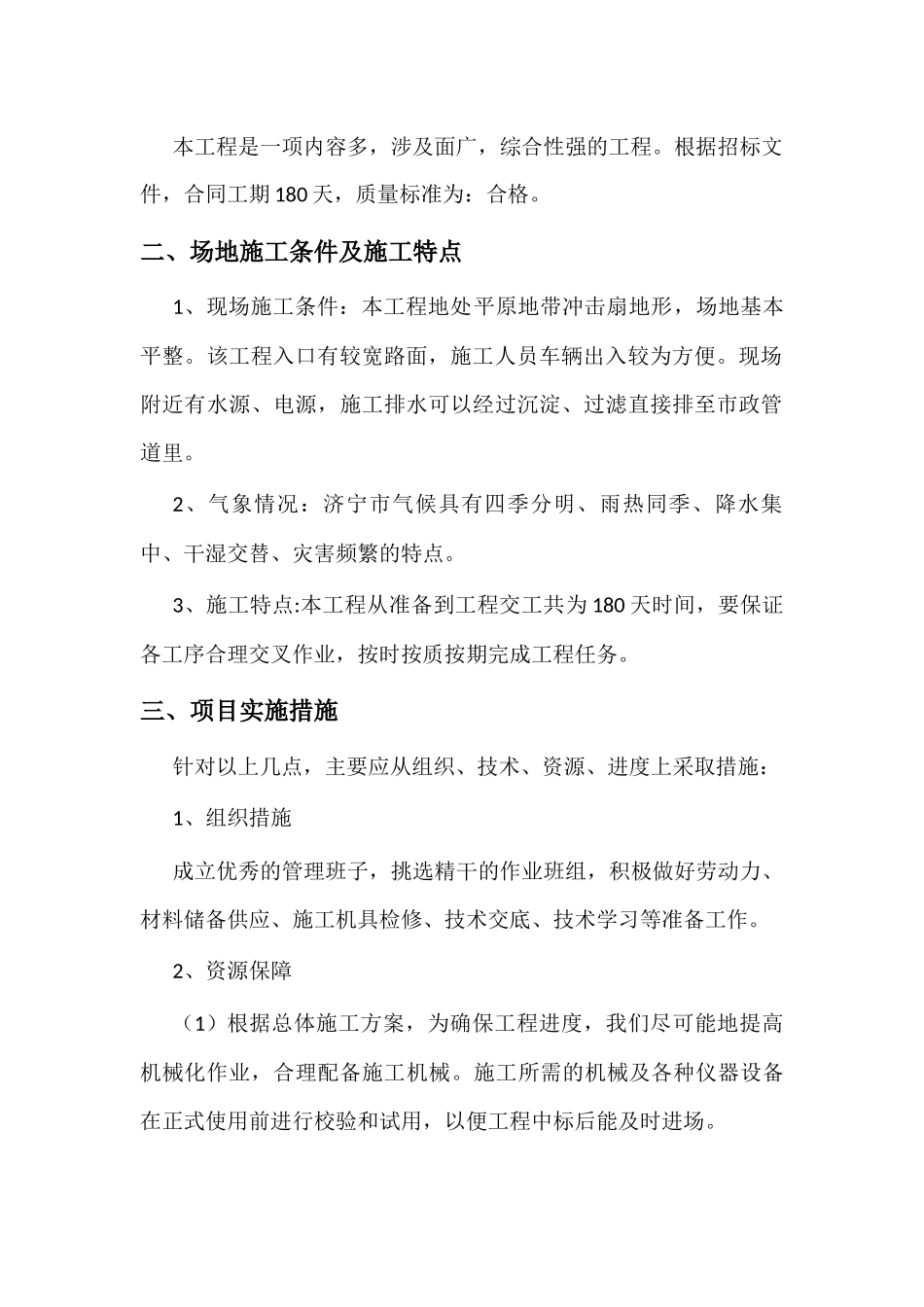

本工程是一项内容多,涉及面广,综合性强的工程
根据招标文件,合同工期180天,质量标准为:合格
二、场地施工条件及施工特点1、现场施工条件:本工程地处平原地带冲击扇地形,场地基本平整
该工程入口有较宽路面,施工人员车辆出入较为方便
现场附近有水源、电源,施工排水可以经过沉淀、过滤直接排至市政管道里
2、气象情况:济宁市气候具有四季分明、雨热同季、降水集中、干湿交替、灾害频繁的特点
3、施工特点:本工程从准备到工程交工共为180天时间,要保证各工序合理交叉作业,按时按质按期完成工程任务
三、项目实施措施针对以上几点,主要应从组织
