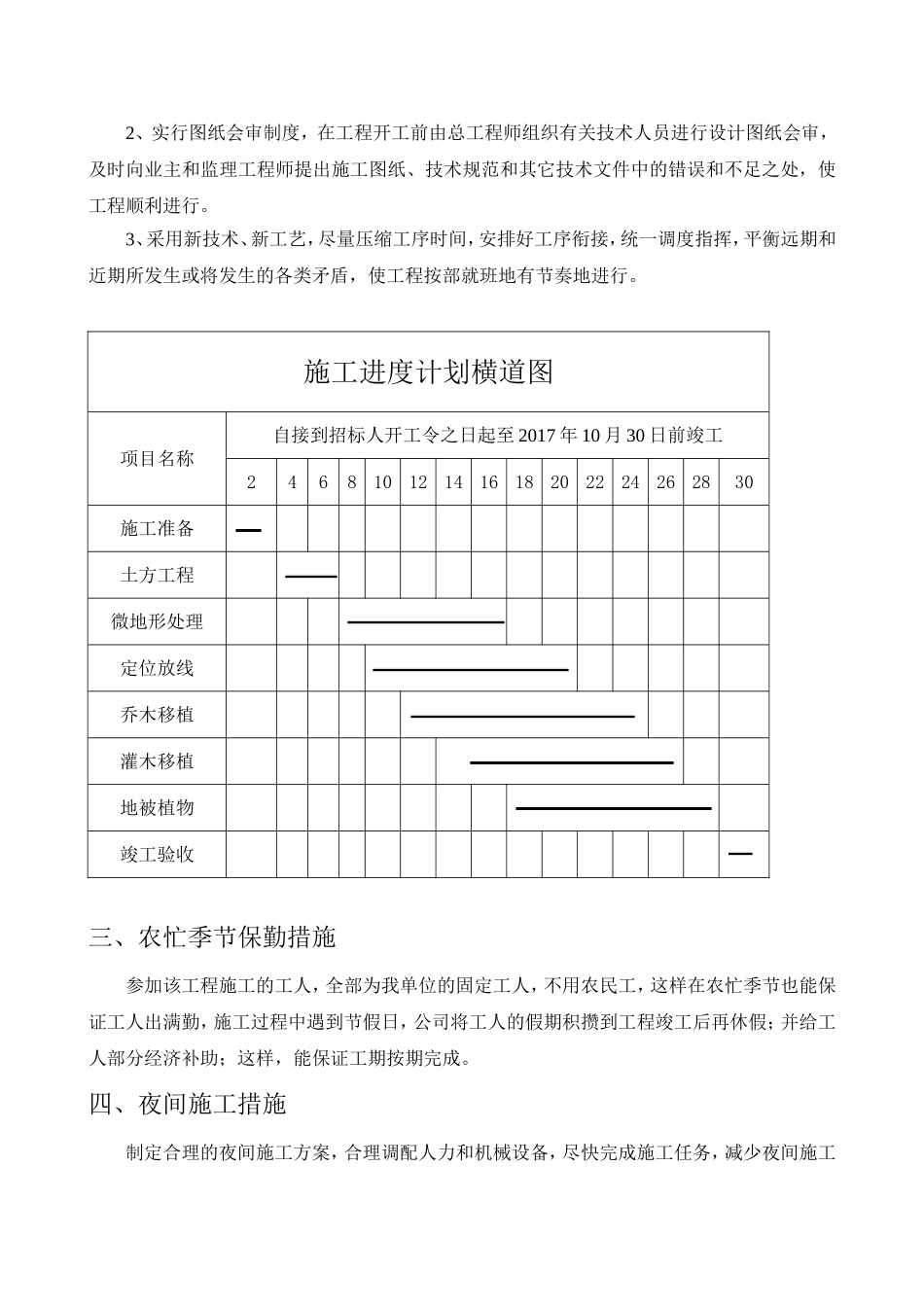

一、施工总进度计划及单位工程进度根据本工程特点及工程数量,结合我公司的人力资源,机械设备的投入以及以往修建类似工程的经验,总工期:自接到招标人开工令之日起至2017年10月30日前竣工
二、施工进度计划保证措施(一)、强化进度计划的管理1、制定周密详细的施工进度计划,抓住关键工序,对影响到总工期的工序和作业环节给予人力和物力的充分保证,确保总进度计划的顺利完成
2、成立由项目经理为主,工程部门、作业班组负责人组成的生产指挥调度室,加强施工现场的协调和领导
3、对生产要素认真进行优化组合,动态管理
灵活机动地对人员、设备、物质进行调度安排,及时组织施工所需的人员、物质进场,保障后勤供应,满足施工需要
保证施工连续作业,顺利完成施工任务
4、采用新技术、新工艺,尽量压缩工序时间,安排好工序衔接,统一调度指挥,平衡远期、近期所发生或将发生的各类矛盾,使工程按部就班地有节奏进行,安排其它临时措施(如三班制等),确保工期
5、建立工程施工日记,逐日详细记录工程进度、质量、设计、修改等问题,以及施工过程中必须记录的有关问题
(二)、从资源上保证工期1、本工程施工所需机械、设备、技术人员、劳动力、材料、资金等资源应予优先保证
成立一个施工经验丰富、组织管理能力强,结构形式合理的项目领导班子,配备一批优秀的技术骨干,生产骨干和性能卓越、状况良好的施工机械,组成一个高素质、高效率的施工队伍
2、“工欲善其事,必先利其器”
施工机械做到统筹安排、统一调配、合理作用
尽可能组织机械化流水作业,利用施工机械高效生产力,做好施工机械的维修、保养工作,施工现场设置修理场,保证施工机械的正常运转
对重要的、常用的机械和机具应留有富余备用设备
3、制定严格的材料供应计划,根据现场的施工进度情况保证材料的及时供应,杜绝停工材料情况的出现以免耽误工期
(三)、从技术上保证工期1、项目总工程师全面负责施工技术管
