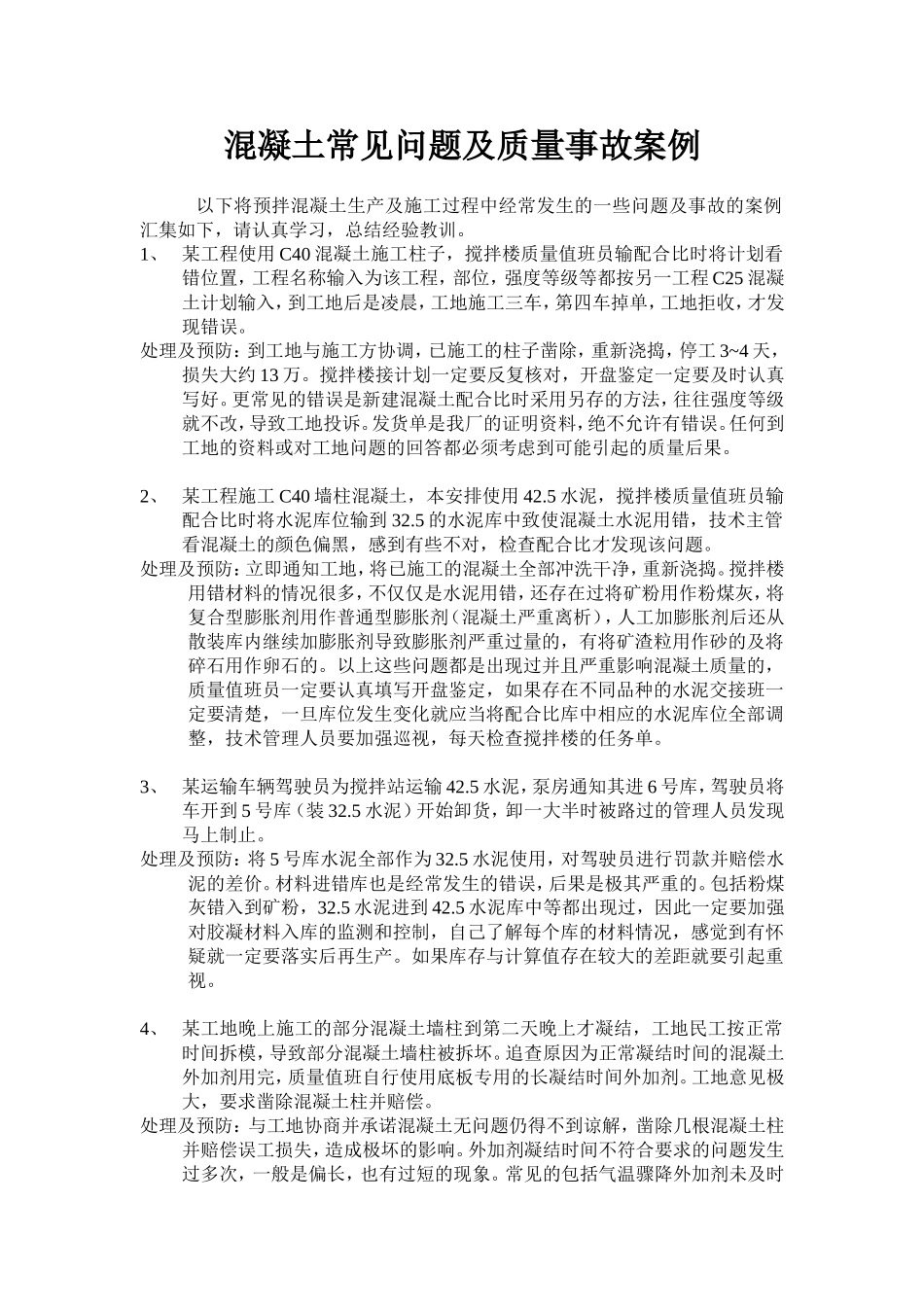

混凝土常见问题及质量事故案例以下将预拌混凝土生产及施工过程中经常发生的一些问题及事故的案例汇集如下,请认真学习,总结经验教训
1、某工程使用C40混凝土施工柱子,搅拌楼质量值班员输配合比时将计划看错位置,工程名称输入为该工程,部位,强度等级等都按另一工程C25混凝土计划输入,到工地后是凌晨,工地施工三车,第四车掉单,工地拒收,才发现错误
处理及预防:到工地与施工方协调,已施工的柱子凿除,重新浇捣,停工3~4天,损失大约13万
搅拌楼接计划一定要反复核对,开盘鉴定一定要及时认真写好

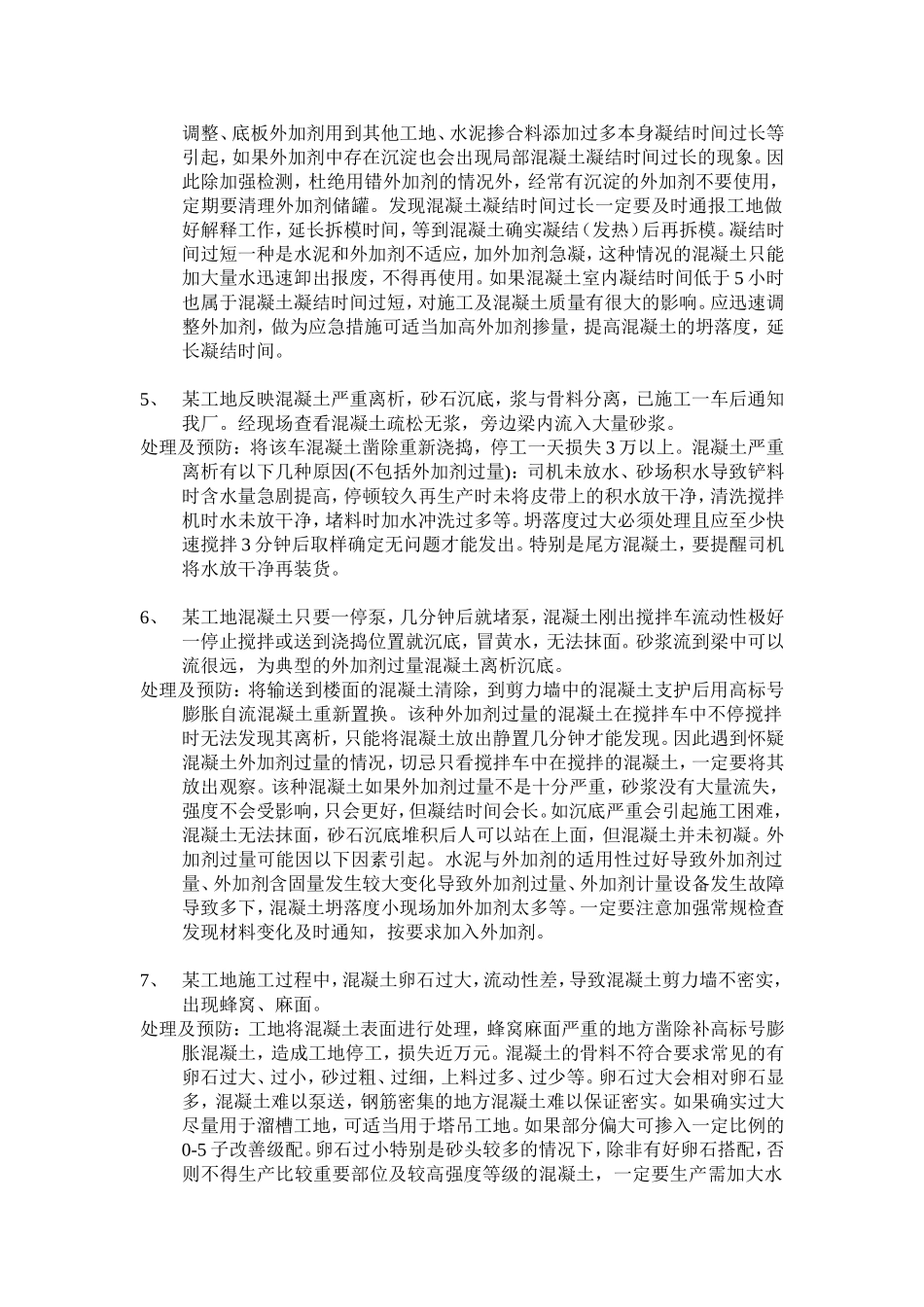

更常见的错误是新建混凝土配合比时采用另存的方法,往往强度等级就不改,导致工地投诉
发货单是我厂的证明资料,绝不允许有错误
任何到工地的资料或对工地问题的回答都必须考虑到可能引起的质量后果

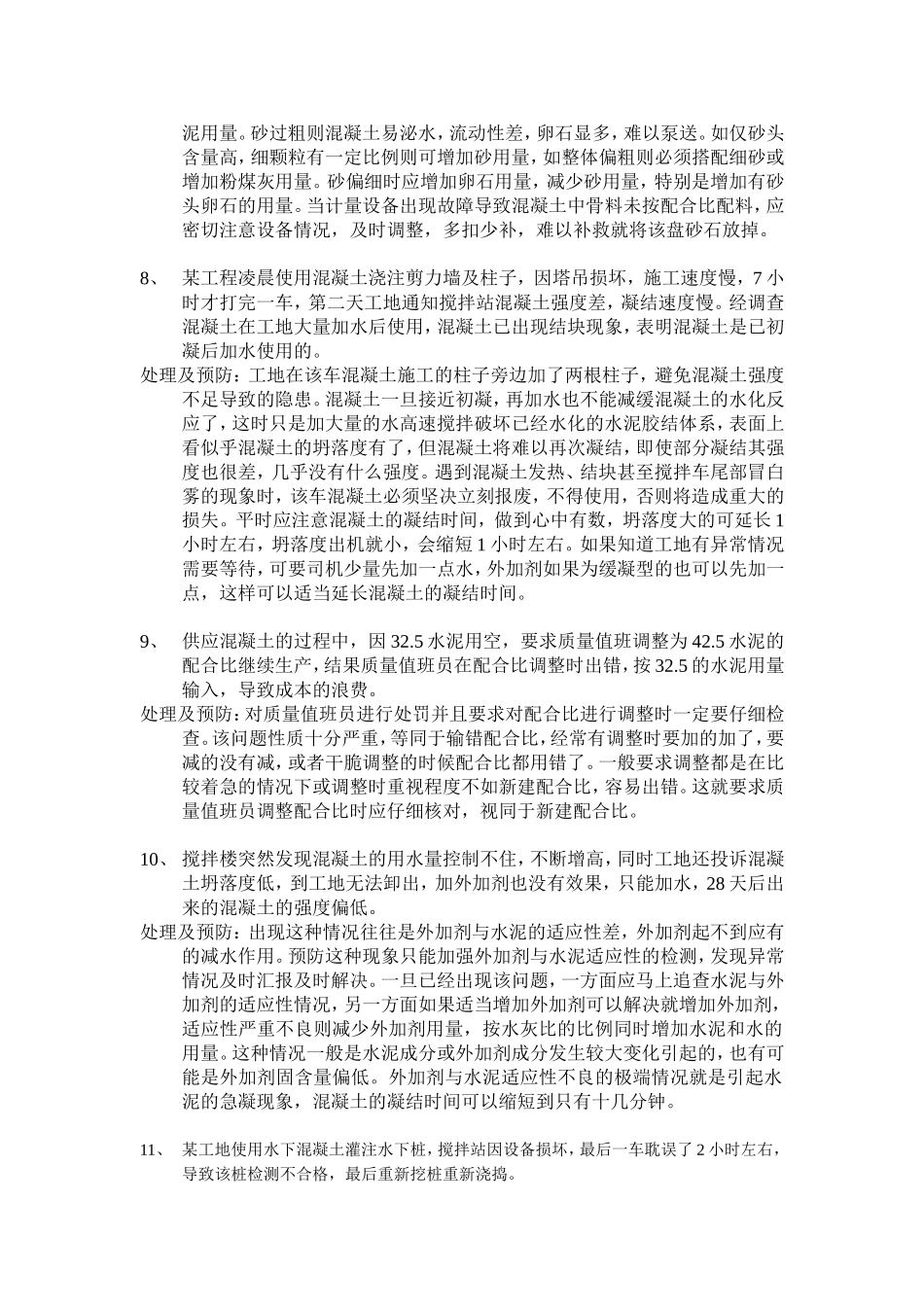

2、某工程施工C40墙柱混凝土,本安排使用42
5水泥,搅拌楼质量值班员输配合比时将水泥库位输到32
5的水泥库中致使混凝土水泥用错,技术主管看混凝土的颜色偏黑,感到有些不对,检查配合比才发现该问题
处理及预防:立即通知工地,将已施工的混凝土全部冲洗干净,重新浇捣
搅拌楼用错材料的情况很多,不仅仅是水泥用错,还存在过将矿粉用作粉煤灰,将复合型膨胀剂用作普通型膨胀剂(混凝土严重离析),人工加膨胀剂后还从散装库内继续加膨胀剂导致膨胀剂严重过量的,有将矿渣粒用作砂的及将碎石用作卵石的
以上这些问题都是出现过并且严重影响混凝土质量的,质量值班员一定要认真填写开盘鉴定,如果存在不同品种的水泥交接班一定要清楚,一旦库位发生变化就应当将配合比库中相应的水泥库位全部调整,技术管理人员要加强巡视,每天检查搅拌楼的任务单
3、某运输车辆驾驶员为搅拌站运输42
5水泥,泵房通知其进6号库,驾驶员将车开到5号库(装32
5水泥)开始卸货,卸一大半时被路过的管理人员发现马上制止
处理及预防:将5号库水泥全部作为32
5水泥使用,对驾驶员进
