试运投产管理办法二○一二年二月二十一日一、总则(一)试运投产是一项系统的连续的和存在一定危险的工作,为加强中石油辽河油田海城后英燃气有限公司(以下简称公司)各类试运投产工作的管理,使投产工作确实做到合理有序,确保安全、平稳的实施试运投产工作,使之符合所需质量安全环保要求,特制订本办法
(二)本办法适用于公司所属单位的各类试运投产管理

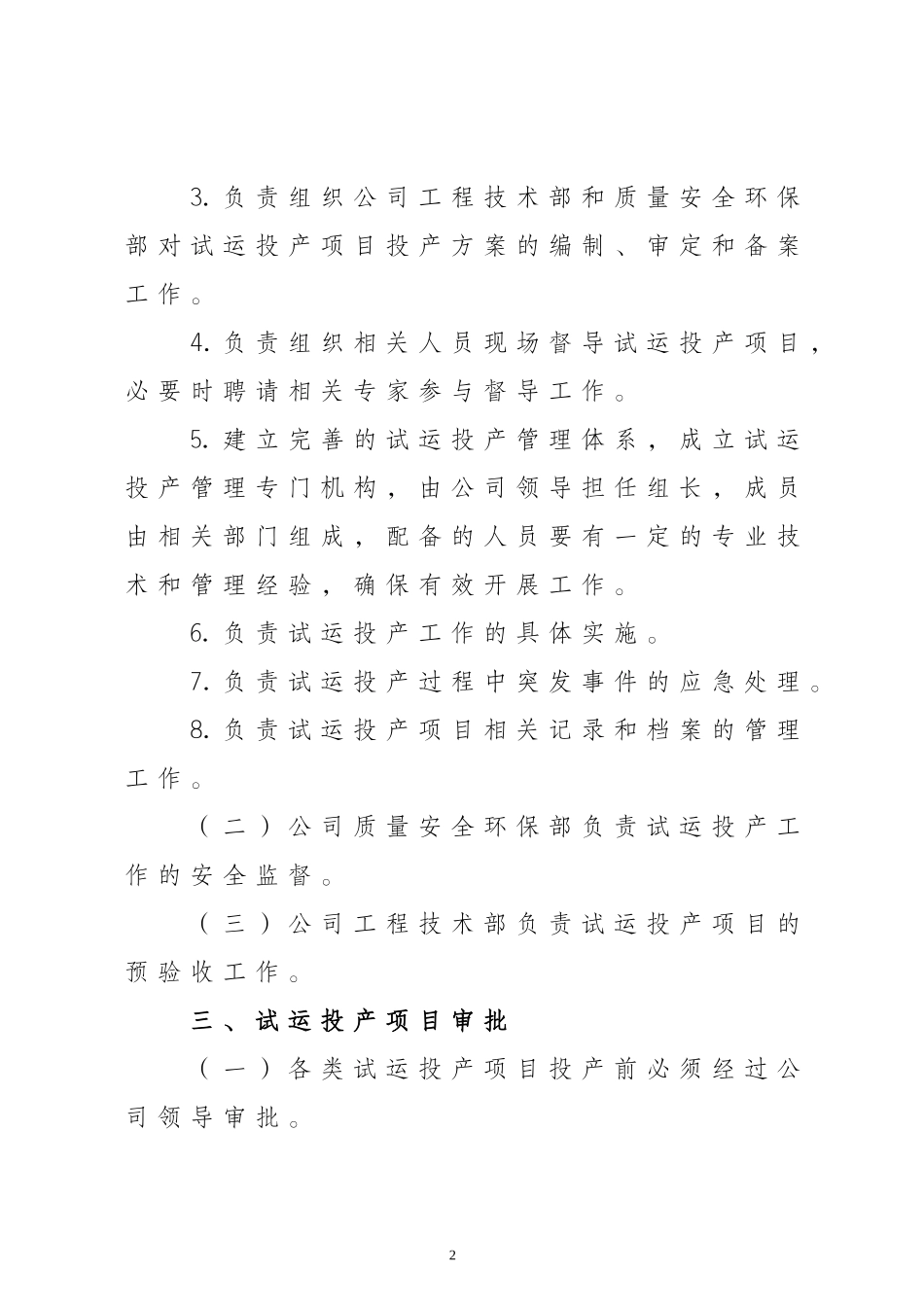

二、职责(一)公司生产运行部是试运投产工作归口管理部门,主要职责是:1
负责贯彻执行国家、行业及上级主管部门有关试运投产工作管理的法规、政策和规定
组织制定公司试运投产工作管理规章制度、管理规定并监督和检查执行情况
负责组织公司工程技术部和质量安全环保部对试运投产项目投产方案的编制、审定和备案工作
负责组织相关人员现场督导试运投产项目,必要时聘请相关专家参与督导工作
建立完善的试运投产管理体系,成立试运投产管理专门机构,由公司领导担任组长,成员由相关部门组成,配备的人员要有一定的专业技术和管理经验,确保有效开展工作
负责试运投产工作的具体实施
负责试运投产过程中突发事件的应急处理
负责试运投产项目相关记录和档案的管理工作
(二)公司质量安全环保部负责试运投产工作的安全监督
(三)公司工程技术部负责试运投产项目的预验收工作
三、试运投产项目审批(一)各类试运投产项目投产前必须经过公司领导审批
2(二)各类试运投产项目在投产前必须编制投产方案并经过领导审批
(三)各类试运投产项目在投产过程中必须严格按照审批后的投产方案执行
四、试运投产置换方法(一)应划分出场站、管网、调压撬等置换区间,各部分可单独置换,也可不同部分联合置换
(二)确定场站、管网、调压撬分别采用何种置换方式投产,一般有间接置换和直接置换两种方式,可选定一中,也可两种都用
(三)间接置换时惰性气体宜采用氮气

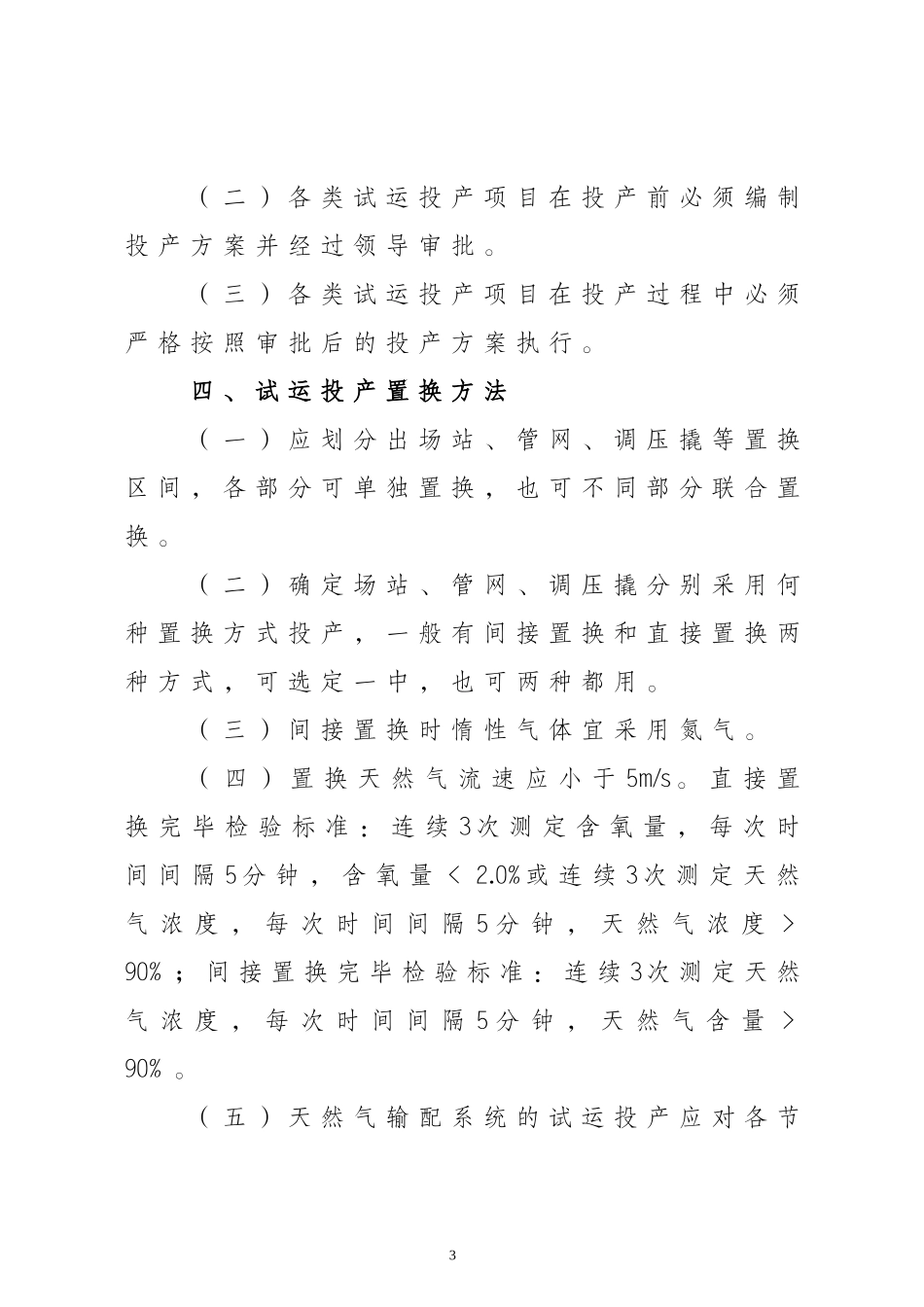

(四)置换天然气流速应小于5m/s
