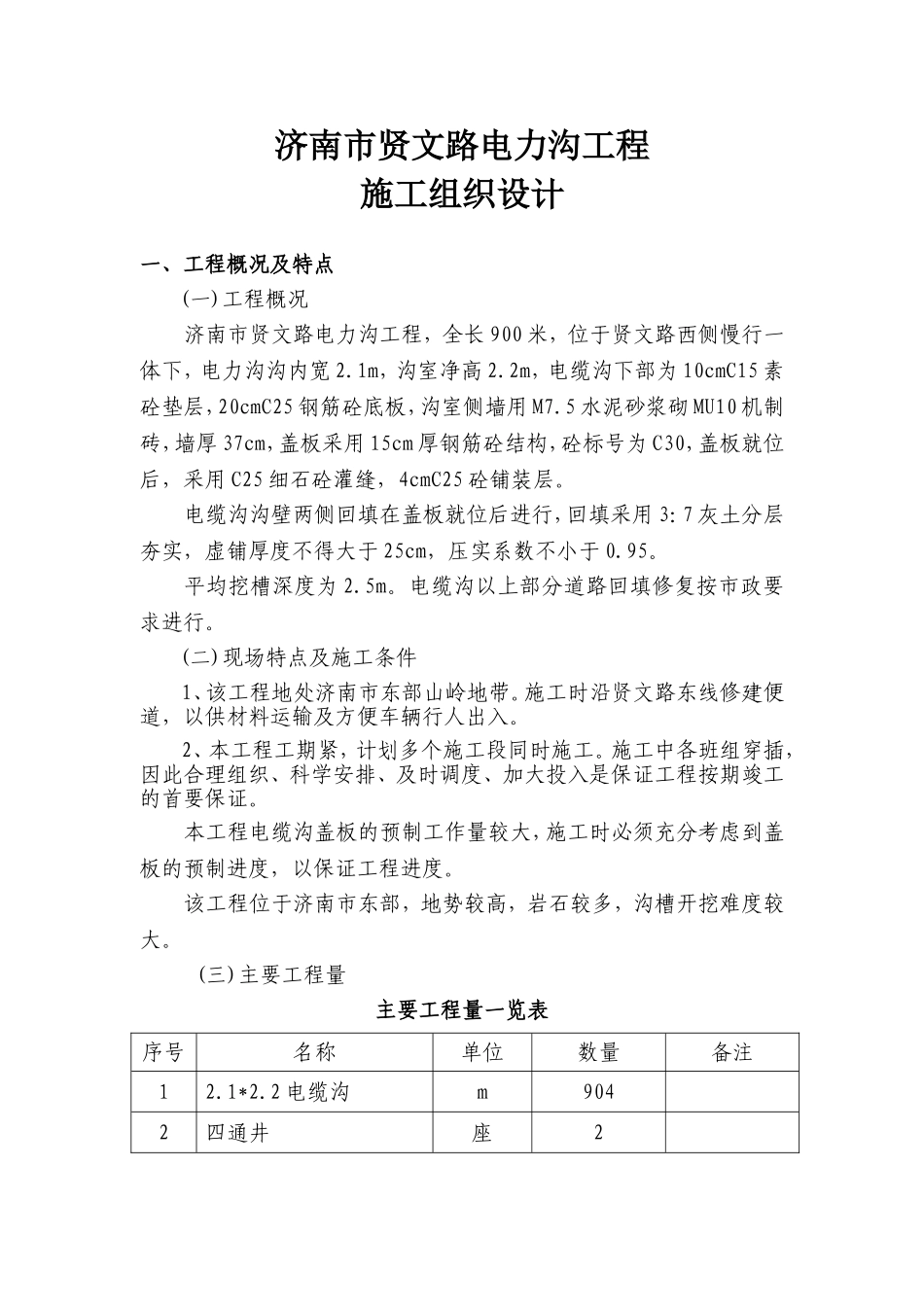

济南市贤文路电力沟工程施工组织设计一、工程概况及特点(一)工程概况济南市贤文路电力沟工程,全长900米,位于贤文路西侧慢行一体下,电力沟沟内宽2
1m,沟室净高2
2m,电缆沟下部为10cmC15素砼垫层,20cmC25钢筋砼底板,沟室侧墙用M7
5水泥砂浆砌MU10机制砖,墙厚37cm,盖板采用15cm厚钢筋砼结构,砼标号为C30,盖板就位后,采用C25细石砼灌缝,4cmC25砼铺装层
电缆沟沟壁两侧回填在盖板就位后进行,回填采用3:7灰土分层夯实,虚铺厚度不得大于25cm,压实系数不小于0
平均挖槽深度为2
电缆沟以上部分道路回填修复按市政要求进行
(二)现场特点及施工条件1、该工程地处济南市东部山岭地带
施工时沿贤文路东线修建便道,以供材料运输及方便车辆行人出入
2、本工程工期紧,计划多个施工段同时施工
施工中各班组穿插,因此合理组织、科学安排、及时调度、加大投入是保证工程按期竣工的首要保证
本工程电缆沟盖板的预制工作量较大,施工时必须充分考虑到盖板的预制进度,以保证工程进度
该工程位于济南市东部,地势较高,岩石较多,沟槽开挖难度较大

(三)主要工程量主要工程量一览表序号名称单位数量备注12
2电缆沟m9042四通井座23三通井座24人孔检查井座185过度井座26施放井座27盖板块1062二、施工部署(一)施工前的准备工作1、解决好“三通一平”工作,其中水源及电源与现场周围单位协商解决
2、进行测量控制放线
3、进行机械设备的调配工作
4、选择劳务施工队伍
5、做好材料的计划及进场工作
6、调查好地下管线情况
7、落实好临时设施

(二)施工组织安排1、管理组织安排由于本工期短、任务重,因此本工程成立一个管理、技术力量雄厚的项目部,并由分公司分管副经理负责,项目部设有技术、质检、测量、施工、材料、后勤等专职员,并严密组织,精心施工,确保工程质量及工期
