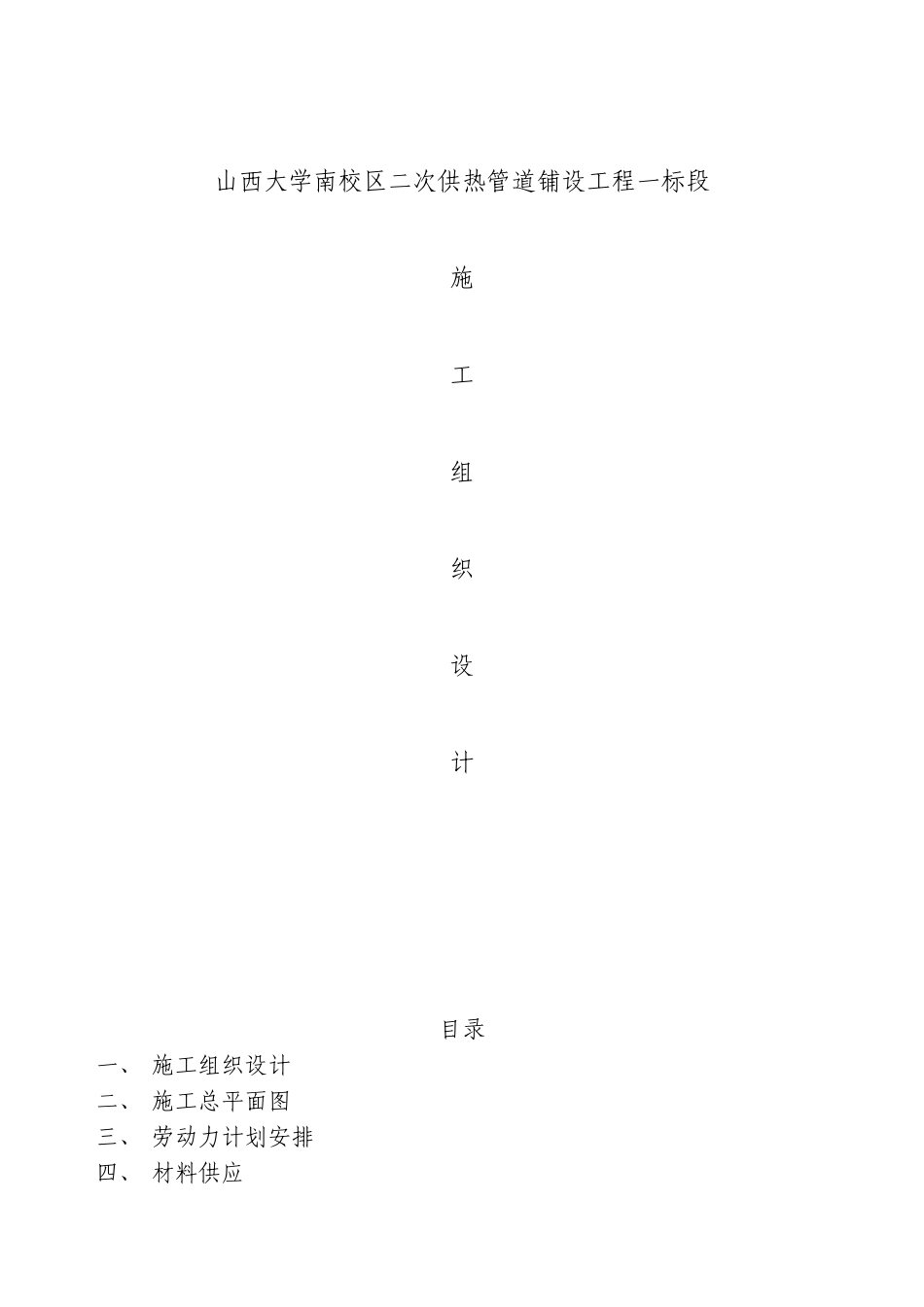

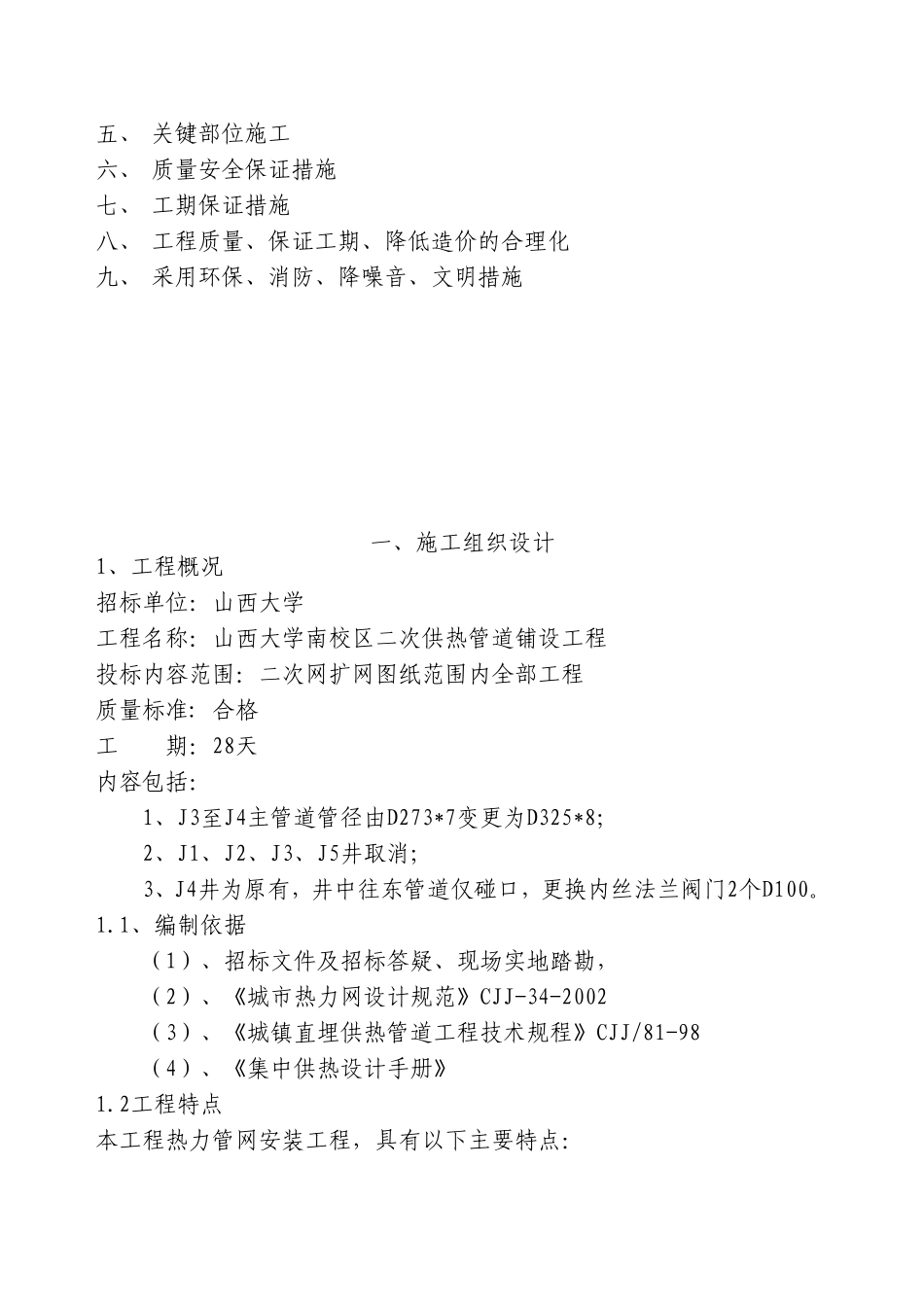

山西大学南校区二次供热管道铺设工程一标段施工组织设计目录一、施工组织设计二、施工总平面图三、劳动力计划安排四、材料供应五、关键部位施工六、质量安全保证措施七、工期保证措施八、工程质量、保证工期、降低造价的合理化九、采用环保、消防、降噪音、文明措施一、施工组织设计1、工程概况招标单位:山西大学工程名称:山西大学南校区二次供热管道铺设工程投标内容范围:二次网扩网图纸范围内全部工程质量标准:合格工期:28天内容包括:1、J3至J4主管道管径由D273*7变更为D325*8;2、J1、J2、J3、J5井取消;3、J4井为原有,井中往东管道仅碰口,更换内丝法兰阀门2个D100
1、编制依据(1)、招标文件及招标答疑、现场实地踏勘,(2)、《城市热力网设计规范》CJJ-34-2002(3)、《城镇直埋供热管道工程技术规程》CJJ/81-98(4)、《集中供热设计手册》1

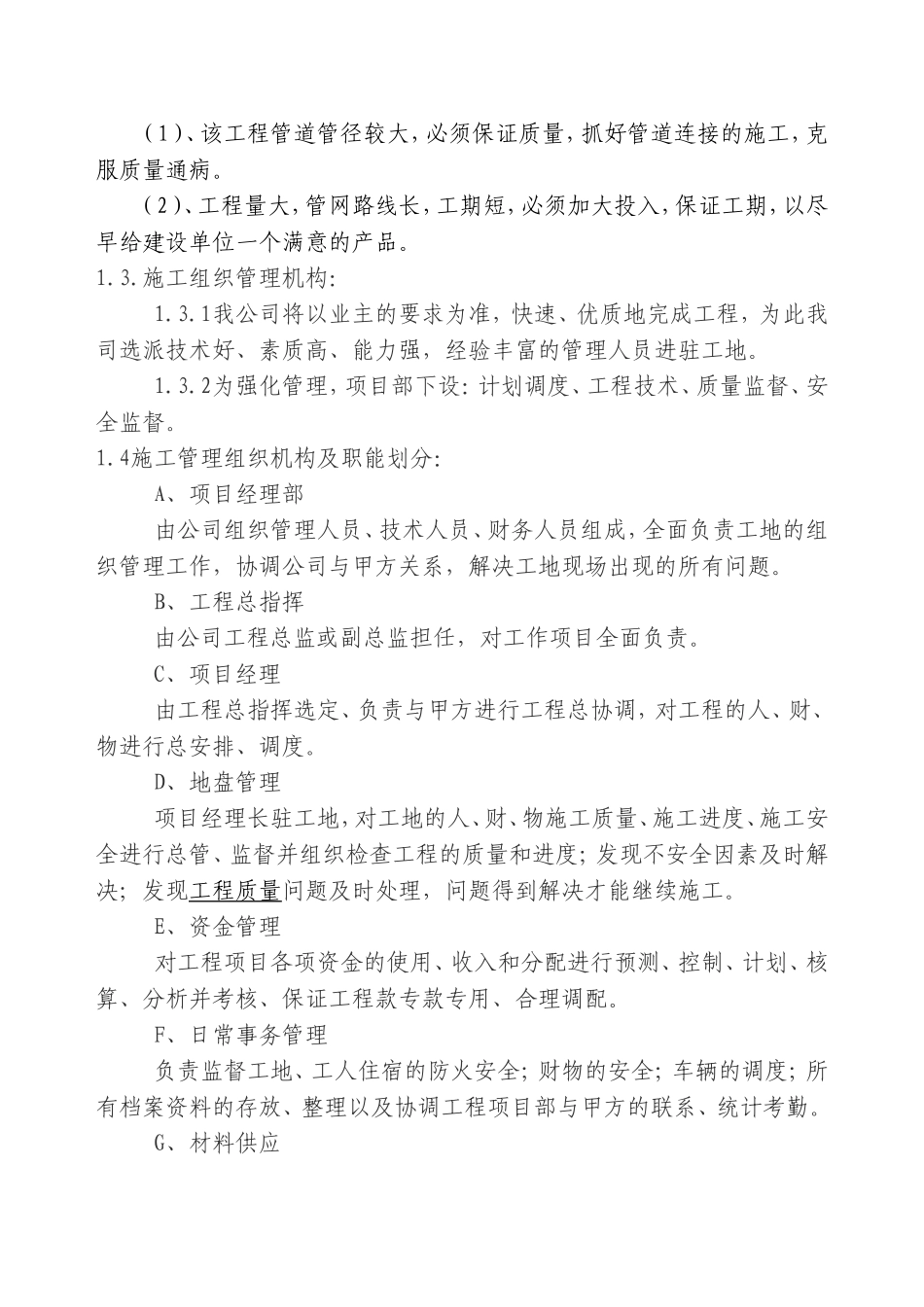

2工程特点本工程热力管网安装工程,具有以下主要特点:(1)、该工程管道管径较大,必须保证质量,抓好管道连接的施工,克服质量通病
(2)、工程量大,管网路线长,工期短,必须加大投入,保证工期,以尽早给建设单位一个满意的产品
施工组织管理机构:1
1我公司将以业主的要求为准,快速、优质地完成工程,为此我司选派技术好、素质高、能力强,经验丰富的管理人员进驻工地
2为强化管理,项目部下设:计划调度、工程技术、质量监督、安全监督
4施工管理组织机构及职能划分:A、项目经理部由公司组织管理人员、技术人员、财务人员组成,全面负责工地的组织管理工作,协调公司与甲方关系,解决工地现场出现的所有问题
B、工程总指挥由公司工程总监或副总监担任,对工作项目全面负责
C、项目经理由工程总指挥选定、负责与甲方进行工程总协调,对工程的人、财、物进行总安排、调度
D、地盘管理项目经理长驻工地,对工地的人、财、物施工质量、施
