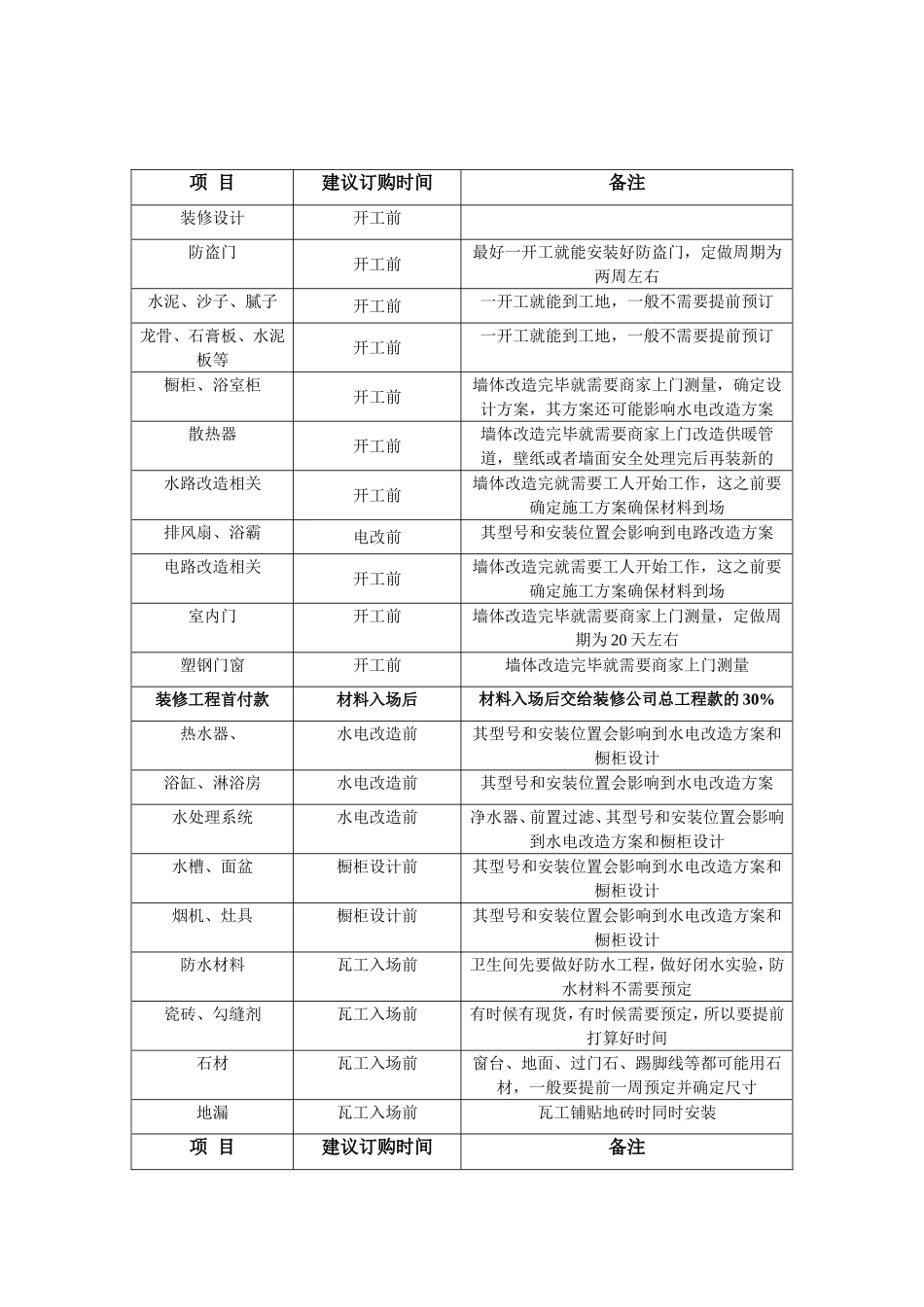

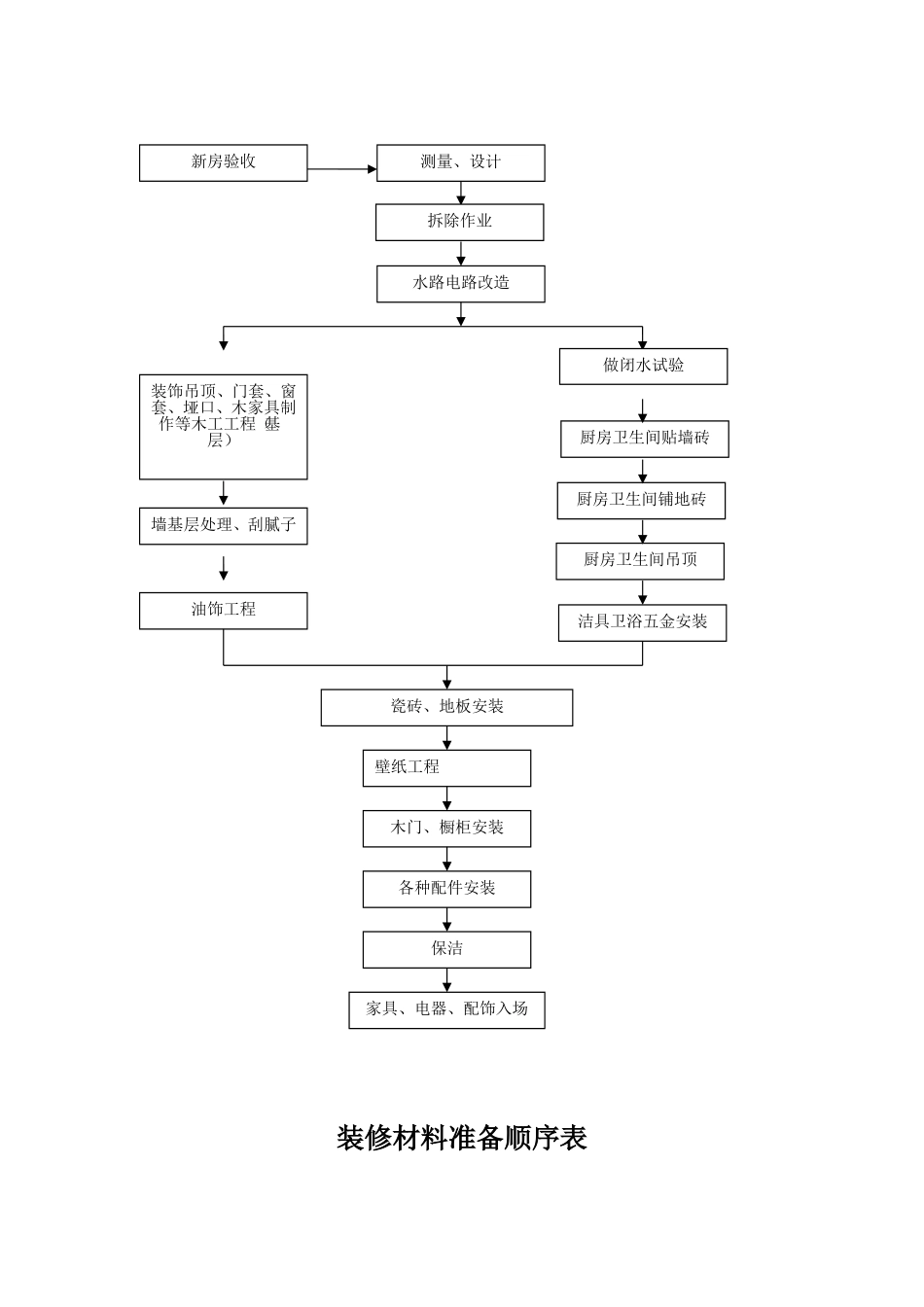

家庭装修流程表装修材料准备顺序表新房验收测量、设计拆除作业水路电路改造厨房卫生间贴墙砖墙基层处理、刮腻子油饰工程装饰吊顶、门套、窗套、垭口、木家具制作等木工工程(基层)厨房卫生间吊顶厨房卫生间铺地砖洁具卫浴五金安装瓷砖、地板安装家具、电器、配饰入场木门、橱柜安装保洁壁纸工程各种配件安装做闭水试验项目建议订购时间备注装修设计开工前防盗门开工前最好一开工就能安装好防盗门,定做周期为两周左右水泥、沙子、腻子开工前一开工就能到工地,一般不需要提前预订龙骨、石膏板、水泥板等开工前一开工就能到工地,一般不需要提前预订橱柜、浴室柜开工前墙体改造完毕就需要商家上门测量,确定设计方案,其方案还可能影响水电改造方案散热器开工前墙体改造完毕就需要商家上门改造供暖管道,壁纸或者墙面安全处理完后再装新的水路改造相关开工前墙体改造完就需要工人开始工作,这之前要确定施工方案确保材料到场排风扇、浴霸电改前其型号和安装位置会影响到电路改造方案电路改造相关开工前墙体改造完就需要工人开始工作,这之前要确定施工方案确保材料到场室内门开工前墙体改造完毕就需要商家上门测量,定做周期为20天左右塑钢门窗开工前墙体改造完毕就需要商家上门测量装修工程首付款材料入场后材料入场后交给装修公司总工程款的30%热水器、水电改造前其型号和安装位置会影响到水电改造方案和橱柜设计浴缸、淋浴房水电改造前其型号和安装位置会影响到水电改造方案水处理系统水电改造前净水器、前置过滤、其型号和安装位置会影响到水电改造方案和橱柜设计水槽、面盆橱柜设计前其型号和安装位置会影响到水电改造方案和橱柜设计烟机、灶具橱柜设计前其型号和安装位置会影响到水电改造方案和橱柜设计防水材料瓦工入场前卫生间先要做好防水工程,做好闭水实验,防水材料不需要预定瓷砖、勾缝剂瓦工入场前有时候有现货,有时候需要预定,所以要提前打算好时间石材瓦工入场前窗台、地面、过门石、踢脚线等都可能用石材,一般要提前一周预定并确定尺寸地漏瓦工入场前瓦工铺贴地砖时同时安装项目建议订购时间备注装修工程中期款瓦工结束后瓦工结束,验收合格后交给装修公司总工程款的30%吊顶材料瓦工开始瓦工铺贴完瓷砖三天左右就可以吊顶,一般吊顶需要提前三四天确定尺寸预定乳胶漆油工入场前墙体基层处理完就可以刷乳胶漆,一般到建材超市可直接购买油漆油工入场前不需要提前预订衣帽间木工入场前一般在装修基本完成后安装,但需要1-2周生产周期大芯板等板材木工入场前不需要提前预订地板较脏的工程完成后最好要提前一周左右订货,以防挑选的花色缺货,安装前两三天预约壁纸地板安装后期货需要提前一个月左右,现货提前一周订货,铺装前两三天预约门锁、门吸、合页等基本完工后不需要提前预定玻璃胶、胶枪开始全面安装前很多五金洁具安装时需要打玻璃胶密封水龙头、厨卫五金件开始全面安装前一般款式不需要提前预定镜子等开始全面安装前如果定做,需要提前3天左右预定马桶等开始全面安装前一般款式不需要提前预定灯具开始全面安装前一般款式不需要提前预定开关面板开始全面安装前一般款式不需要提前预定装修工程后期款完工后完工验收合格后付装修公司总工程款的30%升降晾衣架基本完工后一般款式无需提前预定保洁完工需要提前2天预约好窗帘完工前保洁后就可以安装窗帘了,需要一周左右订货周期装修工程尾款保洁、清场后最后10%工程款可在保洁后支付,也可和装修公司商量,一年后支付,作为保证金家具完工前保洁后即可送货装修材料采购明细表类别名称品牌型号数量单价总价水/燃气/电路改造水路改造燃气管路电路改造电视/音响管线电话网路布线瓷砖/地板类厨房墙砖8013.5腰砖花砖地砖55卫生间墙砖腰砖花砖地砖阳台墙砖地砖客厅地砖实木地板复合地板壁纸涂料类壁纸卧室客厅涂料类别名称品牌型号数量单价总价油漆清漆混漆卫浴洁具浴缸座便器面盆浴室柜淋浴房花洒浴缸龙头面盆龙头门窗厨房门卫生间门卧室门防盗门塑钢窗橱柜类橱柜五金配件厨卫电器类燃气灶油烟机热水器浴霸类别名称品牌型号数量单价总价换气扇消毒柜小厨宝吊顶类金属吊顶石膏板吊顶电器配件类插座开关辅料/五金配件...
