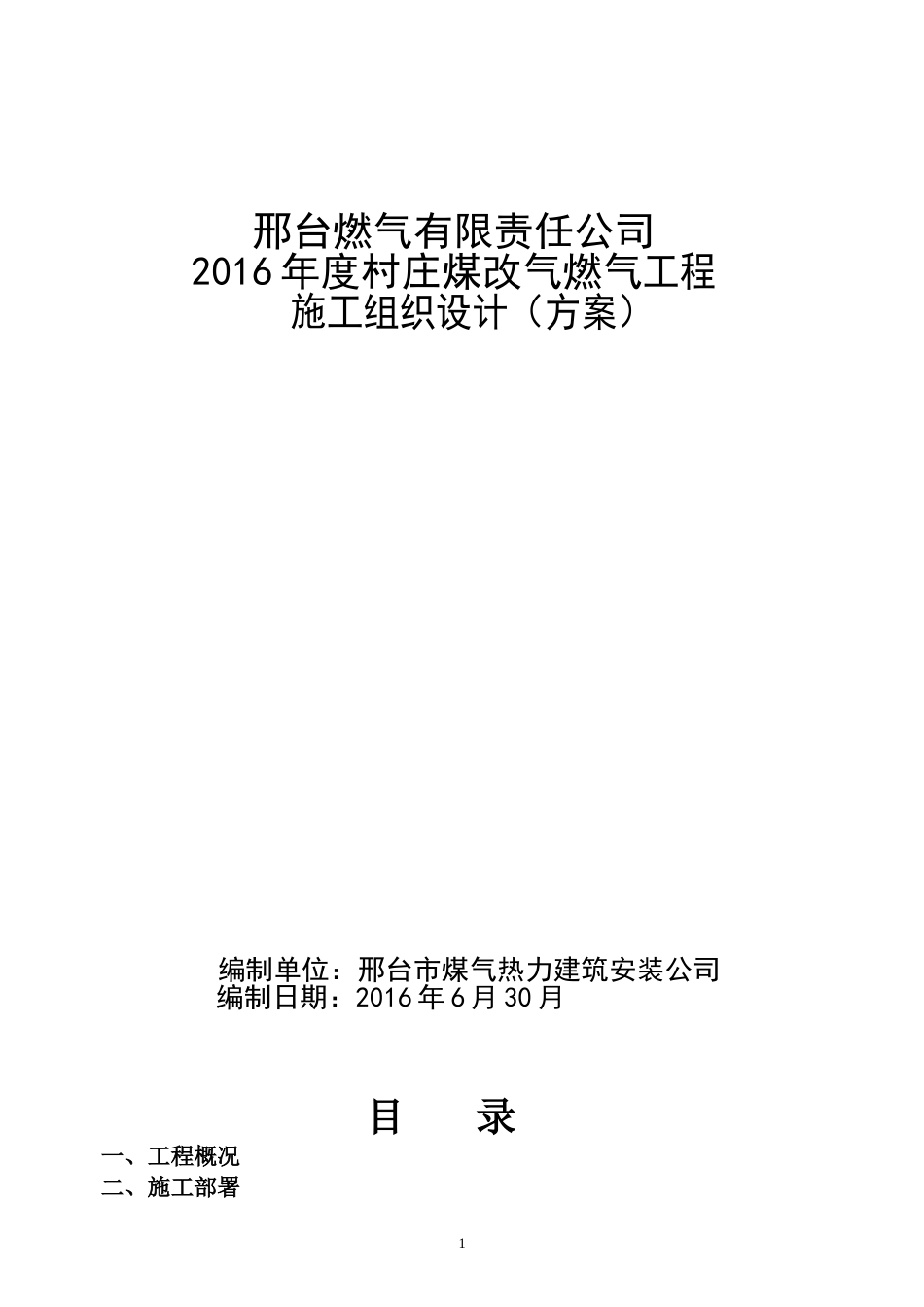

邢台燃气有限责任公司2016年度村庄煤改气燃气工程施工组织设计(方案)编制单位:邢台市煤气热力建筑安装公司编制日期:2016年6月30月目录一、工程概况二、施工部署1三、施工依据和技术组织措施四、施工进度计划及保证措施五、施工组织及劳动力计划六、主要施工机械配备七、技术标准及要求八、工程质量保证措施及质量控制九、施工安全保证措施十、文明施工措施十一、扬尘治理、降低噪音措施十二、施工现场应急预案十三、竣工资料整理移交十四、服务承诺附图:1、工程临街施工挡板、支架图2、管道沟槽和工作坑支护图3、燃气工程质量控制流程图4、施工组织机构网络图5、公司安全质保体系图6、工程项目实现过程图附录:一、拟投入本项目的主要施工设备表二、拟配备本项目的试验和检测仪器设备表三、劳动力计划表四、焊接作业指导书五、聚乙烯(PE)管道系统电熔焊接操作步骤六、聚乙烯(PE)管道系统热熔对接焊接操作步骤七、非开挖顶向钻施工方案八、管道分段吹扫、交压施工方案一、工程概况:本工程为邢台燃气有限责任公司2016年度村庄煤改气燃气工程,工程建设地点位于邢台市
工程内容为经营范围内的村庄煤改气的市政、工商和居民用户管道安装工程
年度工程建设计划内容:发展村庄燃气民用户约3万余户(以上工程为年度预计量,如有浮2动以实际工程量为准)
工程项目分布在邢台市行政区域内
工程建设时间根据我公司市场发展和计划安排确定
居民用户管道安装总量,由不同的单项工程组成,其为参考工程量,实际工程量根据市场发展和建设计划安排
施工承包方式:包工包辅料、主材甲供
工程工期:单项工程工期在施工单项合同中具体约定
工程质量:符合国家验收规范合格工程标准
村庄燃气工程,中压管道进村采用PE管,分片设置小型调压器
DN50及以上管道采用无缝钢管,DN50以下低压管道采用热镀锌钢管,表前表后管采用丝扣连接方式,其它采用焊接连接方式
分支管敷设完毕后再
