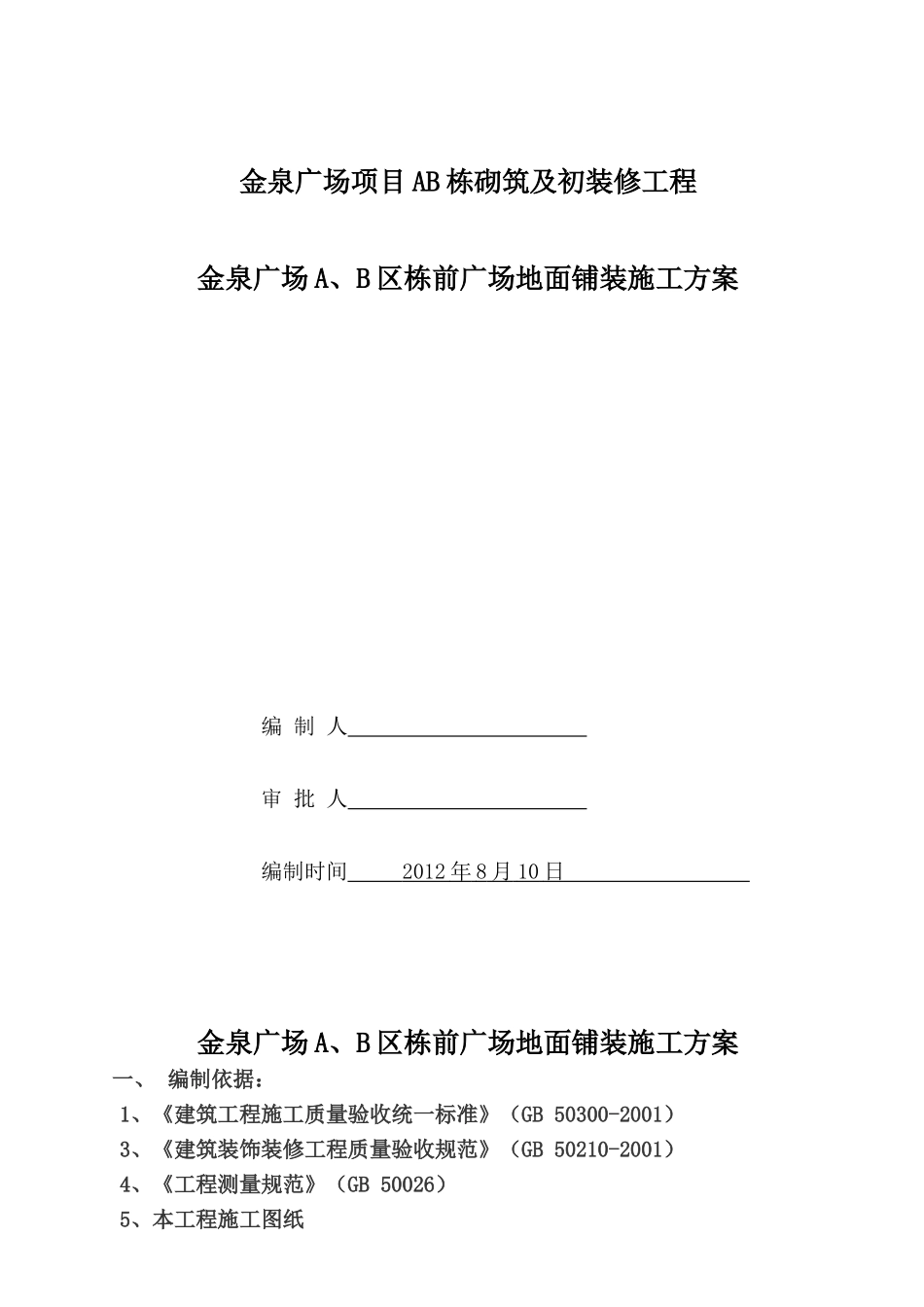

金泉广场项目AB栋砌筑及初装修工程金泉广场A、B区栋前广场地面铺装施工方案编制人审批人编制时间2012年8月10日金泉广场A、B区栋前广场地面铺装施工方案一、编制依据:1、《建筑工程施工质量验收统一标准》(GB50300-2001)3、《建筑装饰装修工程质量验收规范》(GB50210-2001)4、《工程测量规范》(GB50026)5、本工程施工图纸6、本工程施工组织设计二、工程概况﹙1﹚、工程名称:金泉广场A、B区栋前广场地面铺装﹙2﹚、工程业主:北京政泉置业有限公司;﹙3﹚、监理单位:北京津京建设工程监理公司;﹙4﹚、施工单位:江苏鲁人建设发展有限公司;﹙5﹚、设计单位:北京九合正中建筑设计事务所;﹙6﹚、地理位置:北京市朝阳区大屯路301-317号;﹙7﹚、金泉广场A、B区栋前广场地面铺装面积:92521平方米:﹙8﹚、工程特点:A、B栋首层―四层为商业用房,A栋地下一层为商场,B栋地下一层为超市,A、B栋地下二、三层为汽车库

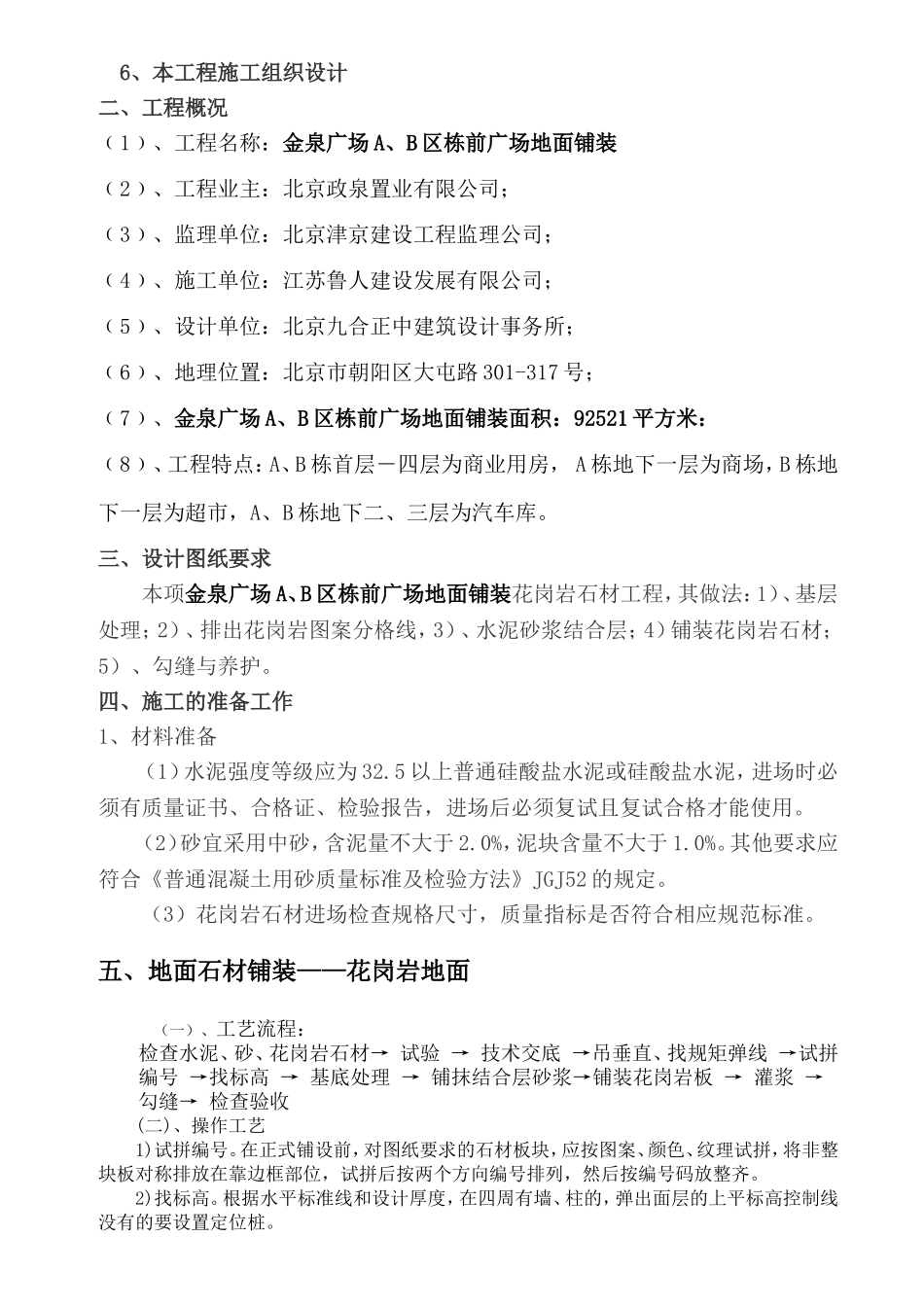

三、设计图纸要求本项金泉广场A、B区栋前广场地面铺装花岗岩石材工程,其做法:1)、基层处理;2)、排出花岗岩图案分格线,3)、水泥砂浆结合层;4)铺装花岗岩石材;5)、勾缝与养护

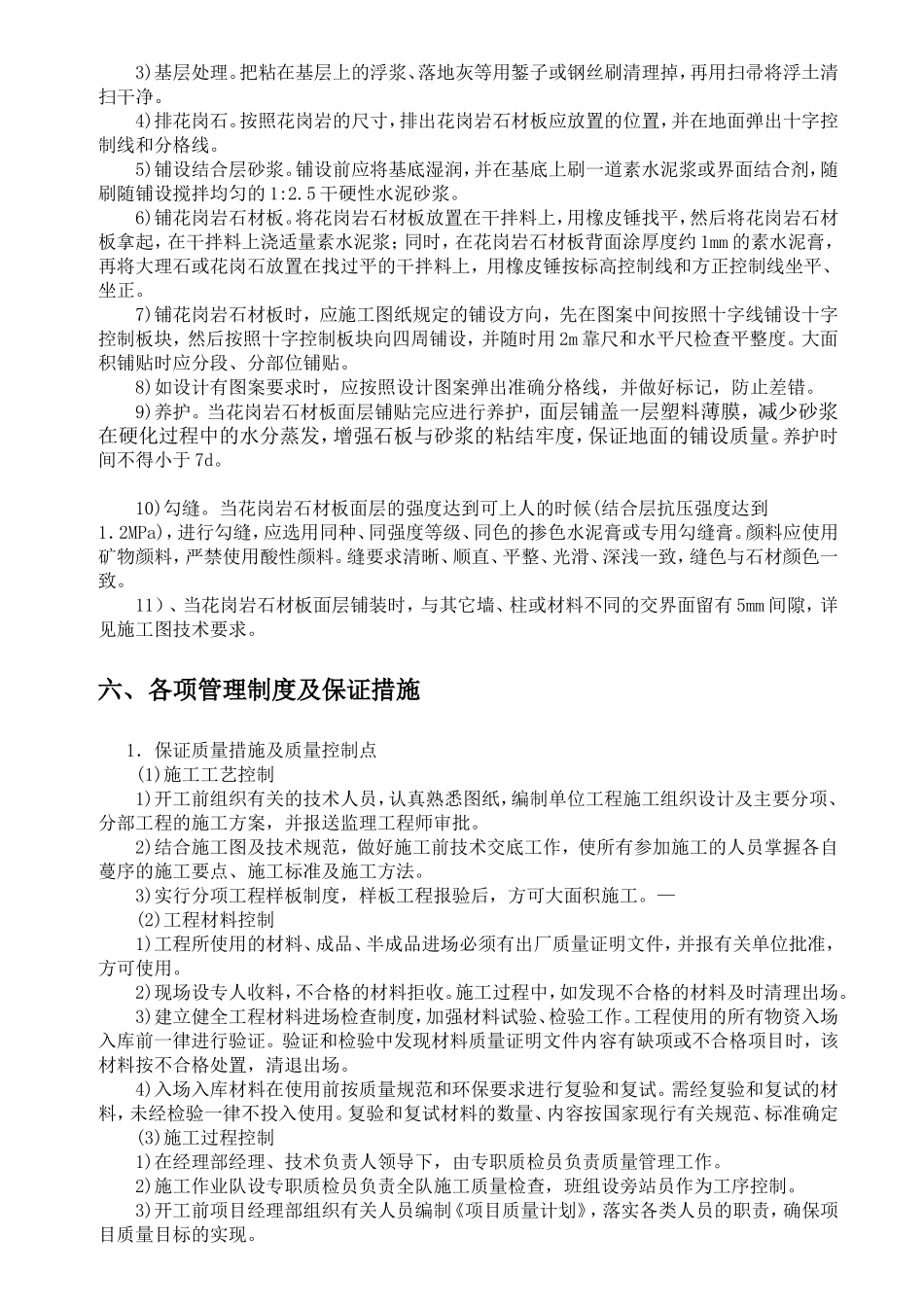

四、施工的准备工作1、材料准备(1)水泥强度等级应为32
5以上普通硅酸盐水泥或硅酸盐水泥,进场时必须有质量证书、合格证、检验报告,进场后必须复试且复试合格才能使用
(2)砂宜采用中砂,含泥量不大于2
0%,泥块含量不大于1
其他要求应符合《普通混凝土用砂质量标准及检验方法》JGJ52的规定
(3)花岗岩石材进场检查规格尺寸,质量指标是否符合相应规范标准
五、地面石材铺装——花岗岩地面(一)、工艺流程:检查水泥、砂、花岗岩石材→试验→技术交底→吊垂直、找规矩弹线→试拼编号→找标高→基底处理→铺抹结合层砂浆→铺装花岗岩板→灌浆→勾缝→检查验收(二)、操作工艺1)试
