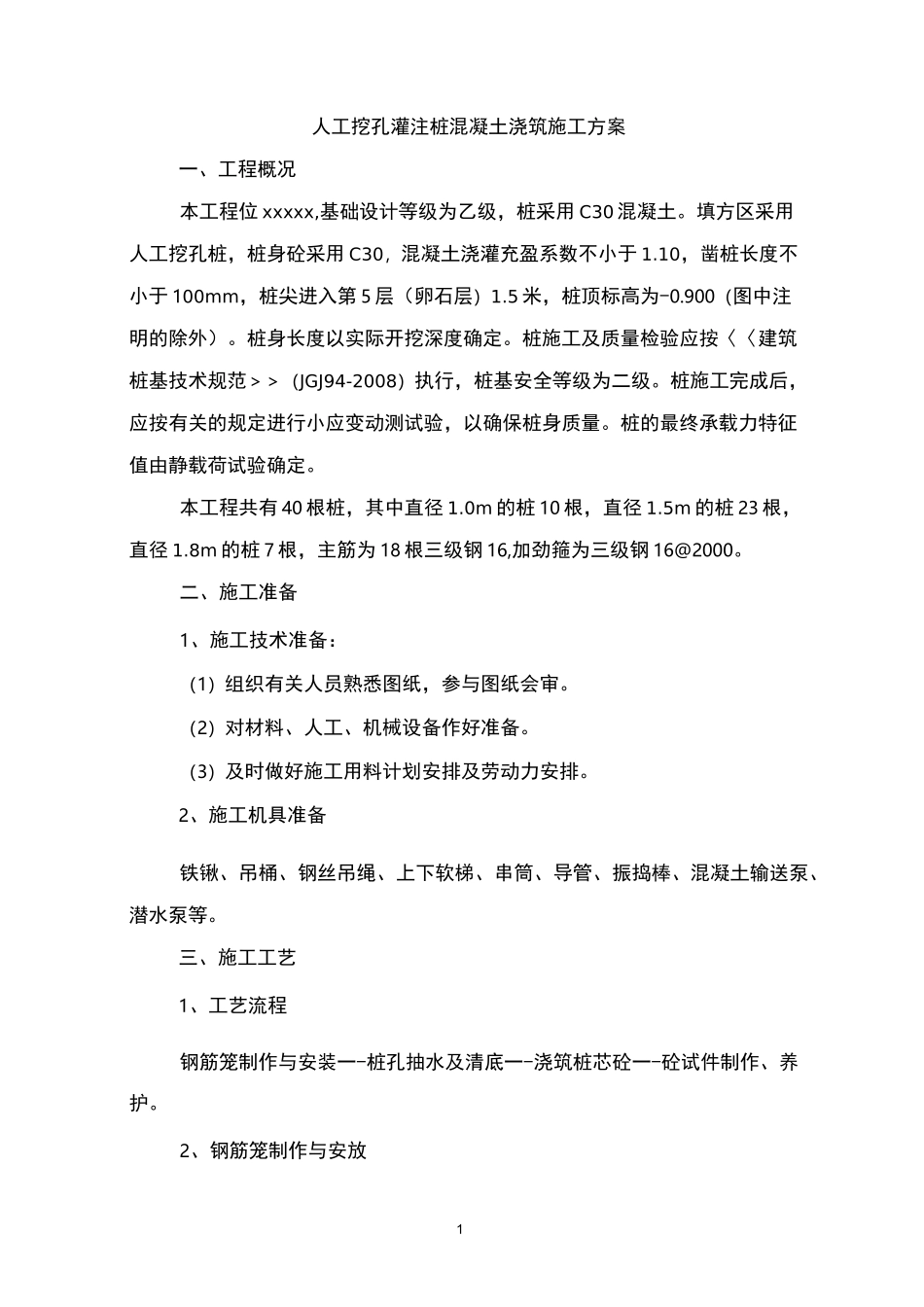

1人工挖孔灌注桩混凝土浇筑施工方案一、工程概况本工程位xxxxx,基础设计等级为乙级,桩采用C30混凝土
填方区采用人工挖孔桩,桩身砼采用C30,混凝土浇灌充盈系数不小于1
10,凿桩长度不小于100mm,桩尖进入第5层(卵石层)1
5米,桩顶标高为-0
900(图中注明的除外)
桩身长度以实际开挖深度确定
桩施工及质量检验应按〈〈建筑桩基技术规范>>(JGJ94-2008)执行,桩基安全等级为二级
桩施工完成后,应按有关的规定进行小应变动测试验,以确保桩身质量
桩的最终承载力特征值由静载荷试验确定
本工程共有40根桩,其中直径1
0m的桩10根,直径1
5m的桩23根,直径1
8m的桩7根,主筋为18根三级钢16,加劲箍为三级钢16@2000
二、施工准备1、施工技术准备:(1)组织有关人员熟悉图纸,参与图纸会审
(2)对材料、人工、机械设备作好准备
(3)及时做好施工用料计划安排及劳动力安排
2、施工机具准备铁锹、吊桶、钢丝吊绳、上下软梯、串筒、导管、振捣棒、混凝土输送泵、潜水泵等
三、施工工艺1、工艺流程钢筋笼制作与安装一-桩孔抽水及清底一-浇筑桩芯砼一-砼试件制作、养护

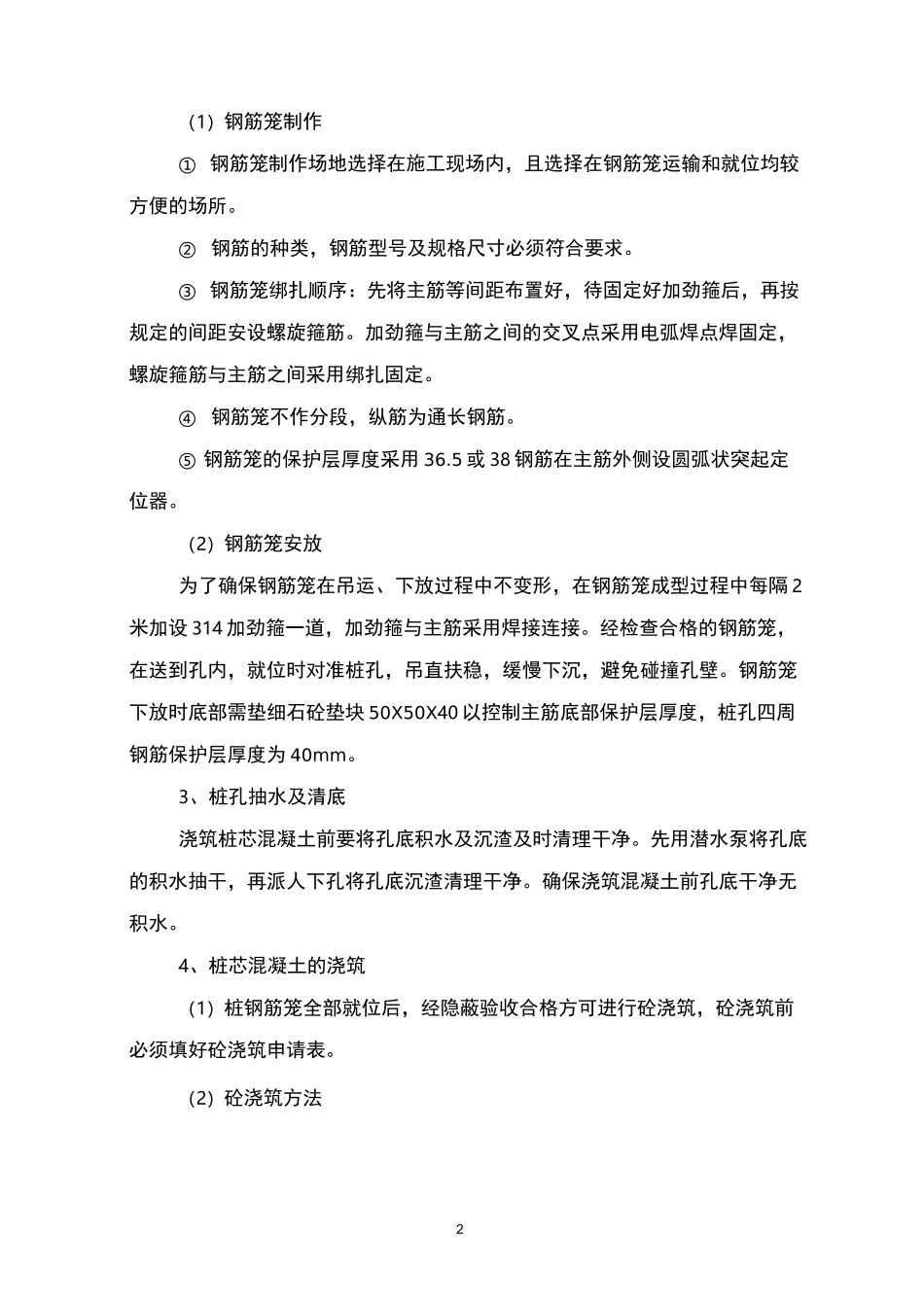

2、钢筋笼制作与安放2(1)钢筋笼制作①钢筋笼制作场地选择在施工现场内,且选择在钢筋笼运输和就位均较方便的场所
②钢筋的种类,钢筋型号及规格尺寸必须符合要求
③钢筋笼绑扎顺序:先将主筋等间距布置好,待固定好加劲箍后,再按规定的间距安设螺旋箍筋
加劲箍与主筋之间的交叉点采用电弧焊点焊固定,螺旋箍筋与主筋之间采用绑扎固定
④钢筋笼不作分段,纵筋为通长钢筋
⑤钢筋笼的保护层厚度采用36
5或38钢筋在主筋外侧设圆弧状突起定位器
(2)钢筋笼安放为了确保钢筋笼在吊运、下放过程中不变形,在钢筋笼成型过程中每隔2米加设314加劲箍一道,加劲箍与主筋采用焊接连接
经检查合格的钢筋笼,在送到孔内,就位时对准桩孔,吊
