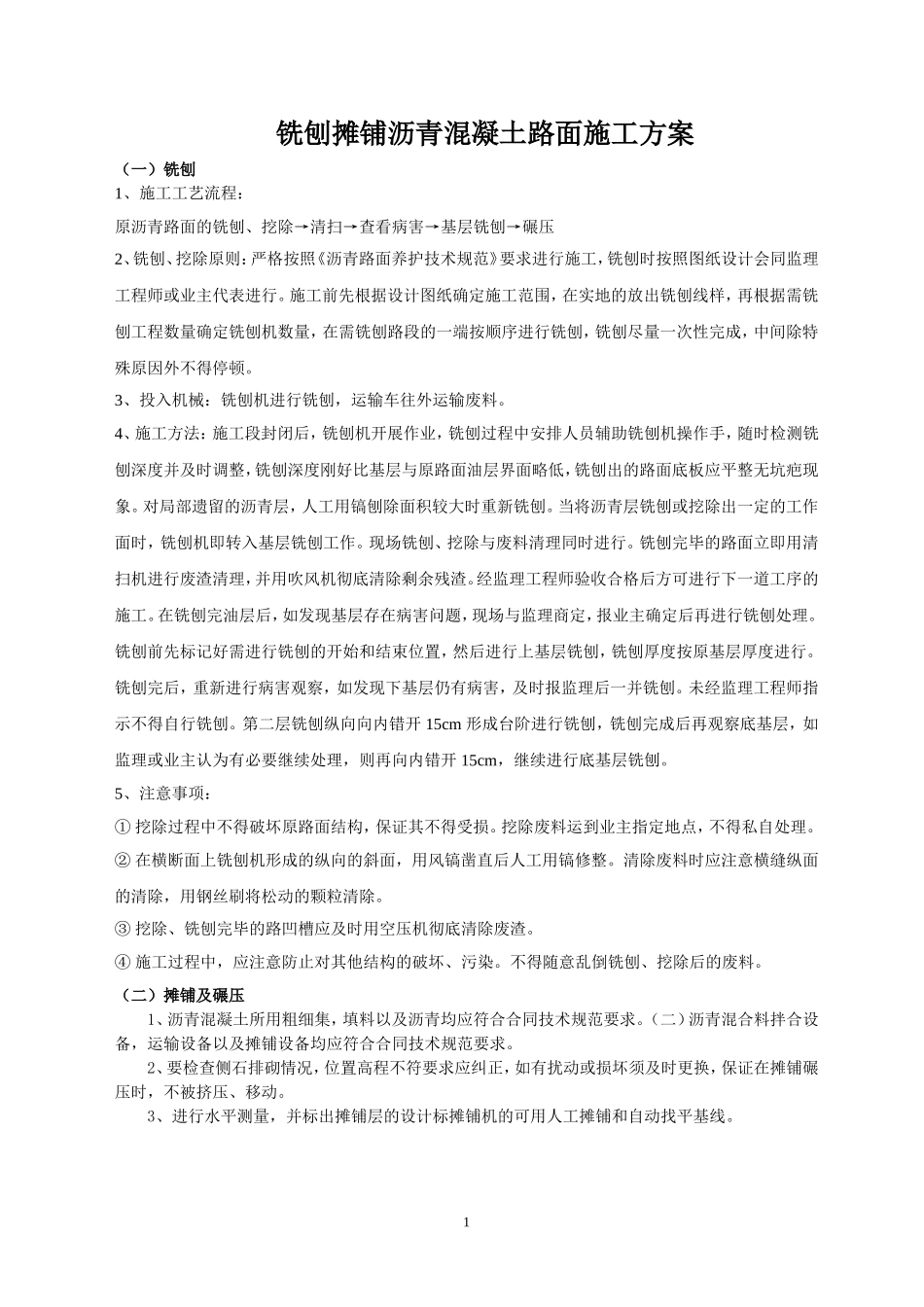

铣刨摊铺沥青混凝土路面施工方案(一)铣刨1、施工工艺流程:原沥青路面的铣刨、挖除→清扫→查看病害→基层铣刨→碾压2、铣刨、挖除原则:严格按照《沥青路面养护技术规范》要求进行施工,铣刨时按照图纸设计会同监理工程师或业主代表进行
施工前先根据设计图纸确定施工范围,在实地的放出铣刨线样,再根据需铣刨工程数量确定铣刨机数量,在需铣刨路段的一端按顺序进行铣刨,铣刨尽量一次性完成,中间除特殊原因外不得停顿
3、投入机械:铣刨机进行铣刨,运输车往外运输废料
4、施工方法:施工段封闭后,铣刨机开展作业,铣刨过程中安排人员辅助铣刨机操作手,随时检测铣刨深度并及时调整,铣刨深度刚好比基层与原路面油层界面略低,铣刨出的路面底板应平整无坑疤现象
对局部遗留的沥青层,人工用镐刨除面积较大时重新铣刨
当将沥青层铣刨或挖除出一定的工作面时,铣刨机即转入基层铣刨工作
现场铣刨、挖除与废料清理同时进行
铣刨完毕的路面立即用清扫机进行废渣清理,并用吹风机彻底清除剩余残渣
经监理工程师验收合格后方可进行下一道工序的施工
在铣刨完油层后,如发现基层存在病害问题,现场与监理商定,报业主确定后再进行铣刨处理
铣刨前先标记好需进行铣刨的开始和结束位置,然后进行上基层铣刨,铣刨厚度按原基层厚度进行
铣刨完后,重新进行病害观察,如发现下基层仍有病害,及时报监理后一并铣刨
未经监理工程师指示不得自行铣刨
第二层铣刨纵向向内错开15cm形成台阶进行铣刨,铣刨完成后再观察底基层,如监理或业主认为有必要继续处理,则再向内错开15cm,继续进行底基层铣刨
5、注意事项:①挖除过程中不得破坏原路面结构,保证其不得受损
挖除废料运到业主指定地点,不得私自处理
②在横断面上铣刨机形成的纵向的斜面,用风镐凿直后人工用镐修整
清除废料时应注意横缝纵面的清除,用钢丝刷将松动的颗粒清除
③挖除、铣刨完毕的路凹槽应及时用空压机彻底清除废渣
