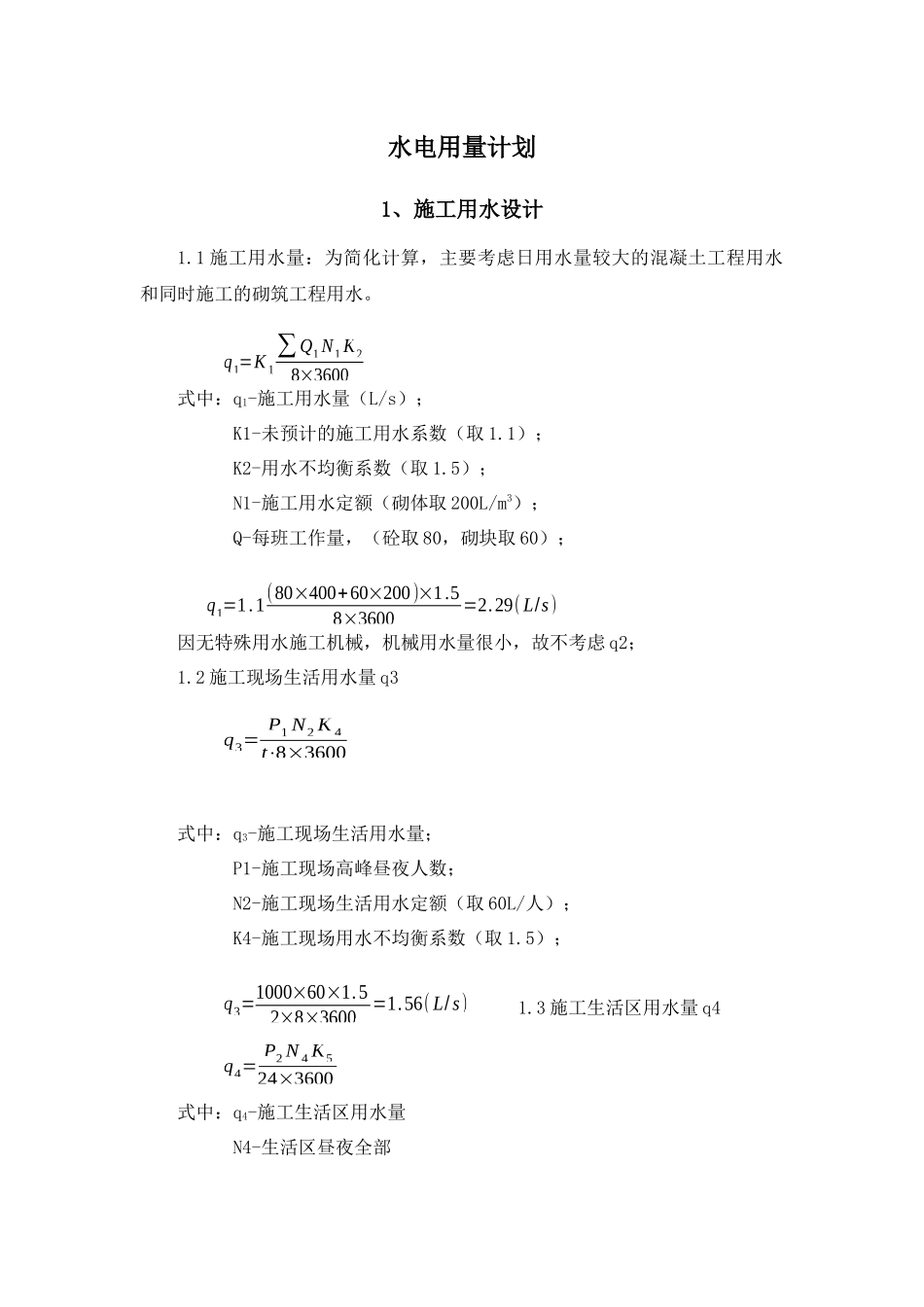

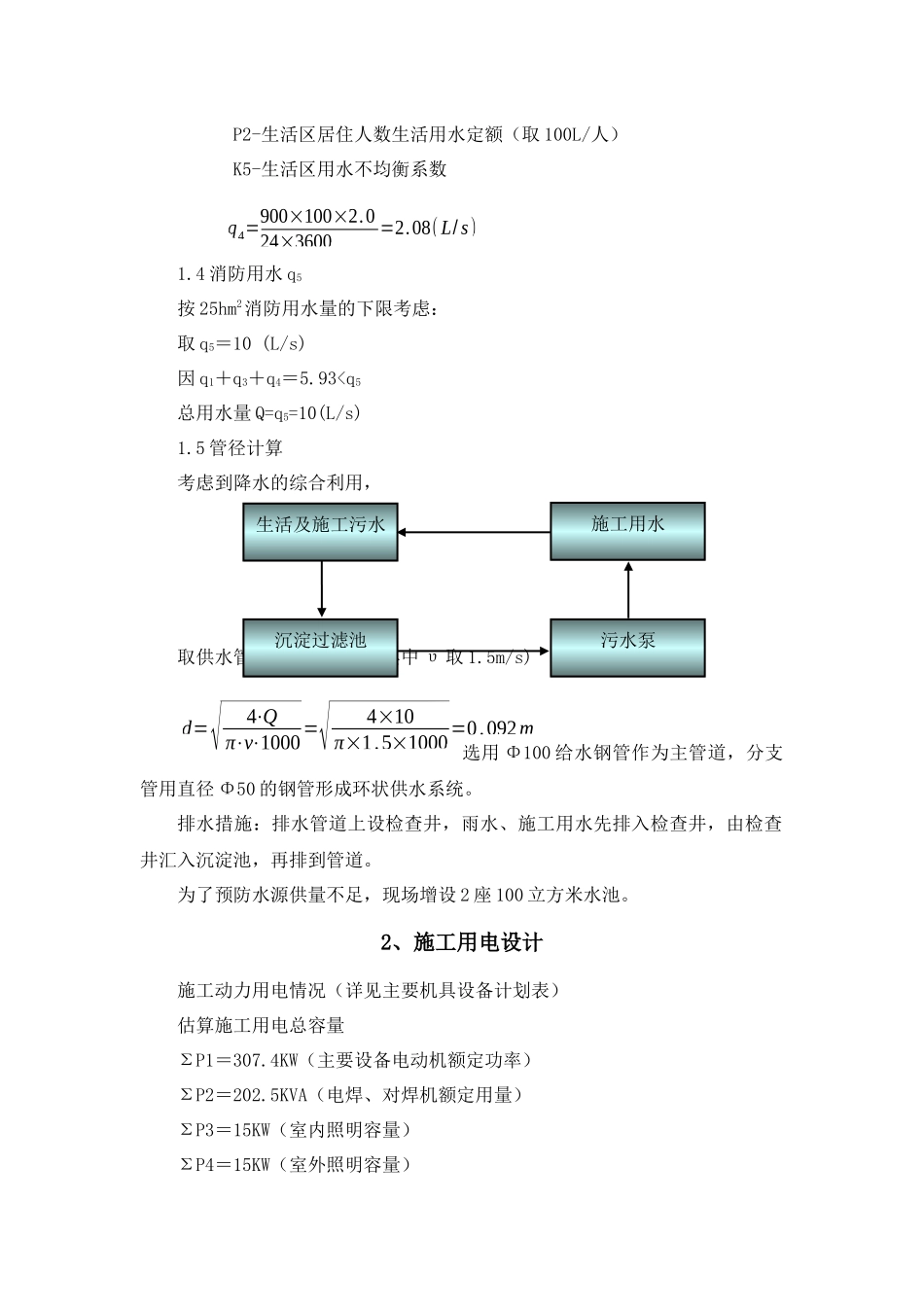

水电用量计划1、施工用水设计1.1施工用水量:为简化计算,主要考虑日用水量较大的混凝土工程用水和同时施工的砌筑工程用水。式中:q1-施工用水量(L/s);K1-未预计的施工用水系数(取1.1);K2-用水不均衡系数(取1.5);N1-施工用水定额(砌体取200L/m3);Q-每班工作量,(砼取80,砌块取60);因无特殊用水施工机械,机械用水量很小,故不考虑q2;1.2施工现场生活用水量q3式中:q3-施工现场生活用水量;P1-施工现场高峰昼夜人数;N2-施工现场生活用水定额(取60L/人);K4-施工现场用水不均衡系数(取1.5);1.3施工生活区用水量q4式中:q4-施工生活区用水量N4-生活区昼夜全部q1=K1∑Q1N1K28×3600q1=1.1(80×400+60×200)×1.58×3600=2.29(L/s)q3=P1N2K4t⋅8×3600q3=1000×60×1.52×8×3600=1.56(L/s)q4=P2N4K524×3600P2-生活区居住人数生活用水定额(取100L/人)K5-生活区用水不均衡系数1.4消防用水q5按25hm2消防用水量的下限考虑:取q5=10(L/s)因q1+q3+q4=5.93
