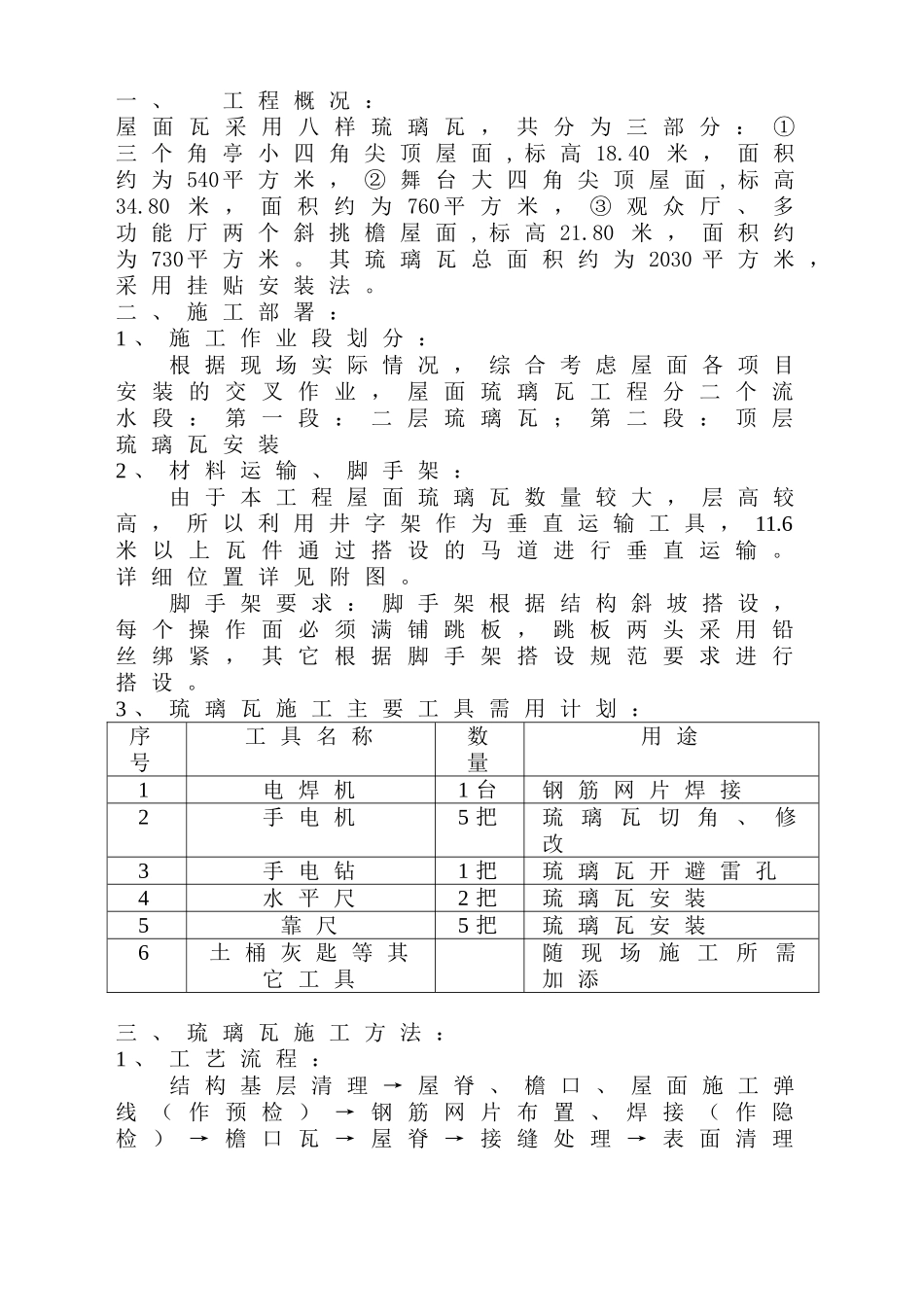

石家庄出监监狱屋面琉璃瓦施工方案施工单位:河北建工集团装饰工程公司目录一、工程概况二、施工部署三、琉璃瓦施工方法四、安装技术措施五、工程质量要求及保证措施六、安全注意事项七、工期和施工作业进度计划一、工程概况:屋面瓦采用八样琉璃瓦,共分为三部分:①三个角亭小四角尖顶屋面,标高18
40米,面积约为540平方米,②舞台大四角尖顶屋面,标高34
80米,面积约为760平方米,③观众厅、多功能厅两个斜挑檐屋面,标高21
80米,面积约为730平方米
其琉璃瓦总面积约为2030平方米,采用挂贴安装法
二、施工部署:1、施工作业段划分:根据现场实际情况,综合考虑屋面各项目安装的交叉作业,屋面琉璃瓦工程分二个流水段:第一段:二层琉璃瓦;第二段:顶层琉璃瓦安装2、材料运输、脚手架:由于本工程屋面琉璃瓦数量较大,层高较高,所以利用井字架作为垂直运输工具,11
6米以上瓦件通过搭设的马道进行垂直运输
详细位置详见附图
脚手架要求:脚手架根据结构斜坡搭设,每个操作面必须满铺跳板,跳板两头采用铅丝绑紧,其它根据脚手架搭设规范要求进行搭设
3、琉璃瓦施工主要工具需用计划:序号工具名称数量用途1电焊机1台钢筋网片焊接2手电机5把琉璃瓦切角、修改3手电钻1把琉璃瓦开避雷孔4水平尺2把琉璃瓦安装5靠尺5把琉璃瓦安装6土桶灰匙等其它工具随现场施工所需加添三、琉璃瓦施工方法:1、工艺流程:结构基层清理→屋脊、檐口、屋面施工弹线(作预检)→钢筋网片布置、焊接(作隐检)→檐口瓦→屋脊→接缝处理→表面清理→成品保护→验收
2、施工准备:(1)材料准备:A:琉璃瓦的包装、捆扎应符合运输、及搬运的要求
各琉璃瓦件需根据屋面瓦施工布置图按安装顺序分类堆放待用
B:钢筋根据琉璃瓦布置要求铺好后与预留钢筋焊接在一起
四、琉璃瓦挂贴技术措施:1、首先校对施工单位所提供交底控制线,根据施工图纸在屋面弹出交叉线,测量每个平面尺寸
