本表由交底单位填写,交底单位与接受交底单位各保存一份
1/6技术交底记录(表式C2-5)编号PXL-WS2019-003工程名称部位名称K1+000-K1+780段污水工程工序名称污水检查井施工施工单位交底日期2019
15交底内容:交底提要:道路桩号K1+000-K1+780段污水检查井施工技术交底
一、工作简介:桩号K1+000-K1+780段污水检查井为1000*1000矩形钢筋混凝土检查井,井盖为球墨铸铁重型井盖,每36米一座检查井

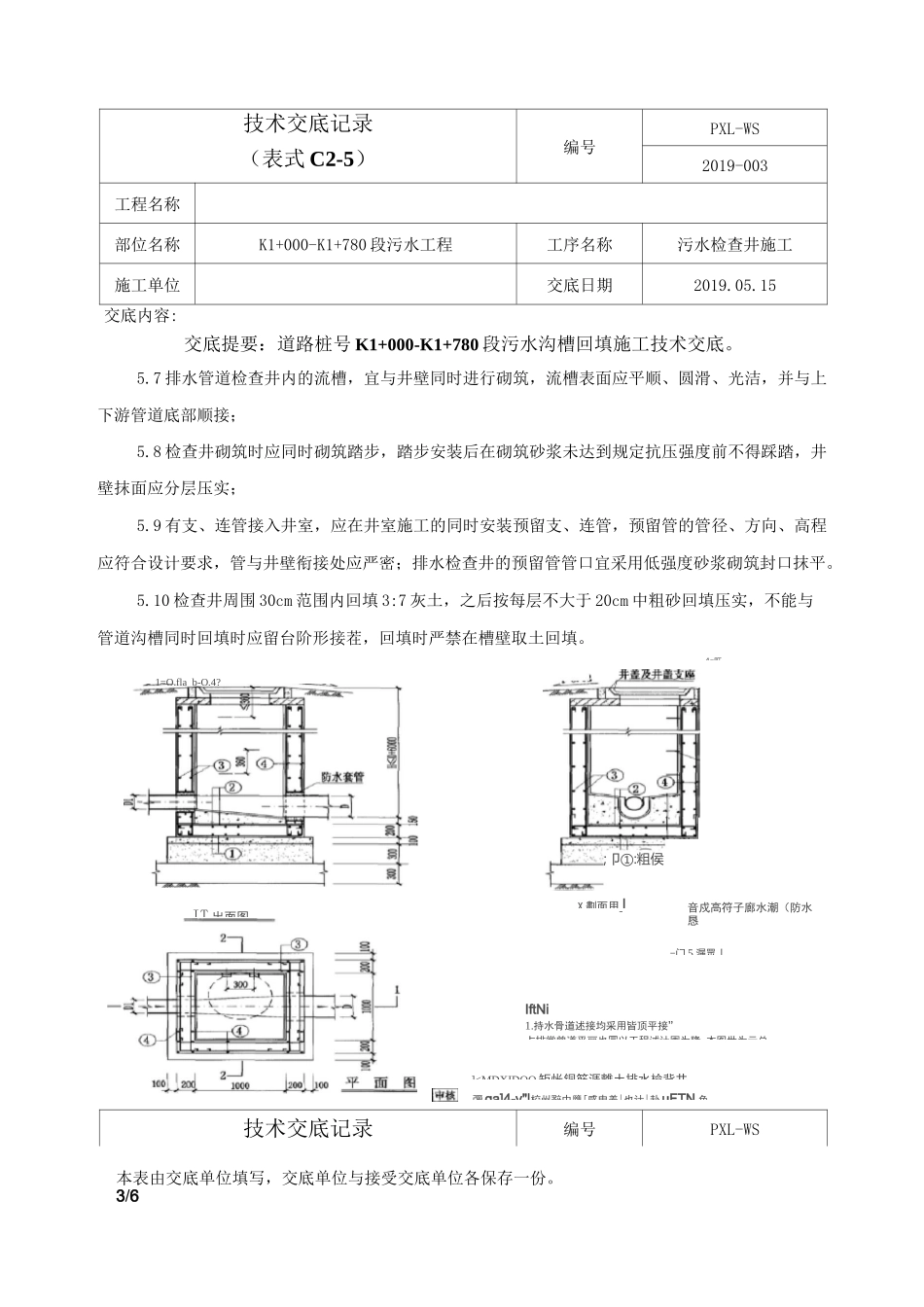

二、验收标准:《给水排水管道工程施工及验收规范》(GB50268-2008)《给水排水构筑物工程施工及验收规范》(GB50141-2008)《湿陷性黄土地区建筑规范》(GB50025-2004)三、前置工作情况、地址水文及周边情况:1、场区地层除浅层为人工填土,(道路外侧主要为未经严格压实的填土,道路位置为路基填土)外,其余均为风积、冲积地层和清水河冲洪积地层;2、本工程地处原州区,属半干旱区
本次勘察深度范围内未测得地下水
3、污水管道沟槽位置,地下原有管线三根
四、施工准备:1、人员准备:序号工种现场人数1管理人员6人2施工人员4人3钢筋工6人4交通指挥围挡维护人员6人5木工4人本表由交底单位填写,交底单位与接受交底单位各保存一份

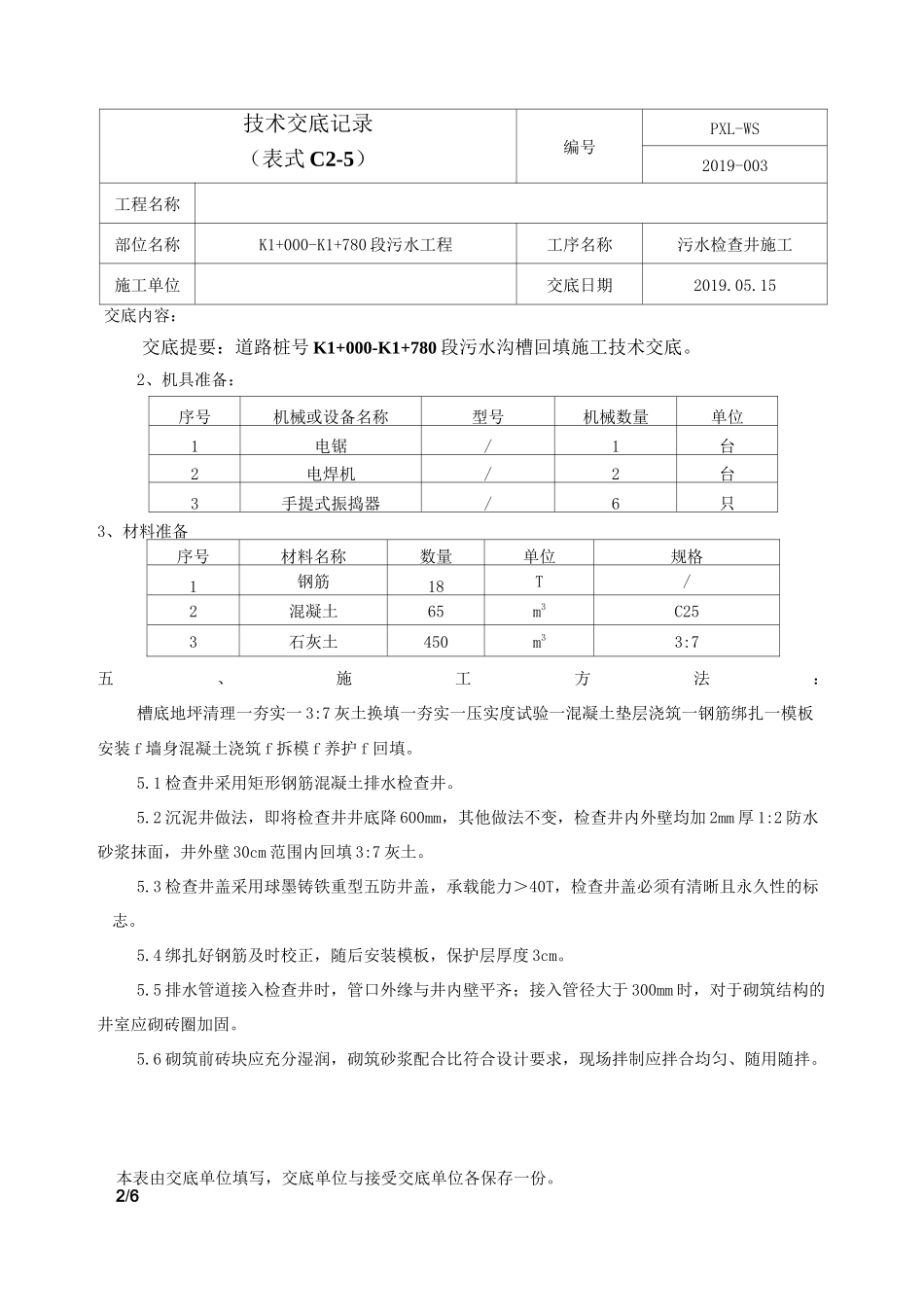

2/6技术交底记录(表式C2-5)编号PXL-WS2019-003工程名称部位名称K1+000-K1+780段污水工程工序名称污水检查井施工施工单位交底日期2019
15交底内容:交底提要:道路桩号K1+000-K1+780段污水沟槽回填施工技术交底
