电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

监理月报表模板VIP免费

监理月报表模板_第1页
1/5
监理月报表模板_第2页
2/5
监理月报表模板_第3页
3/5

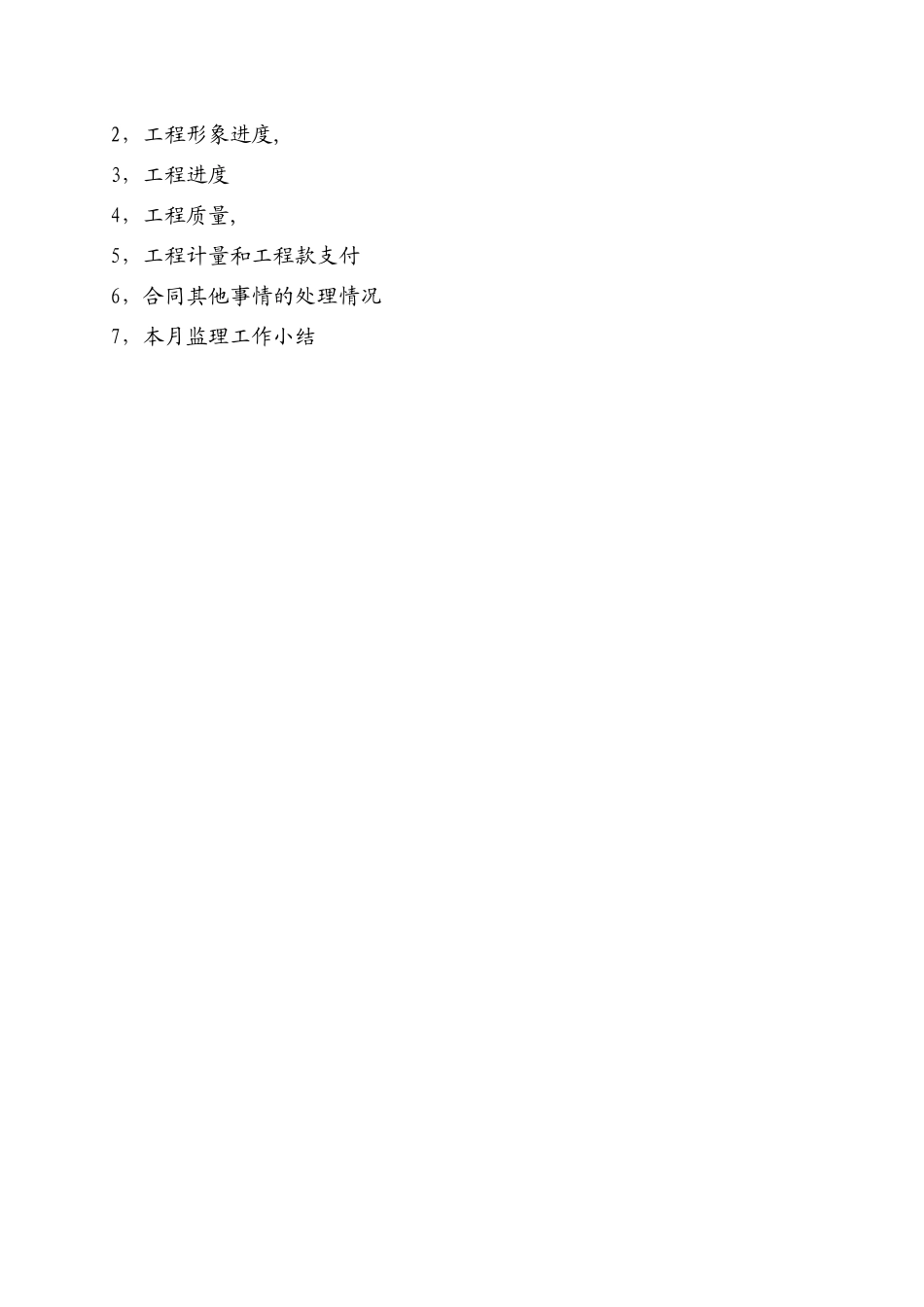

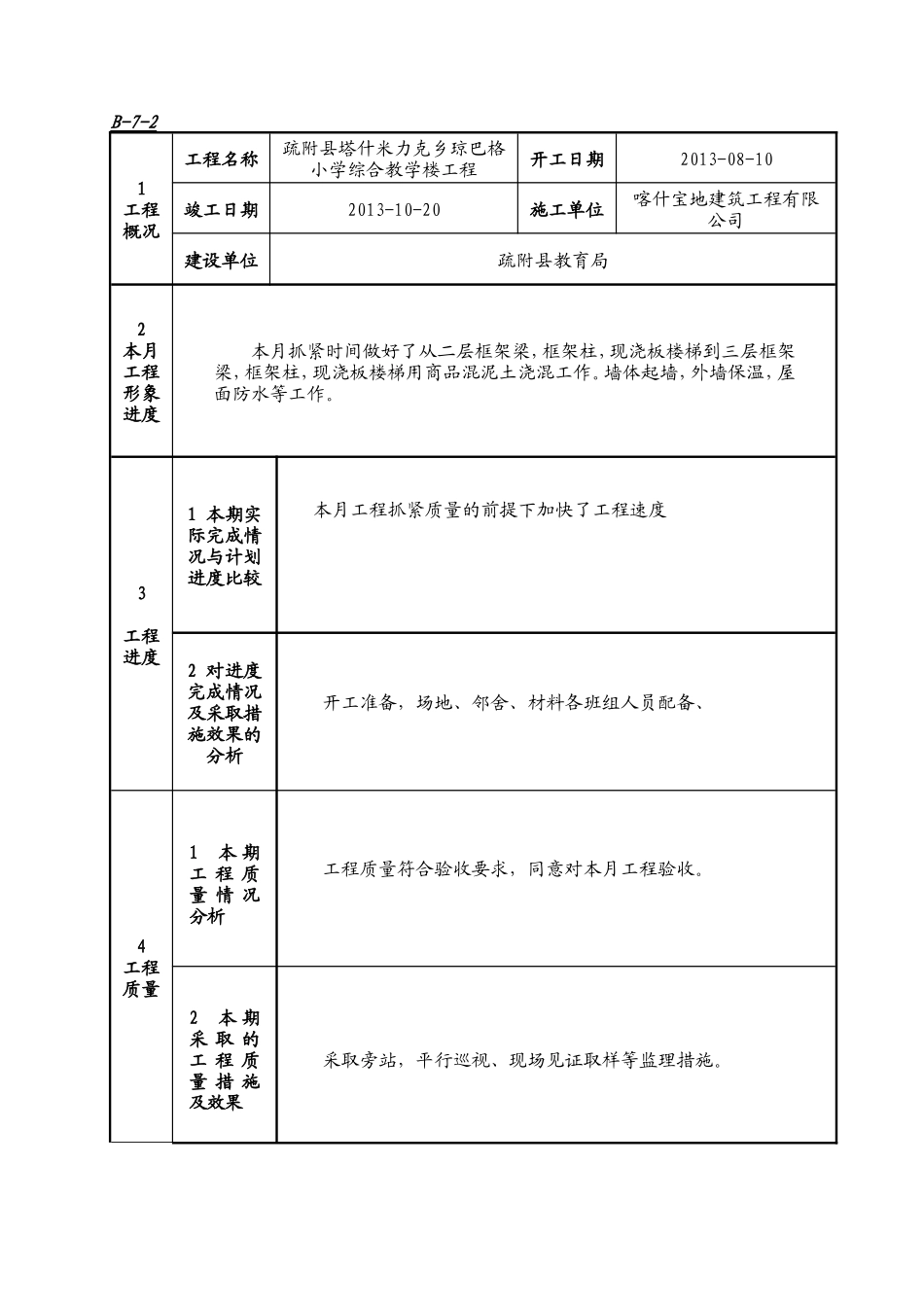

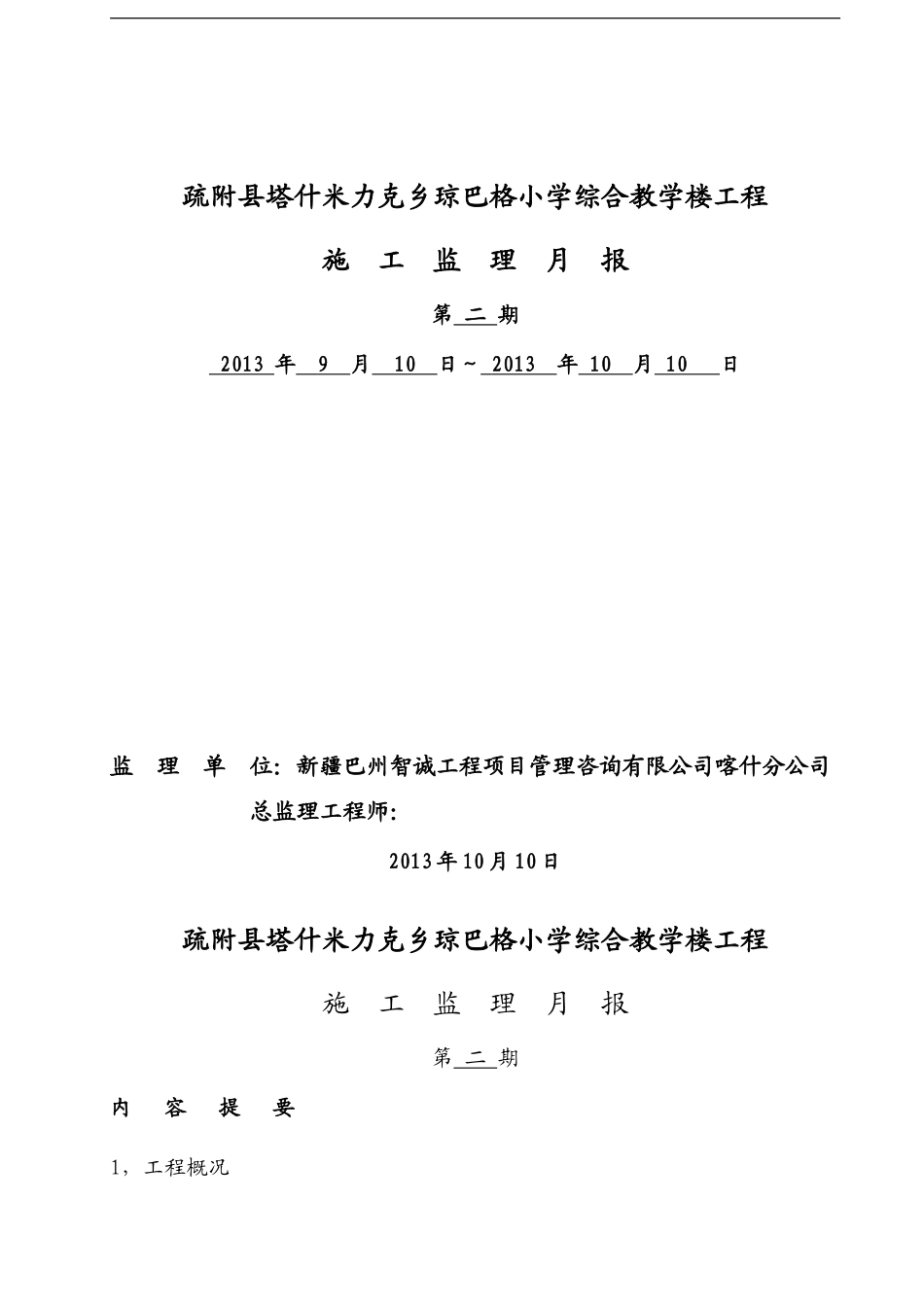

疏附县塔什米力克乡琼巴格小学综合教学楼工程施工监理月报第二期2013年9月10日~2013年10月10日监理单位:新疆巴州智诚工程项目管理咨询有限公司喀什分公司总监理工程师:2013年10月10日疏附县塔什米力克乡琼巴格小学综合教学楼工程施工监理月报第二期内容提要1,工程概况2,工程形象进度,3,工程进度4,工程质量,5,工程计量和工程款支付6,合同其他事情的处理情况7,本月监理工作小结B-7-21工程概况工程名称疏附县塔什米力克乡琼巴格小学综合教学楼工程开工日期2013-08-10竣工日期2013-10-20施工单位喀什宝地建筑工程有限公司建设单位疏附县教育局2本月工程形象进度本月抓紧时间做好了从二层框架梁,框架柱,现浇板楼梯到三层框架梁,框架柱,现浇板楼梯用商品混泥土浇混工作。墙体起墙,外墙保温,屋面防水等工作。3工程进度1本期实际完成情况与计划进度比较本月工程抓紧质量的前提下加快了工程速度2对进度完成情况及采取措施效果的分析开工准备,场地、邻舍、材料各班组人员配备、4工程质量1本期工程质量情况分析工程质量符合验收要求,同意对本月工程验收。2本期采取的工程质量措施及效果采取旁站,平行巡视、现场见证取样等监理措施。B-7-35工程计量与工程款支付1工程量审核情况无2工程款审批情况及月支付情况无。3工程款支付情况分析不清楚。4本月采取的措施及效果有甲方、监理方、施工方签字工程款才能到位。6合同其它事项的处理情况1工程变更有甩项部分。增加化粪池、消防池、打桩项目,不属于监理合同范围,2工程延期无3费用索赔无B-7-47本月监理工作小结1对本月进度、质量、安全等方面情况的综合评价:监理措施对工程质量、安全控制有效,对其他方面控制弱。2本月监理工作情况:施工单位前期资料、安全资料、施工资料不及时上报。施工缓慢监理措施对工程综合效果收效不大。3有关本工程的意见和建议:加强质量、工程进度,加强安全设施建设。4下月监理工作的重点(计划/打算):保证质量前提下,加快进度。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

监理月报表模板

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
