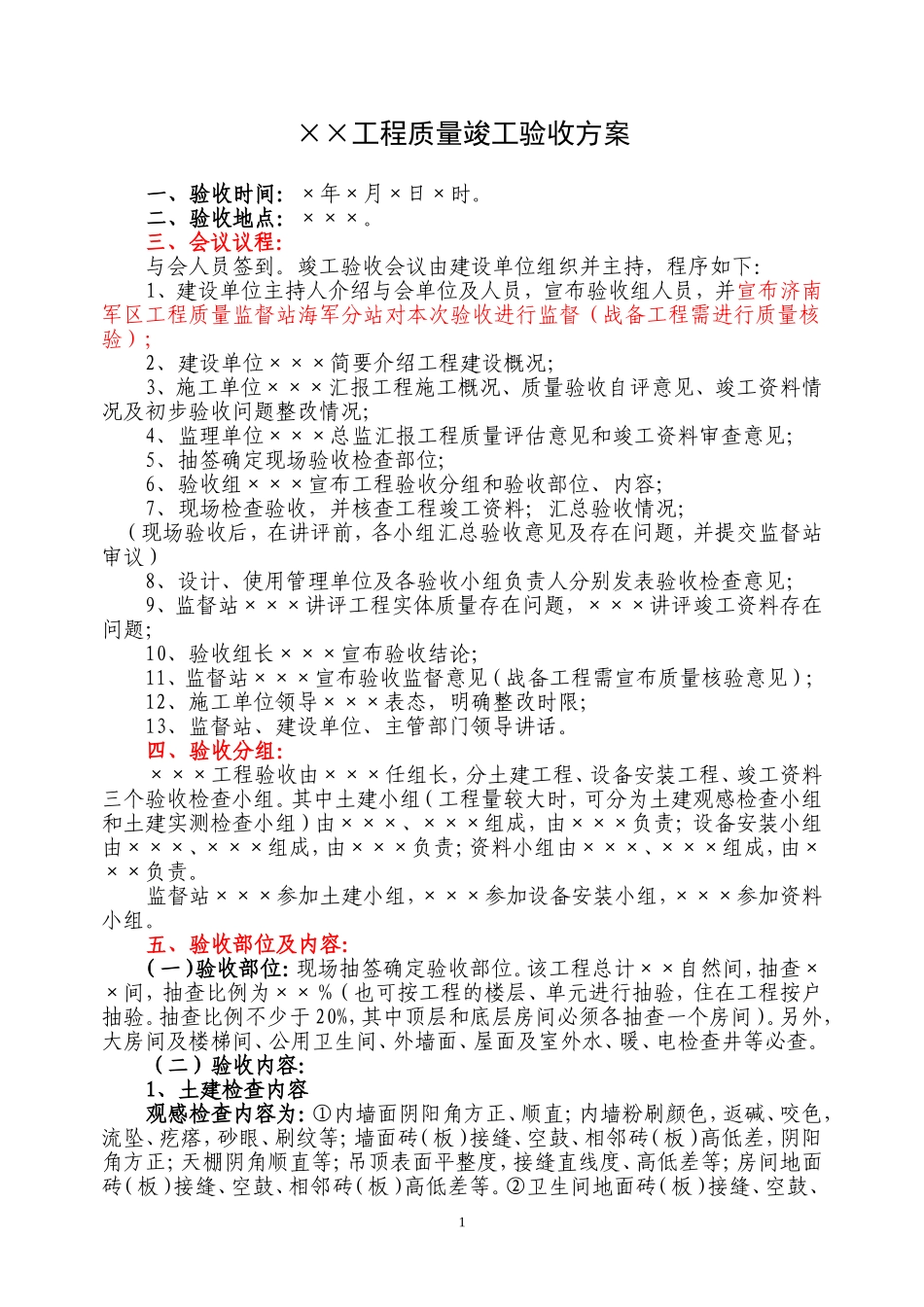

××工程质量竣工验收方案一、验收时间:×年×月×日×时
二、验收地点:×××
三、会议议程:与会人员签到
竣工验收会议由建设单位组织并主持,程序如下:1、建设单位主持人介绍与会单位及人员,宣布验收组人员,并宣布济南军区工程质量监督站海军分站对本次验收进行监督(战备工程需进行质量核验);2、建设单位×××简要介绍工程建设概况;3、施工单位×××汇报工程施工概况、质量验收自评意见、竣工资料情况及初步验收问题整改情况;4、监理单位×××总监汇报工程质量评估意见和竣工资料审查意见;5、抽签确定现场验收检查部位;6、验收组×××宣布工程验收分组和验收部位、内容;7、现场检查验收,并核查工程竣工资料;汇总验收情况;(现场验收后,在讲评前,各小组汇总验收意见及存在问题,并提交监督站审议)8、设计、使用管理单位及各验收小组负责人分别发表验收检查意见;9、监督站×××讲评工程实体质量存在问题,×××讲评竣工资料存在问题;10、验收组长×××宣布验收结论;11、监督站×××宣布验收监督意见(战备工程需宣布质量核验意见);12、施工单位领导×××表态,明确整改时限;13、监督站、建设单位、主管部门领导讲话
四、验收分组:×××工程验收由×××任组长,分土建工程、设备安装工程、竣工资料三个验收检查小组
其中土建小组(工程量较大时,可分为土建观感检查小组和土建实测检查小组)由×××、×××组成,由×××负责;设备安装小组由×××、×××组成,由×××负责;资料小组由×××、×××组成,由×××负责
监督站×××参加土建小组,×××参加设备安装小组,×××参加资料小组
五、验收部位及内容:(一)验收部位:现场抽签确定验收部位
该工程总计××自然间,抽查××间,抽查比例为××%(也可按工程的楼层、单元进行抽验,住在工程按户抽验
抽查比例不少于20%,其中顶层和底层房间必须各抽查一个房间)

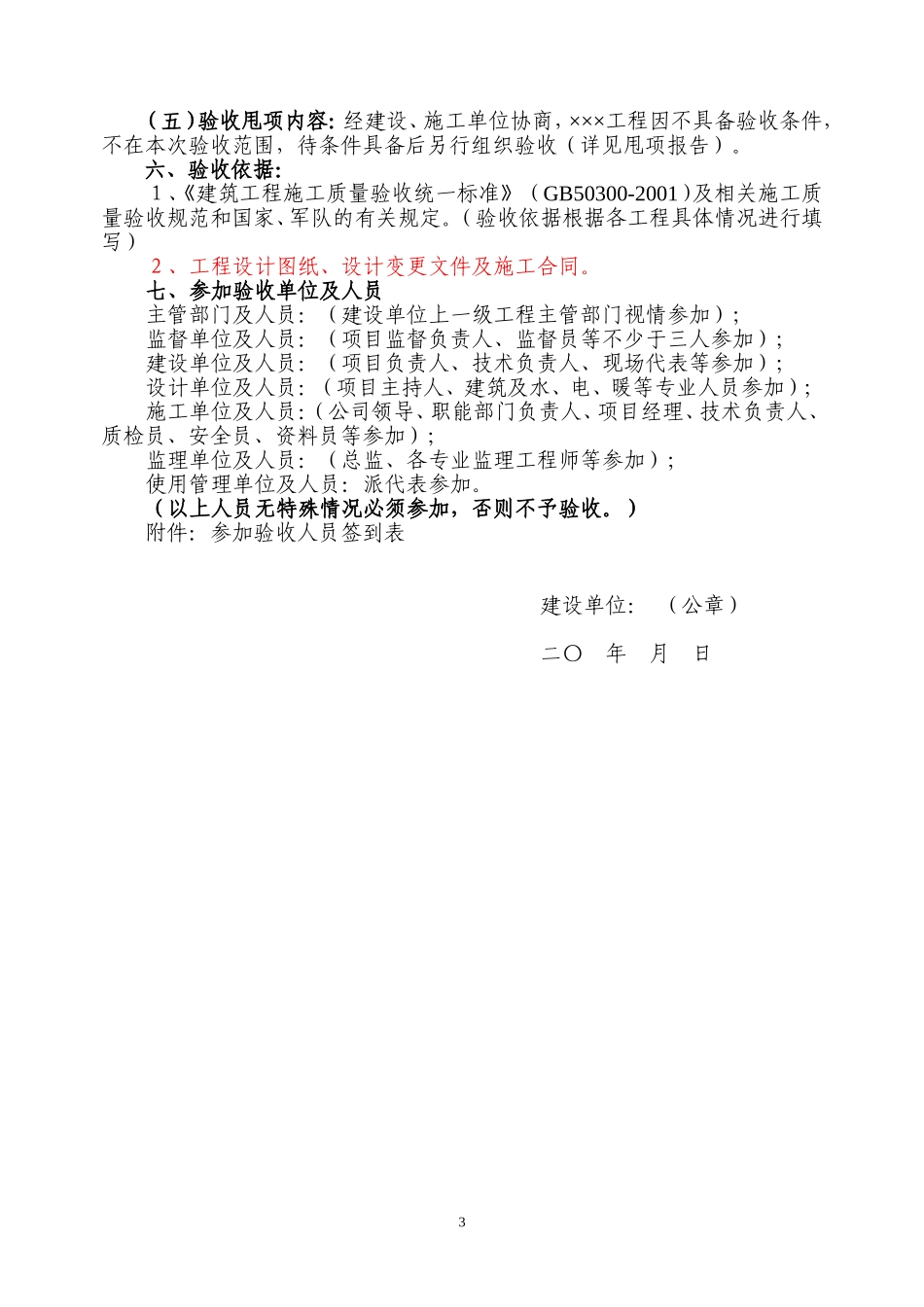

另外,大房间及
