水泥混凝土路面施工方案一、编制依据1、污水处理厂厂外道路施工图2、公路工程质量检验评定标准(JTGF80/1-2004)二、施工准备1、材料准备砂、碎石均已备齐并运达施工现场2、人员准备技术工:1人;管理:1人;民工:10人3、机具准备洒水车1台、振动棒1根、振动梁1台、其他相应小设备三、施工方案(一)施工步骤1、施工放样在检验合格的基层上放样,恢复中线,直线段第15m-20m设一桩,平曲线每10m-15m设一桩,并在路缘带上记桩进行水平测量,在中线和路缘带上用明显标记标出基层的设计高,并对基层表面上的浮土杂物予以清除,并进行必要的修整
2、拌和、运输混凝土采用商品混凝土
混凝土混合料的运输,采用自卸汽车,运输过程中,不停转动,并防止离析
3、模板安装模板采用槽钢模板,板连接牢固、紧密,在整个长度上应紧贴在基层上,不允许漏浆,并按要求的坡度和线型安设
混合料摊铺前对模板进行全面检查,并经监理认可
4、摊铺混凝土混合料用机械摊铺,在整个宽度上连续进行
中途如因停工,设施工缝
混凝土板一次摊铺,铺筑厚度高出设计高程约3cm,用摊铺机振动梁振实、整平至少两遍
对混合料的振捣,每一位置的持续时间,以混合料停止下沉,不再冒气泡并泛出砂浆为准,不宜过振
并随时检查模板有无下沉、变形或松动
5、抹面及刻纹先用工人进行第一次磨光机抹面,待混凝土表面无泌水再作第二次收光抹面,在抹面施工过程中随时检查其平整度,不合格的立即进行处理
在混凝土达到一定强度后,方可进行刻纹
7、养护混凝土初凝时,采用塑料布覆盖养护,养护期14天,每天进行洒水,始终保持表面温润
强度达到设计要求,经监理工程师许可后,方可车辆行驶
8、割线混凝土养生期满后,立即进行割缝、割线
1首先采用切缝机割缝,割至路面厚度的1/3;再用割纹机按图纸要求割防滑纹

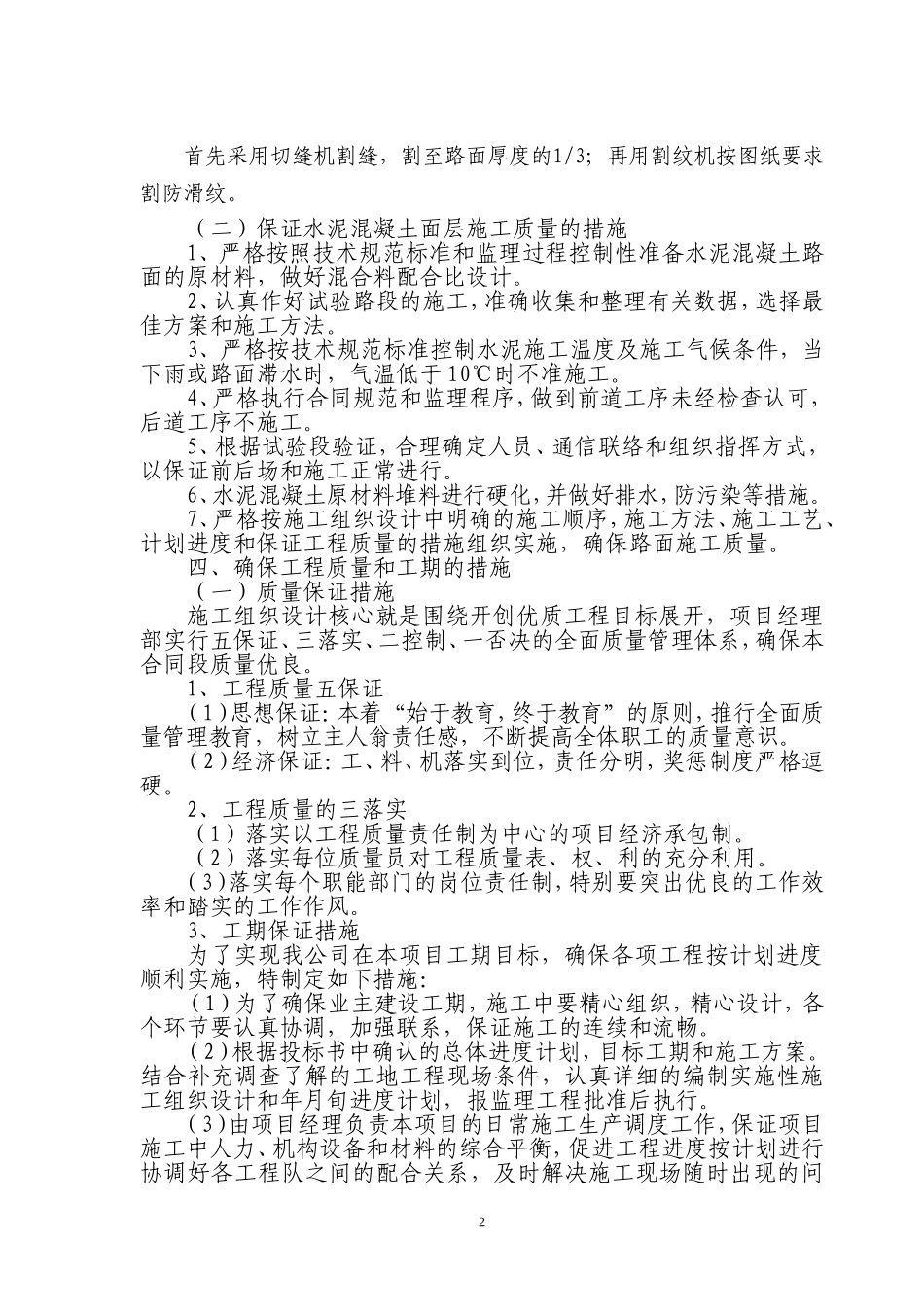

(二)保证水泥混凝土面层施工质量的措施1、严格按照技术规范标准和监理过
