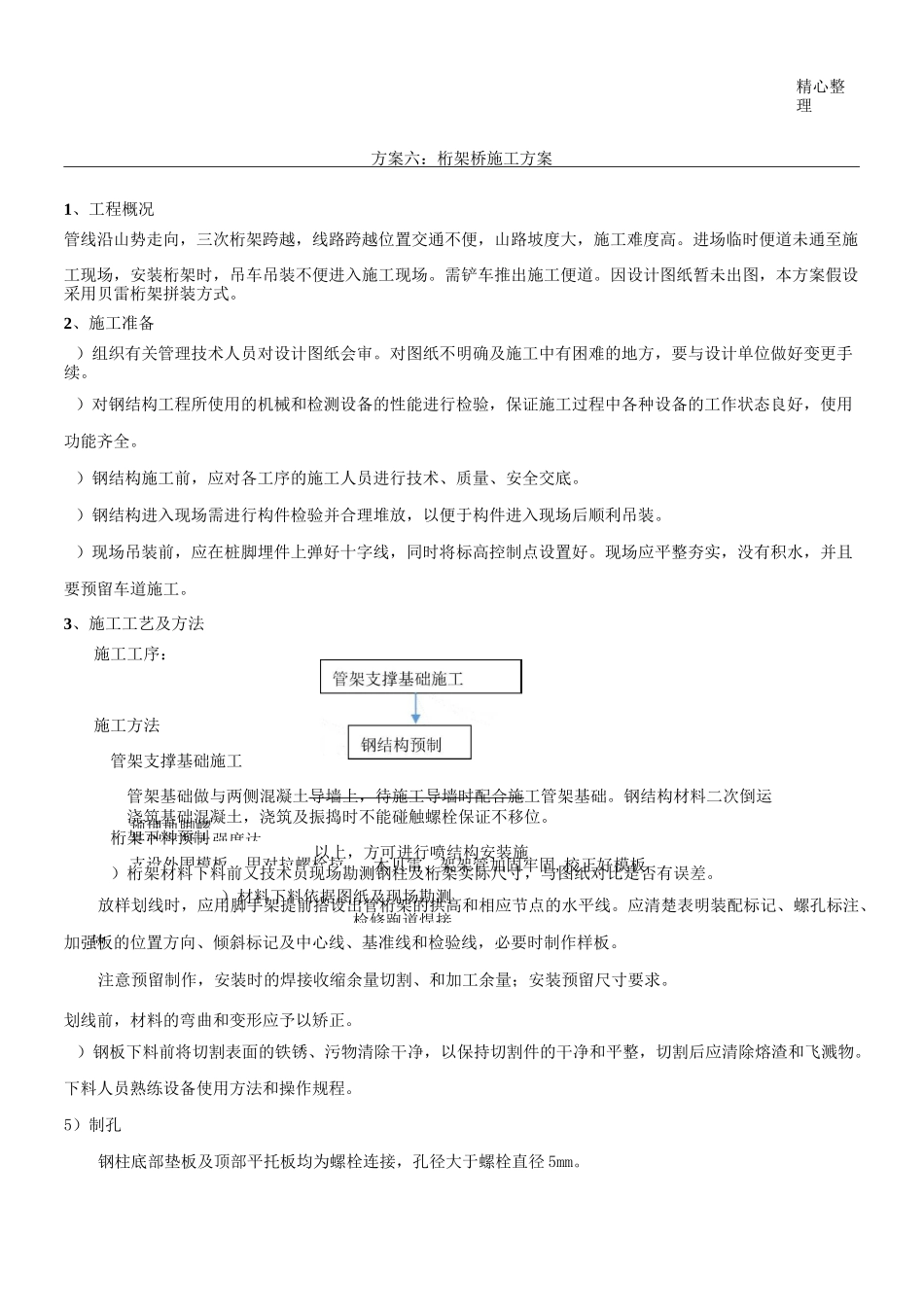

预埋地脚螺支设外围模板,用对拉螺栓拉精心整理木贝雷、架架管加固牢固,校正好模板尺寸
基础混凝土强度达以上,方可进行喷结构安装施放)材料下料依据图纸及现场勘测检修跑道焊接方案六:桁架桥施工方案1、工程概况管线沿山势走向,三次桁架跨越,线路跨越位置交通不便,山路坡度大,施工难度高
进场临时便道未通至施工现场,安装桁架时,吊车吊装不便进入施工现场
需铲车推出施工便道
因设计图纸暂未出图,本方案假设采用贝雷桁架拼装方式
2、施工准备)组织有关管理技术人员对设计图纸会审
对图纸不明确及施工中有困难的地方,要与设计单位做好变更手续
)对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全
)钢结构施工前,应对各工序的施工人员进行技术、质量、安全交底
)钢结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利吊装
)现场吊装前,应在桩脚埋件上弹好十字线,同时将标高控制点设置好
现场应平整夯实,没有积水,并且要预留车道施工
3、施工工艺及方法施工工序:施工方法管架支撑基础施工管架基础做与两侧混凝土导墙上,待施工导墙时配合施工管架基础
钢结构材料二次倒运浇筑基础混凝土,浇筑及振捣时不能碰触螺栓保证不移位
桁架下料预制)桁架材料下料前又技术员现场勘测钢柱及桁架实际尺寸,与图纸对比是否有误差
放样划线时,应用脚手架提前搭设出管桁架的拱高和相应节点的水平线
应清楚表明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板
注意预留制作,安装时的焊接收缩余量切割、和加工余量;安装预留尺寸要求
划线前,材料的弯曲和变形应予以矫正
)钢板下料前将切割表面的铁锈、污物清除干净,以保持切割件的干净和平整,切割后应清除熔渣和飞溅物
下料人员熟练设备使用方法和操作规程
5)制孔钢柱底部垫板及顶部平托板均为螺栓连接,孔径大于螺栓
