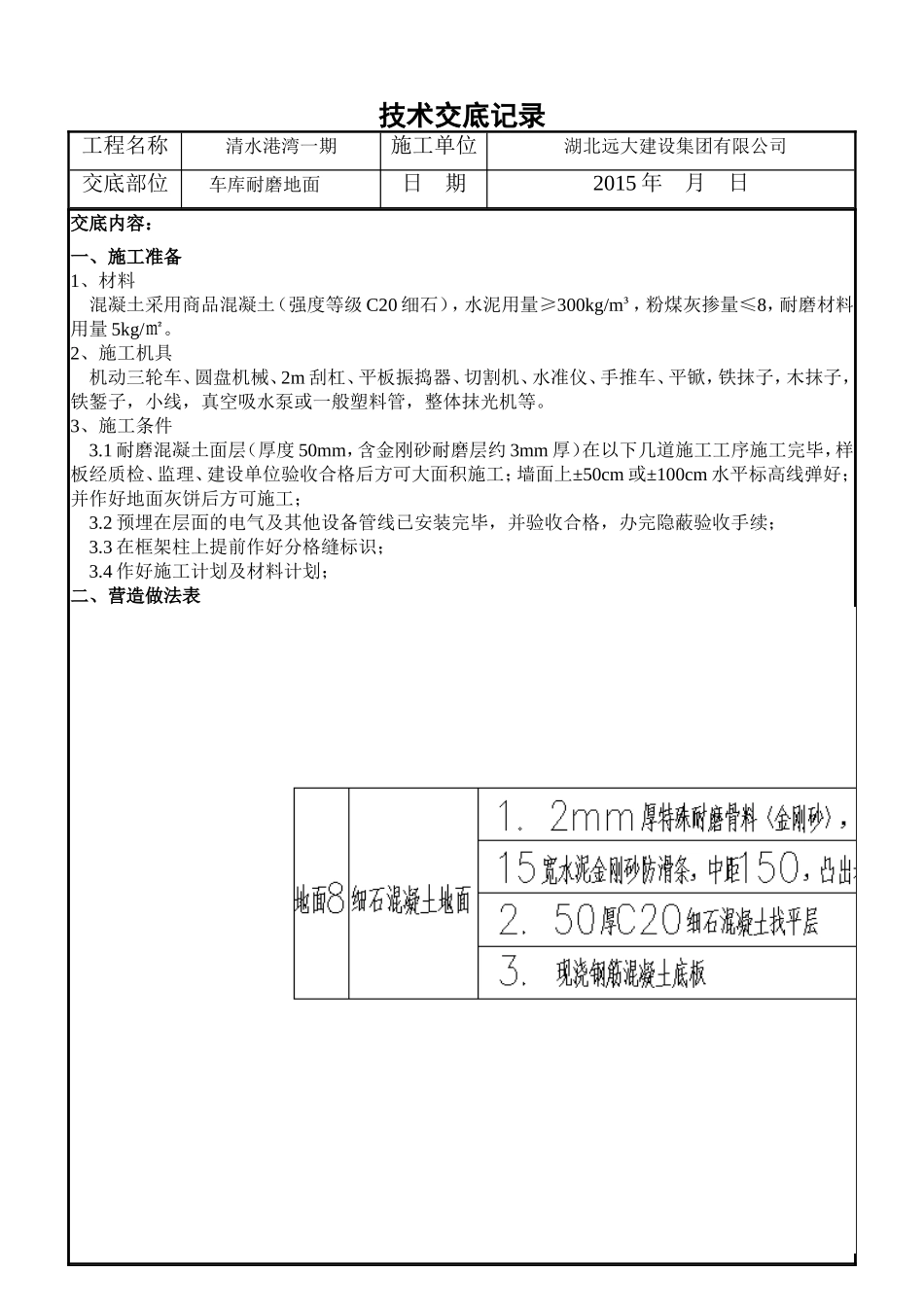

技术交底记录工程名称清水港湾一期施工单位湖北远大建设集团有限公司交底部位车库耐磨地面日期2015年月日交底内容:一、施工准备1、材料混凝土采用商品混凝土(强度等级C20细石),水泥用量≥300kg/m³,粉煤灰掺量≤8,耐磨材料用量5kg/㎡
2、施工机具机动三轮车、圆盘机械、2m刮杠、平板振捣器、切割机、水准仪、手推车、平锨,铁抹子,木抹子,铁錾子,小线,真空吸水泵或一般塑料管,整体抹光机等
3、施工条件3
1耐磨混凝土面层(厚度50mm,含金刚砂耐磨层约3mm厚)在以下几道施工工序施工完毕,样板经质检、监理、建设单位验收合格后方可大面积施工;墙面上±50cm或±100cm水平标高线弹好;并作好地面灰饼后方可施工;3
2预埋在层面的电气及其他设备管线已安装完毕,并验收合格,办完隐蔽验收手续;3
3在框架柱上提前作好分格缝标识;3

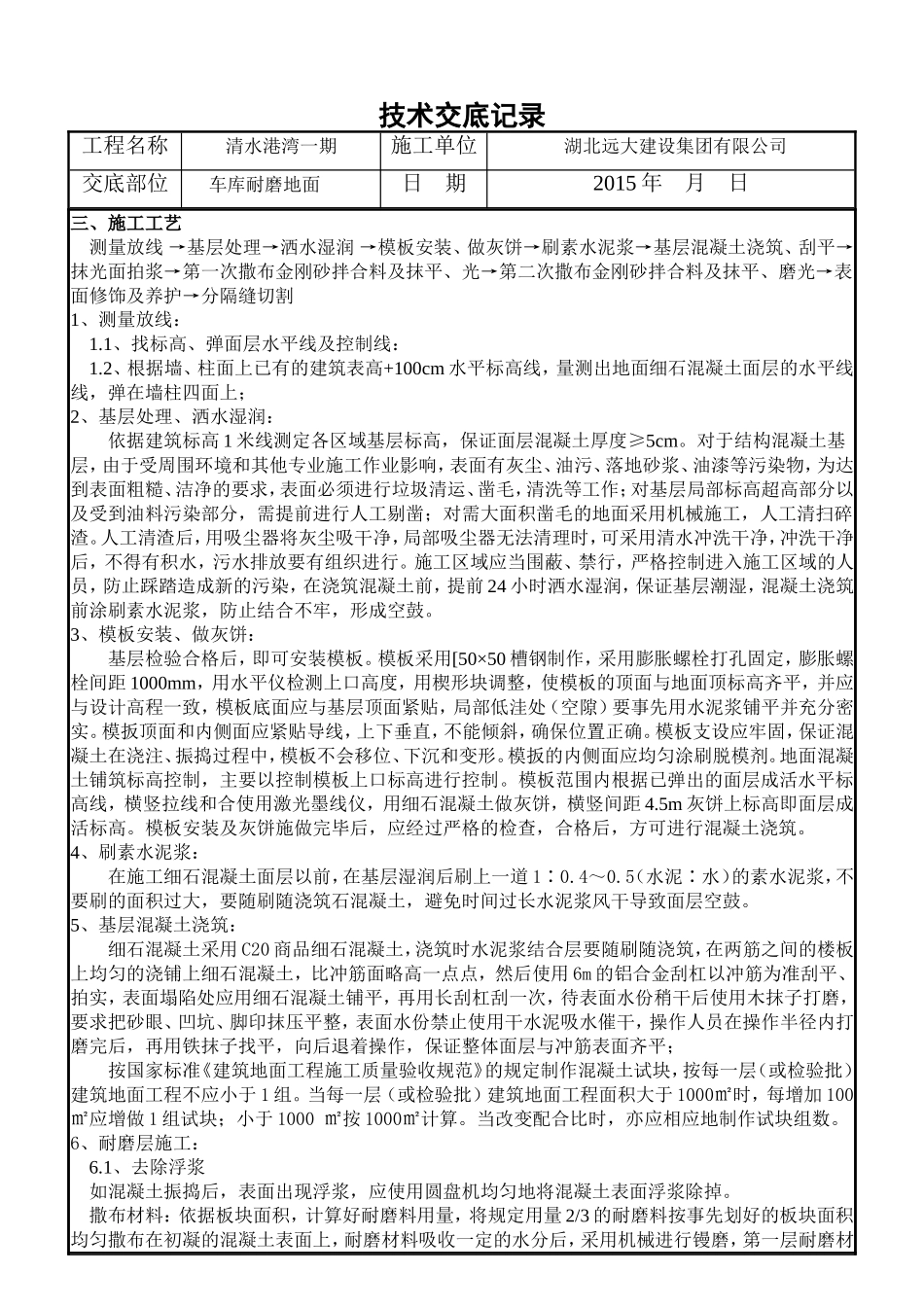

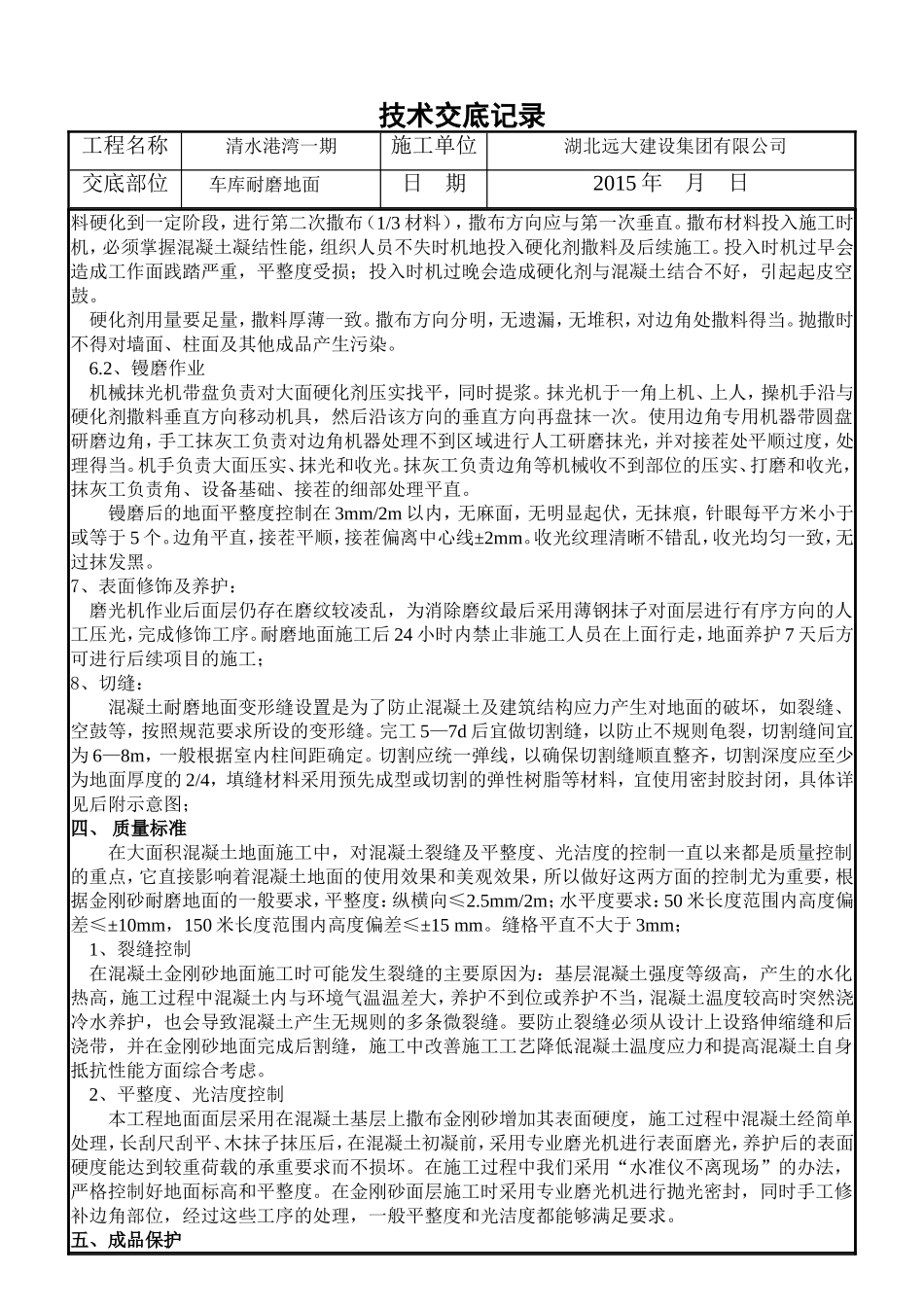

4作好施工计划及材料计划;二、营造做法表技术交底记录工程名称清水港湾一期施工单位湖北远大建设集团有限公司交底部位车库耐磨地面日期2015年月日三、施工工艺测量放线→基层处理→洒水湿润→模板安装、做灰饼→刷素水泥浆→基层混凝土浇筑、刮平→抹光面拍浆→第一次撒布金刚砂拌合料及抹平、光→第二次撒布金刚砂拌合料及抹平、磨光→表面修饰及养护→分隔缝切割1、测量放线:1
1、找标高、弹面层水平线及控制线:1
2、根据墙、柱面上已有的建筑表高+100cm水平标高线,量测出地面细石混凝土面层的水平线线,弹在墙柱四面上;2、基层处理、洒水湿润:依据建筑标高1米线测定各区域基层标高,保证面层混凝土厚度≥5cm
对于结构混凝土基层,由于受周围环境和其他专业施工作业影响,表面有灰尘、油污、落地砂浆、油漆等污染物,为达到表面粗糙、洁净的要求,表面必须进行垃圾清运、凿毛,清洗等工作;对基层局部标高超高部分以及受到油料污染部分,需提前进行人工剔凿;对需大面积凿毛的地面采用机械
