隧道开挖施工方案2012年2月隧道开挖施工方案1

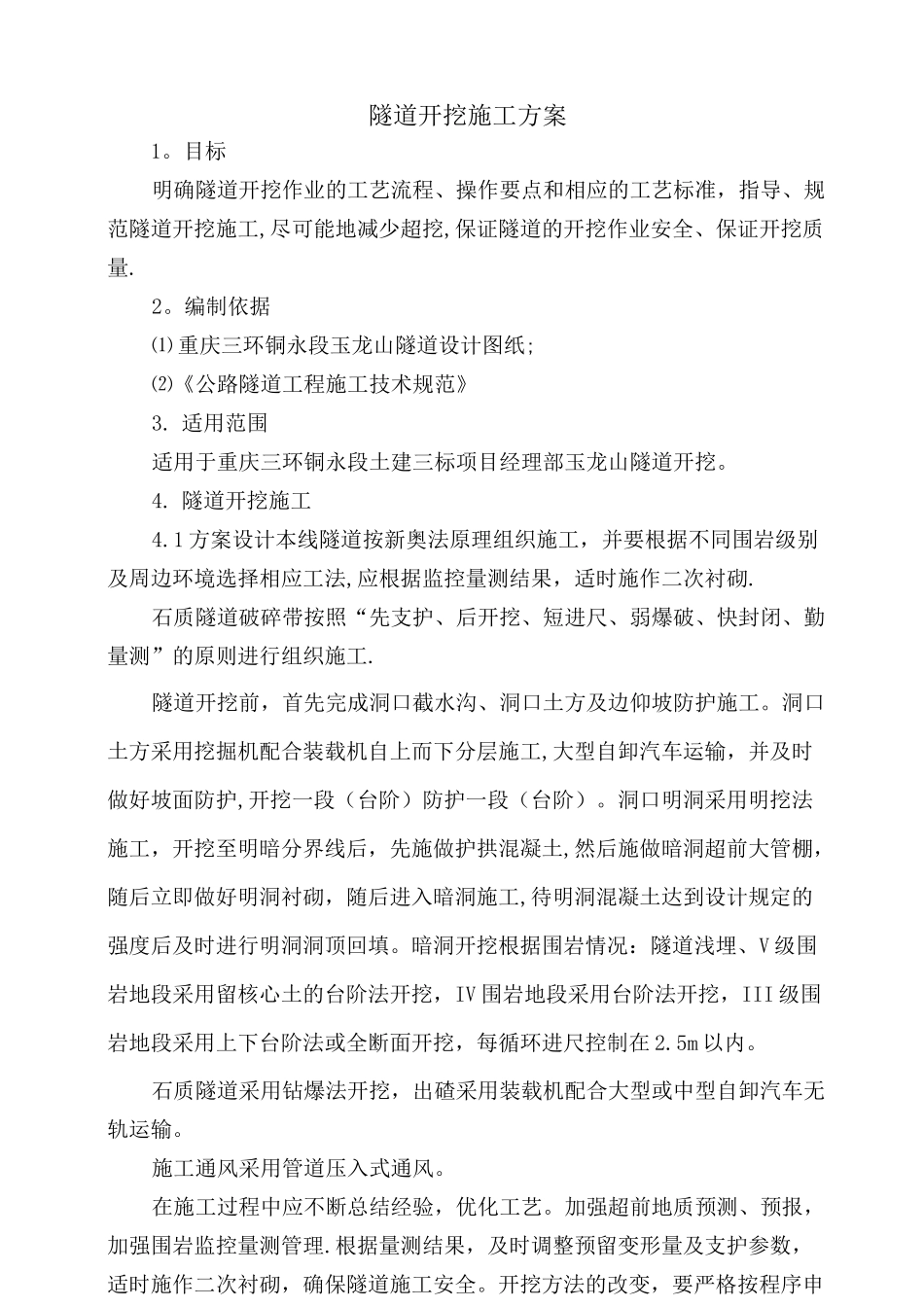

目标明确隧道开挖作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道开挖施工,尽可能地减少超挖,保证隧道的开挖作业安全、保证开挖质量
编制依据⑴重庆三环铜永段玉龙山隧道设计图纸;⑵《公路隧道工程施工技术规范》3
适用范围适用于重庆三环铜永段土建三标项目经理部玉龙山隧道开挖
隧道开挖施工4
1方案设计本线隧道按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,应根据监控量测结果,适时施作二次衬砌
石质隧道破碎带按照“先支护、后开挖、短进尺、弱爆破、快封闭、勤量测”的原则进行组织施工
隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工
洞口土方采用挖掘机配合装载机自上而下分层施工,大型自卸汽车运输,并及时做好坡面防护,开挖一段(台阶)防护一段(台阶)
洞口明洞采用明挖法施工,开挖至明暗分界线后,先施做护拱混凝土,然后施做暗洞超前大管棚,随后立即做好明洞衬砌,随后进入暗洞施工,待明洞混凝土达到设计规定的强度后及时进行明洞洞顶回填
暗洞开挖根据围岩情况:隧道浅埋、V级围岩地段采用留核心土的台阶法开挖,IV围岩地段采用台阶法开挖,III级围岩地段采用上下台阶法或全断面开挖,每循环进尺控制在2
石质隧道采用钻爆法开挖,出碴采用装载机配合大型或中型自卸汽车无轨运输
施工通风采用管道压入式通风
在施工过程中应不断总结经验,优化工艺
加强超前地质预测、预报,加强围岩监控量测管理
根据量测结果,及时调整预留变形量及支护参数,适时施作二次衬砌,确保隧道施工安全
开挖方法的改变,要严格按程序申请设计变更
洞身开挖中,记录开挖的地质情况,并绘制地质描述图(描述开挖面地层的层理、节理、裂隙结构状况、岩体的软硬程度、出水量大小等),核对设计地质情况,判别围岩类别及稳定性

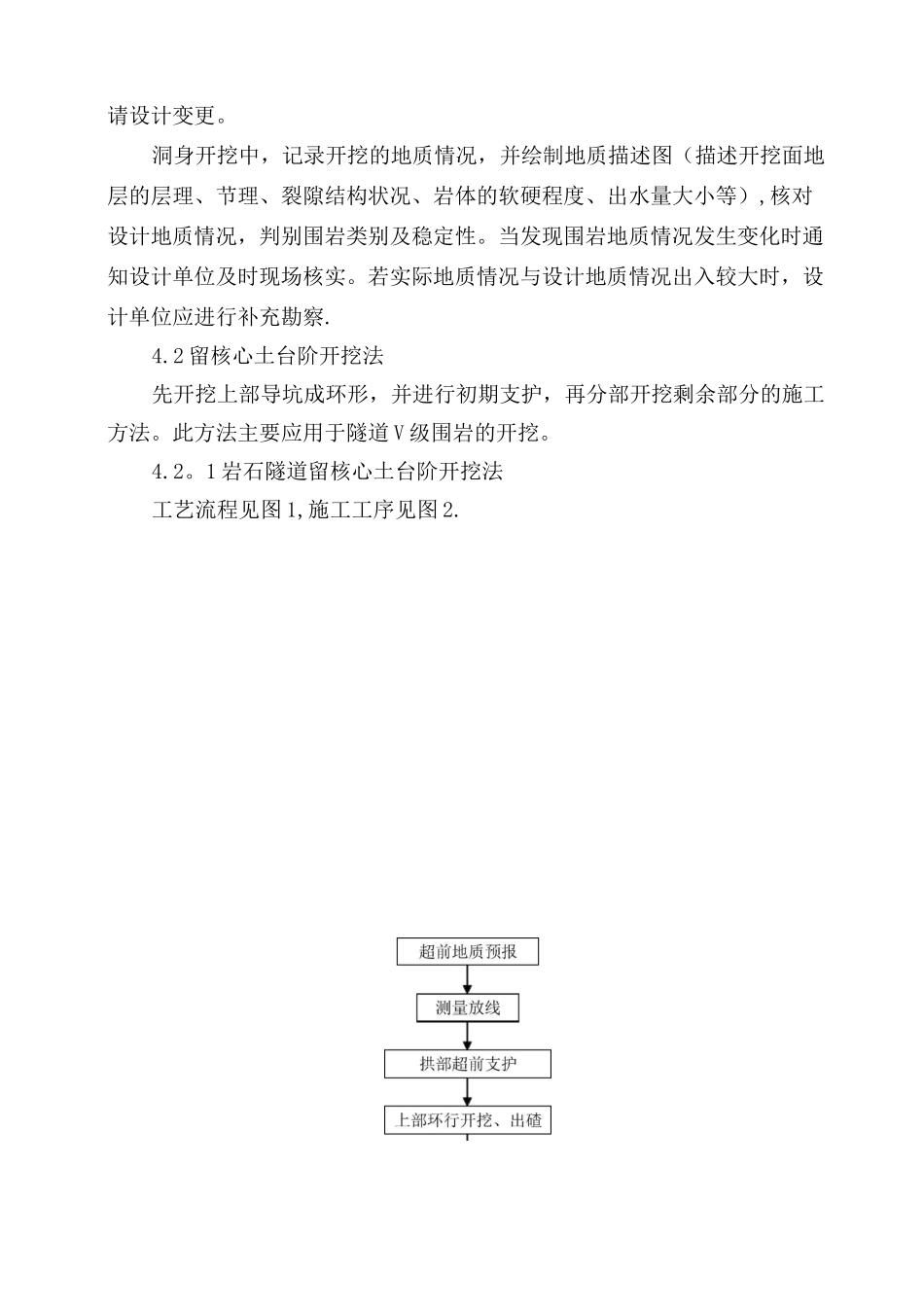

当发现围岩地质情况发生变化时通知设计单位及
